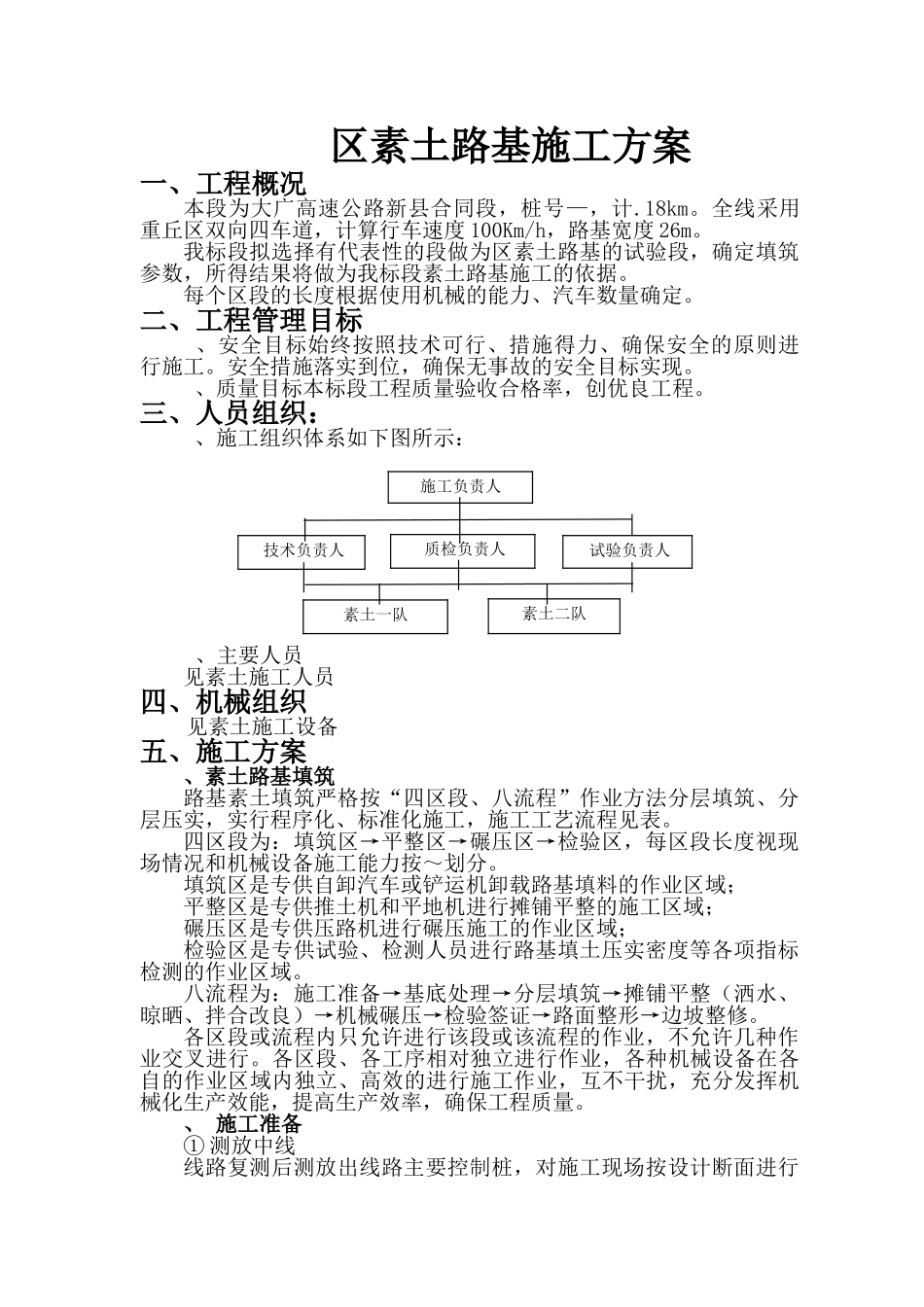

区素土路基施工方案一、工程概况本段为大广高速公路新县合同段,桩号—,计
全线采用重丘区双向四车道,计算行车速度100Km/h,路基宽度26m
我标段拟选择有代表性的段做为区素土路基的试验段,确定填筑参数,所得结果将做为我标段素土路基施工的依据
每个区段的长度根据使用机械的能力、汽车数量确定
二、工程管理目标、安全目标始终按照技术可行、措施得力、确保安全的原则进行施工
安全措施落实到位,确保无事故的安全目标实现
、质量目标本标段工程质量验收合格率,创优良工程
三、人员组织:、施工组织体系如下图所示:、主要人员见素土施工人员四、机械组织见素土施工设备五、施工方案、素土路基填筑路基素土填筑严格按“四区段、八流程”作业方法分层填筑、分层压实,实行程序化、标准化施工,施工工艺流程见表
四区段为:填筑区→平整区→碾压区→检验区,每区段长度视现场情况和机械设备施工能力按~划分
填筑区是专供自卸汽车或铲运机卸载路基填料的作业区域;平整区是专供推土机和平地机进行摊铺平整的施工区域;碾压区是专供压路机进行碾压施工的作业区域;检验区是专供试验、检测人员进行路基填土压实密度等各项指标检测的作业区域
八流程为:施工准备→基底处理→分层填筑→摊铺平整(洒水、晾晒、拌合改良)→机械碾压→检验签证→路面整形→边坡整修
各区段或流程内只允许进行该段或该流程的作业,不允许几种作业交叉进行
各区段、各工序相对独立进行作业,各种机械设备在各自的作业区域内独立、高效的进行施工作业,互不干扰,充分发挥机械化生产效能,提高生产效率,确保工程质量

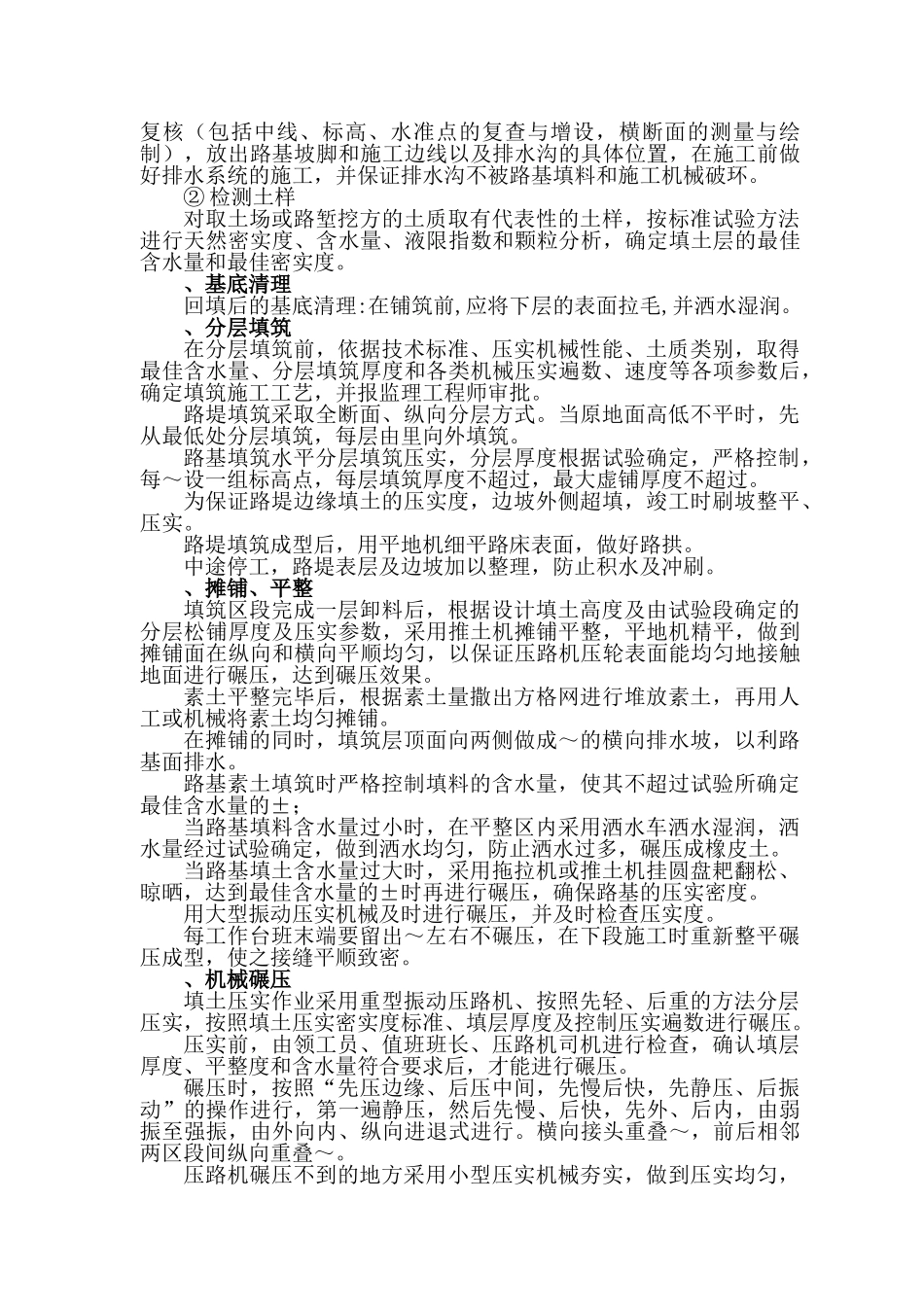

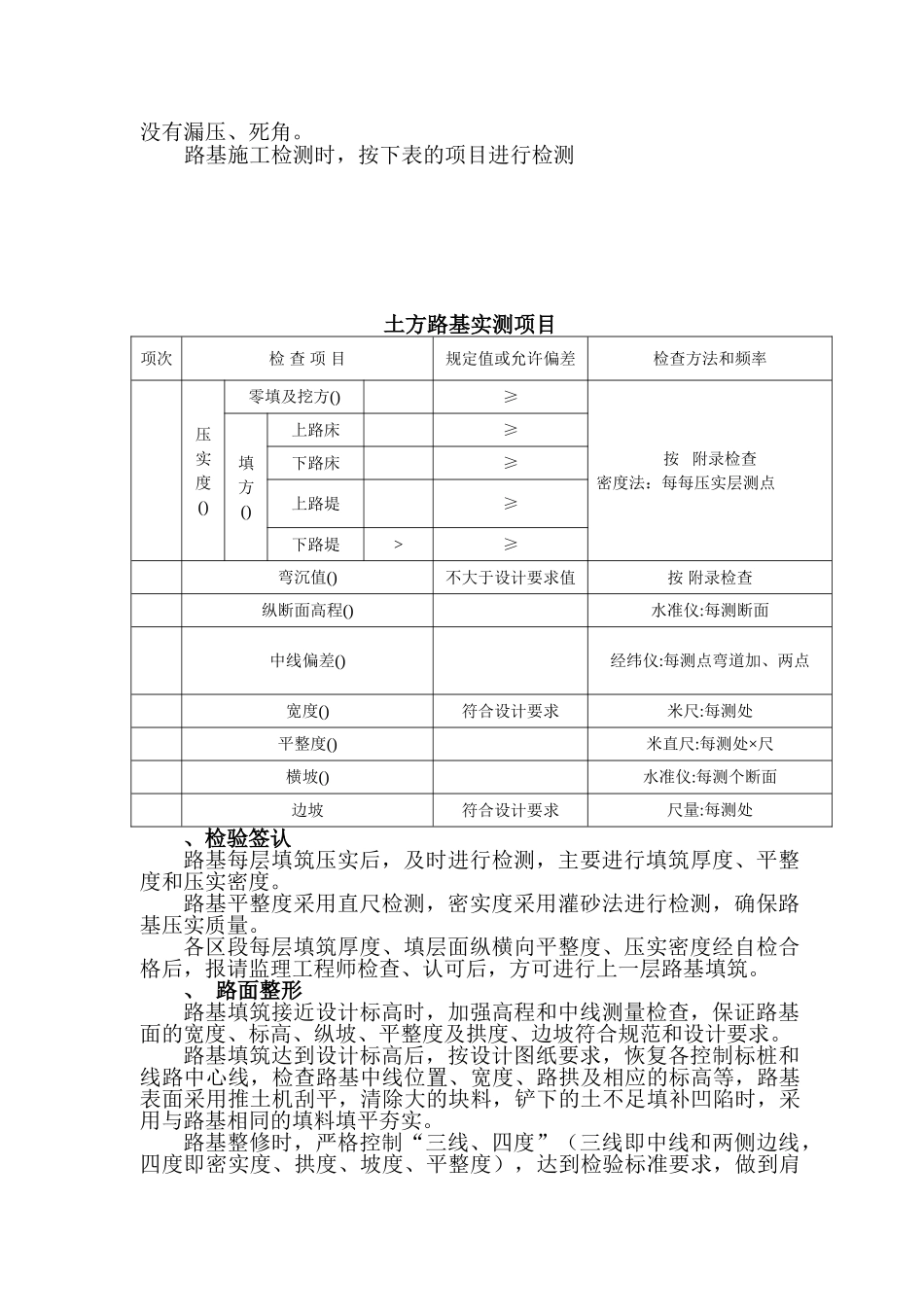

、施工准备①测放中线线路复测后测放出线路主要控制桩,对施工现场按设计断面进行施工负责人试验负责人质检负责人技术负责人素土二队素土一队复核(包括中线、标高、水准点的复查与增设,横断面的测量与绘制),放出路基坡脚和施工边线以及排水沟的具体位置,在施工前做好排水系统的施工,
