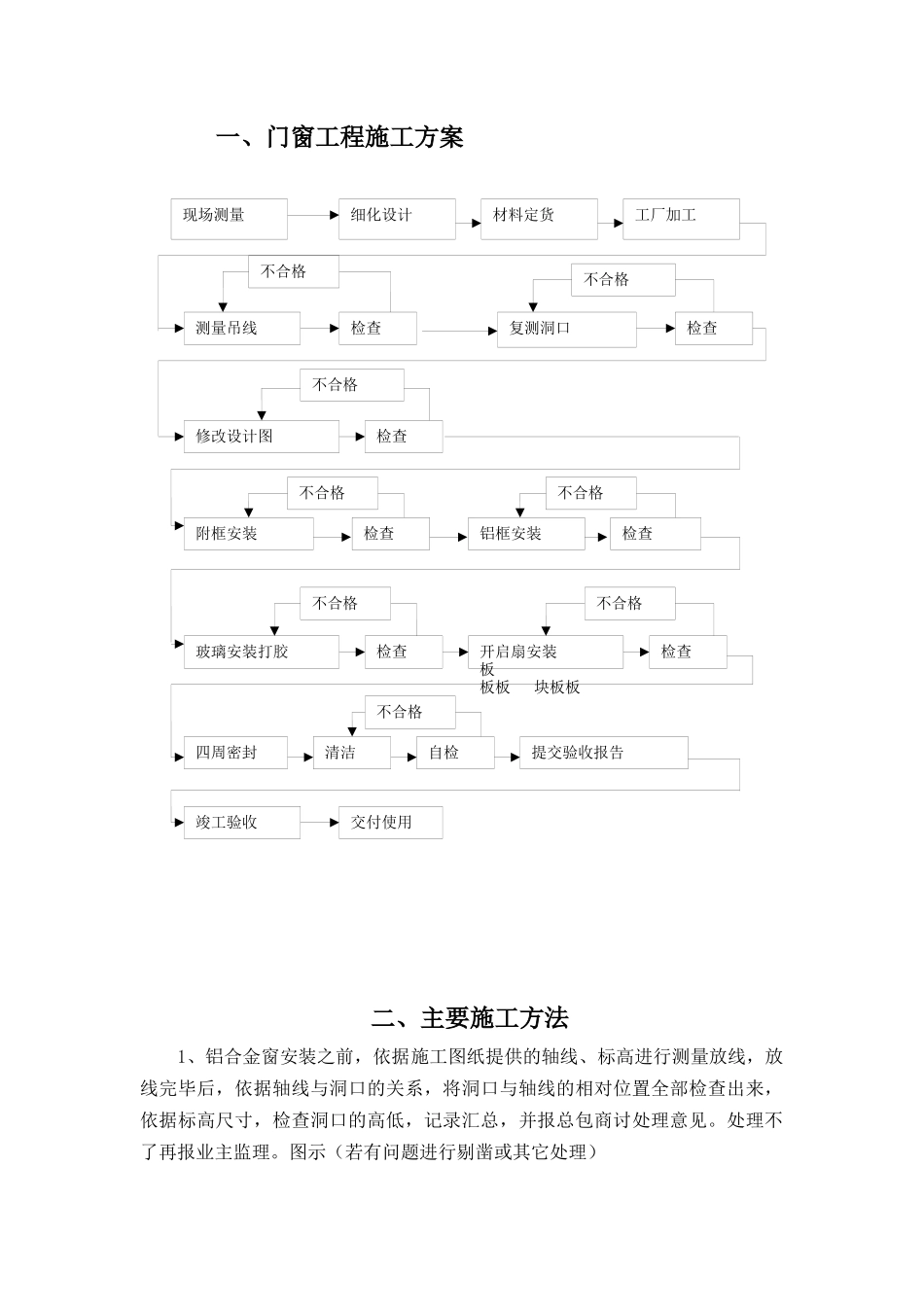

现场测量细化设计材料定货工厂加工测量吊线检查复测洞口检查不合格不合格修改设计图检查不合格附框安装检查铝框安装检查不合格不合格玻璃安装打胶检查开启扇安装板板板块板板检查不合格不合格四周密封清洁自检提交验收报告不合格竣工验收交付使用一、门窗工程施工方案二、主要施工方法1、铝合金窗安装之前,依据施工图纸提供的轴线、标高进行测量放线,放线完毕后,依据轴线与洞口的关系,将洞口与轴线的相对位置全部检查出来,依据标高尺寸,检查洞口的高低,记录汇总,并报总包商讨处理意见。处理不了再报业主监理。图示(若有问题进行剔凿或其它处理)第2页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共31页/2、铝框、钢副框的铁脚布置铝框以及钢副框的铁脚布置:两端点铁脚布置尺寸为100~150mm,中间间隔为500~600mm,特殊情况下可300~400mm间距。3、窗框安装的调整窗框安装在洞口后,上下、左右调节采用木楔子进行四周调整,木楔子调整应打在竖料或横料的顶端,当前后、左右、上下调整完毕后,再进行固定。图示:4、窗框安装后的检查窗框安装后,还需进行垂直度、水平度的检查(图示),待检查后窗框安装的各项指标达到标准要求,填写隐蔽单。报监理验收合格后,清洁砼面的表面灰尘,进行打发泡剂或填塞缝工作。在未打发泡剂之前先试打一块,计算一下发泡剂的体积膨胀系数(理论值为1:60),在打发泡剂时注意污染型材表面。第3页共31页第2页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共31页5、铝合金框到工地检查:铝合金框到工地后须检查,窗框下口二个角是否进行了注胶处理。图示:6、铝合金窗框安装铝合金窗框安装,窗框与钢副框固定点需垫隔离垫,同时吊锤线校水平,直至符合要求。7、开启窗的安装开启窗的安装,滑撑或边杆安装之前做一个样棒,样棒作为定位钻孔用,待孔钻完后进行窗扇的安装,调节直到符合要求。第4页共31页第3页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共31页铝合金门窗安装工艺表序号工艺步骤工序名称工作内容备注1测量放线﹑定位内控法建立垂直基准线和立面控制网根据土建提供的测量基准点构成的轴线控制网示意图,以测量基准顶坐标为基准,采用天顶法利用激光经纬仪﹑铅垂仪垂直测量,并传递至各层楼面,再于各层楼面重新测设井字形轴线控制网,然后将各层井字形轴线控制网平移至外梁上,作竖向测点联结,即可建立垂直基准线并由此可构成立面控制网。测量放线、定位同时进行,可交叉作业,考虑到建筑物的水平位移,现场的风力和风相对测量影响很大,根据以往施工经验,测量宜在风力低于4级时进行确定立面分格定位线依靠立面控制网测出各层每个转角的实际数据并准确做好记录,再与建施蓝图标示尺寸相对照,即可定出实际与理论的偏差数据。按照有关窗安装规范要求,如超出允许偏差值,则需由土建单位采取补救或整改措施。建立窗立面外延控制线将立面控制网平移至立面外墙,由此可统一确定各楼层的墙面位置并做好标记;各层立面以次标记为准,采用钢丝连线确定立面位置,定出水平线、标高线、进出线和垂直线。确定水平基准线以土建提供的±0.00基准电位依据,用长卷尺测出各层的标高线,再用水平仪在同一层找平,并做出标记,利用此标记即可控制埋件及立柱的安装水平度。第5页共31页第4页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共31页2窗框安装吊运定位把每层窗框分层吊运到层面上,采用脚手架(或吊篮,视现场情况而定)安装窗框,然后将上墙件与预埋件焊接,用木屑进行调整,窗框安装的允许偏差为:左右方向不超过3mm进出方向不超过2mm水平标高不超过3mm同时还应控制同一楼层的安装偏差以及相邻窗框的安装偏差;同一楼层窗框的最大标高偏差不超过5mm,相邻窗框的水平标高偏差不超过3mm。固定片间距≤400mm。塞缝前一定要清理干净缝表面的浮灰和去掉木楔,淋湿塞缝部位。调整安装检查并调整窗框的垂直度、平整度和对角线误差,同一楼层的窗框全部调整到位,经质检复查无问题后方可将水泥砂填入窗框缝中。3玻璃...
