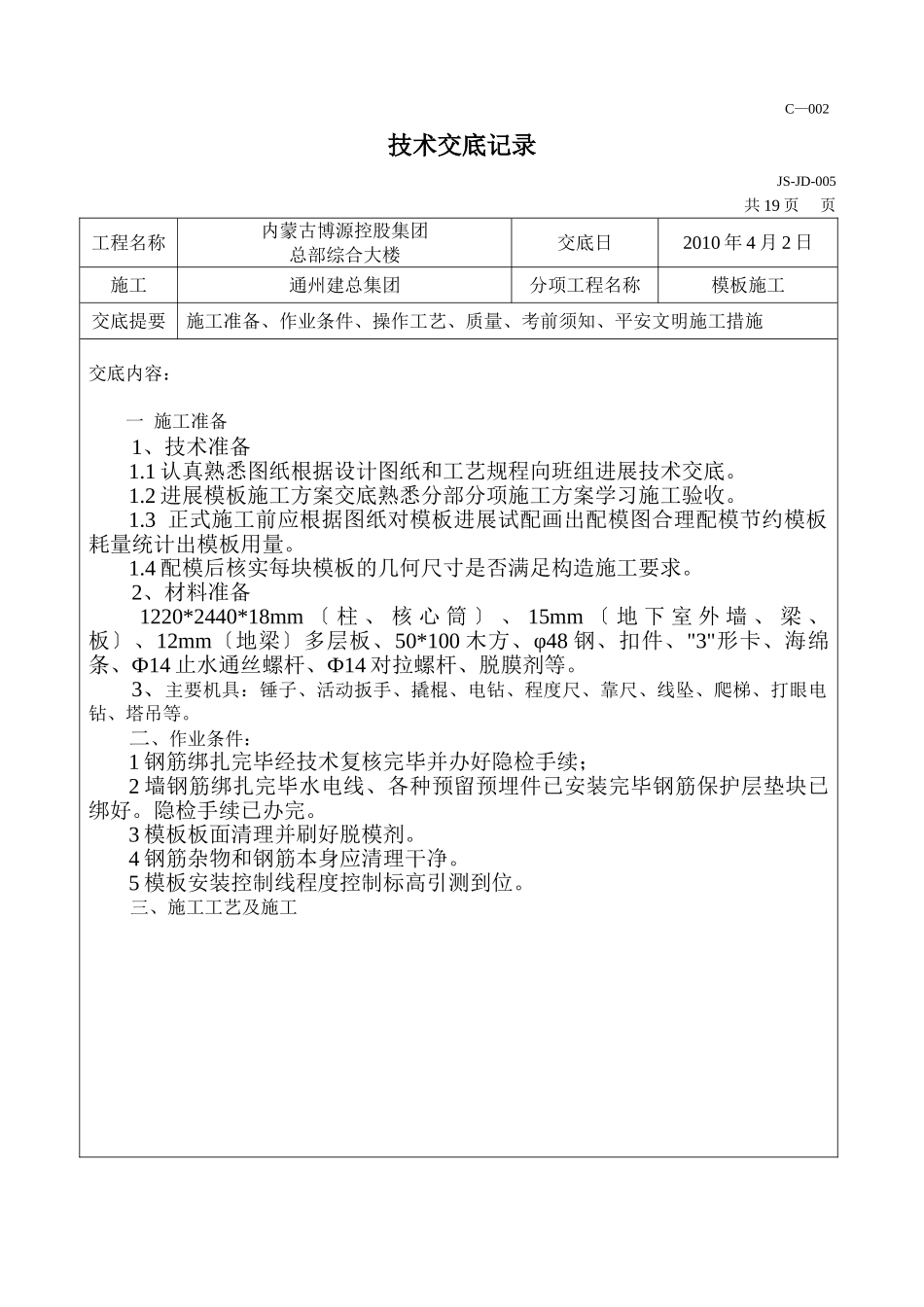

C—002技术交底记录JS-JD-005共19页页工程名称内蒙古博源控股集团总部综合大楼交底日2010年4月2日施工通州建总集团分项工程名称模板施工交底提要施工准备、作业条件、操作工艺、质量、考前须知、平安文明施工措施交底内容:一施工准备1、技术准备1
1认真熟悉图纸根据设计图纸和工艺规程向班组进展技术交底
2进展模板施工方案交底熟悉分部分项施工方案学习施工验收
3正式施工前应根据图纸对模板进展试配画出配模图合理配模节约模板耗量统计出模板用量
4配模后核实每块模板的几何尺寸是否满足构造施工要求
2、材料准备1220*2440*18mm〔柱、核心筒〕、15mm〔地下室外墙、梁、板〕、12mm〔地梁〕多层板、50*100木方、φ48钢、扣件、"3"形卡、海绵条、Ф14止水通丝螺杆、Ф14对拉螺杆、脱膜剂等
3、主要机具:锤子、活动扳手、撬棍、电钻、程度尺、靠尺、线坠、爬梯、打眼电钻、塔吊等
二、作业条件:1钢筋绑扎完毕经技术复核完毕并办好隐检手续;2墙钢筋绑扎完毕水电线、各种预留预埋件已安装完毕钢筋保护层垫块已绑好
隐检手续已办完
3模板板面清理并刷好脱模剂
4钢筋杂物和钢筋本身应清理干净
5模板安装控制线程度控制标高引测到位

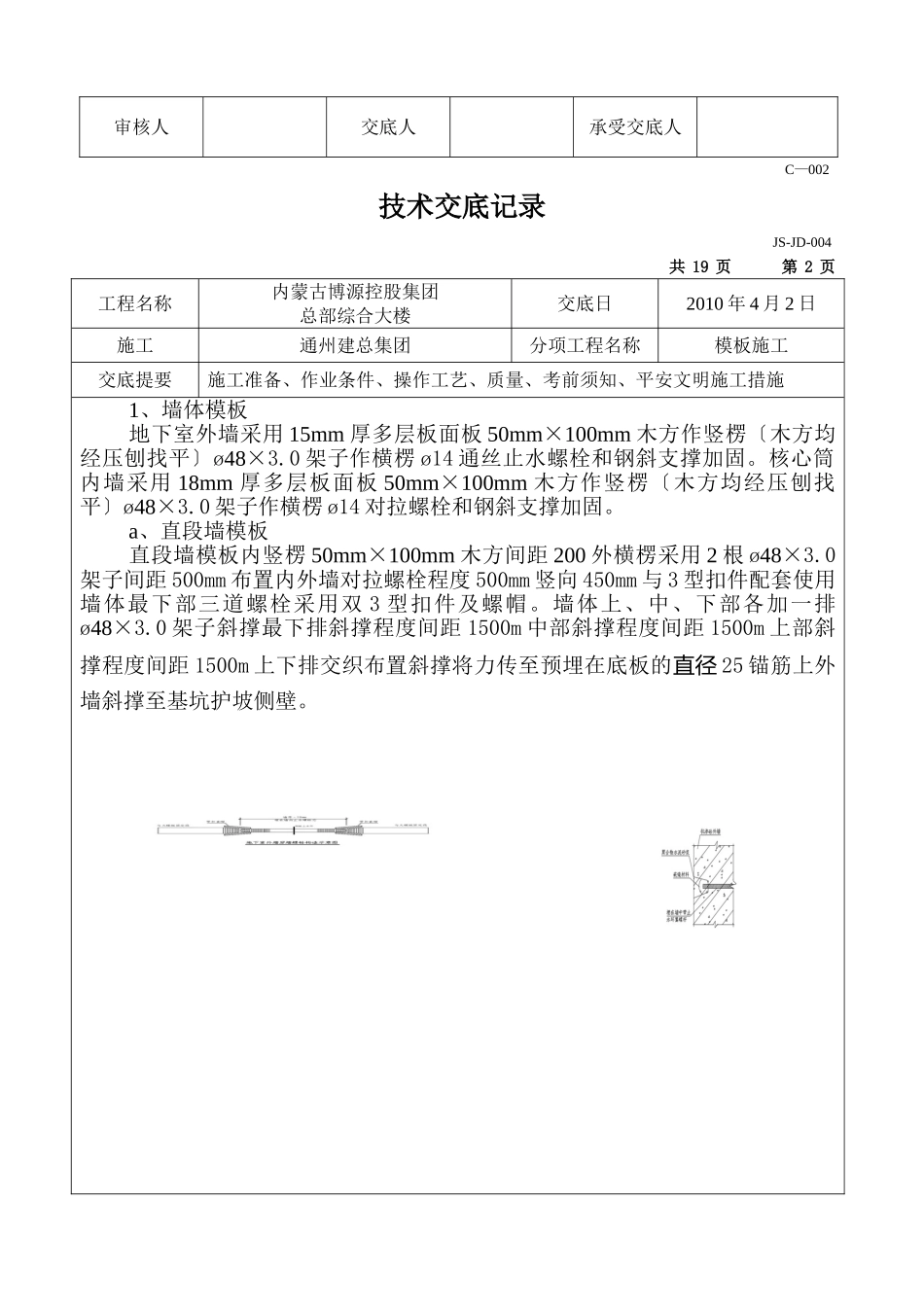

三、施工工艺及施工审核人交底人承受交底人C—002技术交底记录JS-JD-004共19页第2页工程名称内蒙古博源控股集团总部综合大楼交底日2010年4月2日施工通州建总集团分项工程名称模板施工交底提要施工准备、作业条件、操作工艺、质量、考前须知、平安文明施工措施1、墙体模板地下室外墙采用15mm厚多层板面板50mm×100mm木方作竖楞〔木方均经压刨找平〕ø48×3
0架子作横楞ø14通丝止水螺栓和钢斜支撑加固
核心筒内墙采用18mm厚多层板面板50mm×100mm木方作竖楞〔木方均经压刨找平〕ø48×3
0架子作横楞ø14对拉螺栓和钢斜支撑
