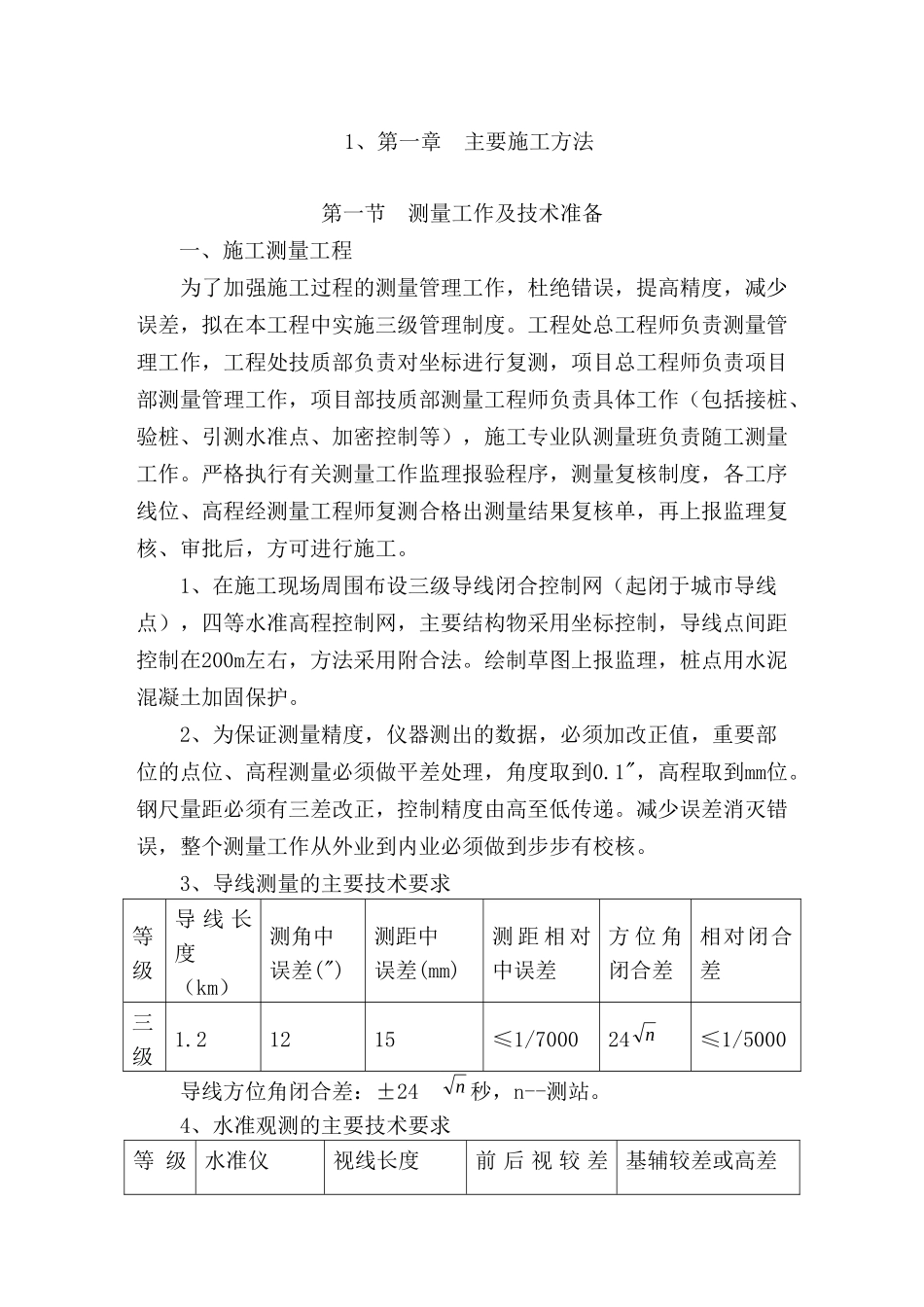

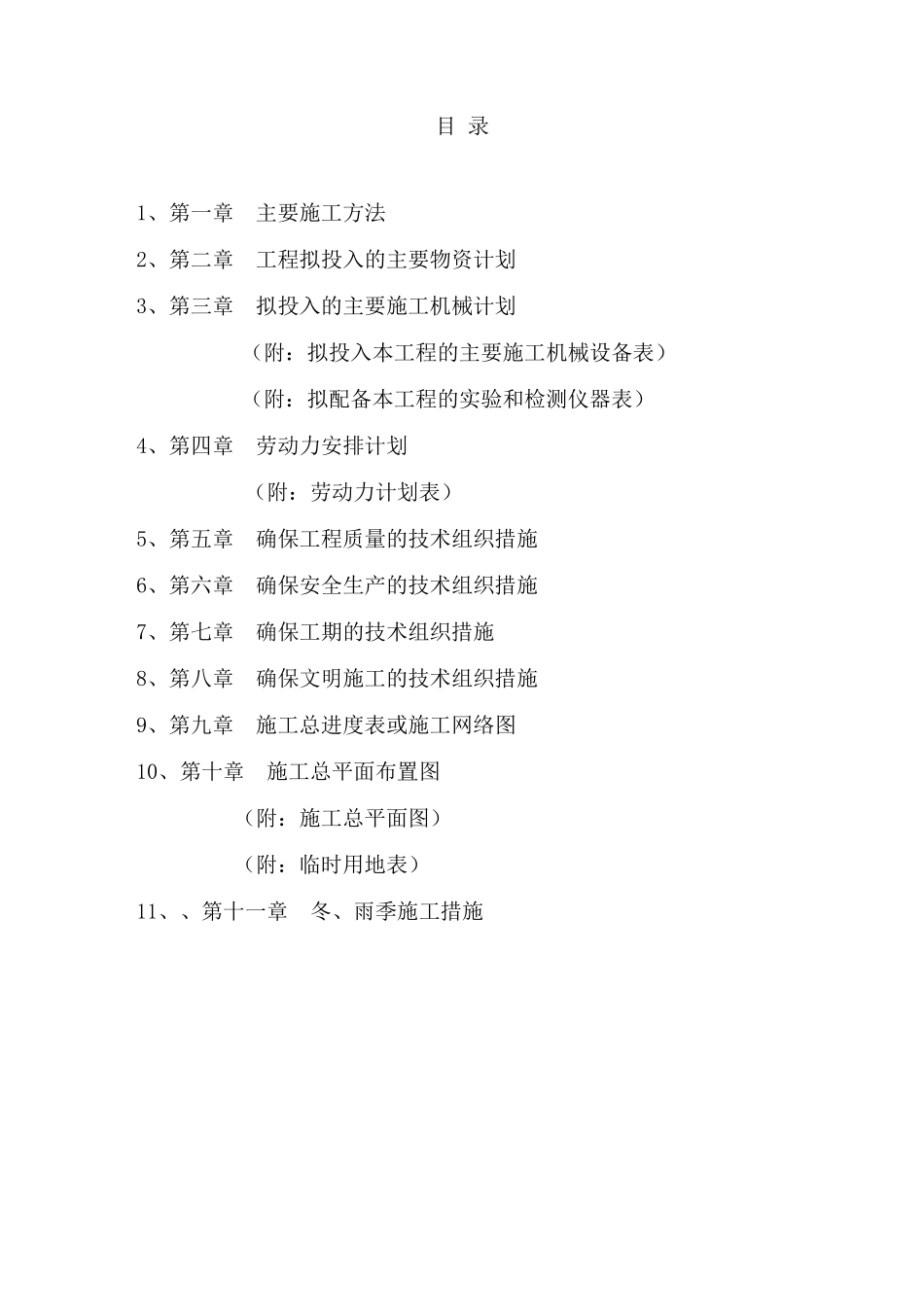

目录1、第一章主要施工方法2、第二章工程拟投入的主要物资计划3、第三章拟投入的主要施工机械计划(附:拟投入本工程的主要施工机械设备表)(附:拟配备本工程的实验和检测仪器表)4、第四章劳动力安排计划(附:劳动力计划表)5、第五章确保工程质量的技术组织措施6、第六章确保安全生产的技术组织措施7、第七章确保工期的技术组织措施8、第八章确保文明施工的技术组织措施9、第九章施工总进度表或施工网络图10、第十章施工总平面布置图(附:施工总平面图)(附:临时用地表)11、、第十一章冬、雨季施工措施1、第一章主要施工方法第一节测量工作及技术准备一、施工测量工程为了加强施工过程的测量管理工作,杜绝错误,提高精度,减少误差,拟在本工程中实施三级管理制度
工程处总工程师负责测量管理工作,工程处技质部负责对坐标进行复测,项目总工程师负责项目部测量管理工作,项目部技质部测量工程师负责具体工作(包括接桩、验桩、引测水准点、加密控制等),施工专业队测量班负责随工测量工作
严格执行有关测量工作监理报验程序,测量复核制度,各工序线位、高程经测量工程师复测合格出测量结果复核单,再上报监理复核、审批后,方可进行施工
1、在施工现场周围布设三级导线闭合控制网(起闭于城市导线点),四等水准高程控制网,主要结构物采用坐标控制,导线点间距控制在200m左右,方法采用附合法
绘制草图上报监理,桩点用水泥混凝土加固保护
2、为保证测量精度,仪器测出的数据,必须加改正值,重要部位的点位、高程测量必须做平差处理,角度取到0
1",高程取到mm位
钢尺量距必须有三差改正,控制精度由高至低传递
减少误差消灭错误,整个测量工作从外业到内业必须做到步步有校核

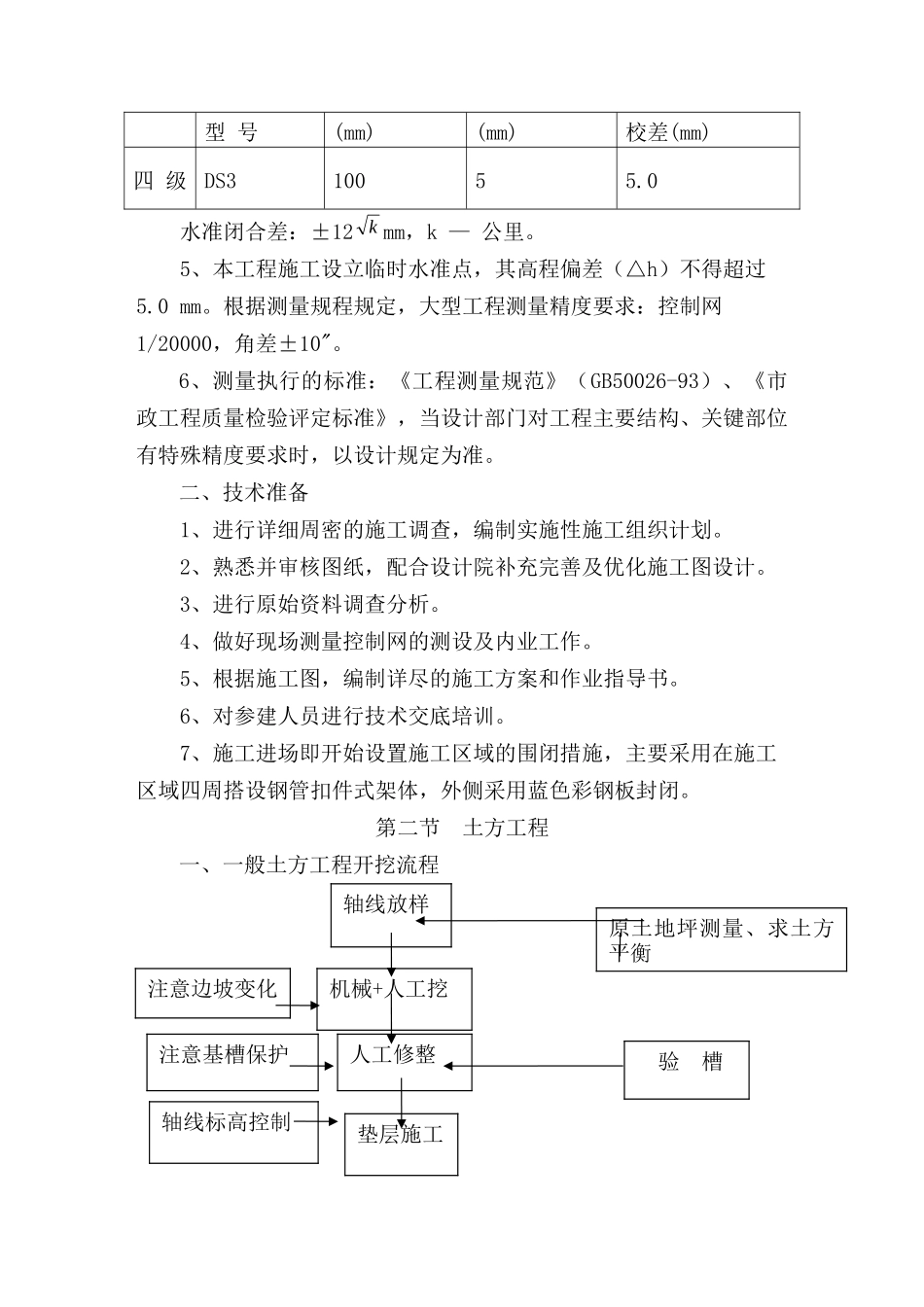

3、导线测量的主要技术要求等级导线长度(km)测角中误差(")测距中误差(mm)测距相对中误差方位角闭合差相对闭合差三级1
21215≤1/700024n≤1/5000导线方位角
