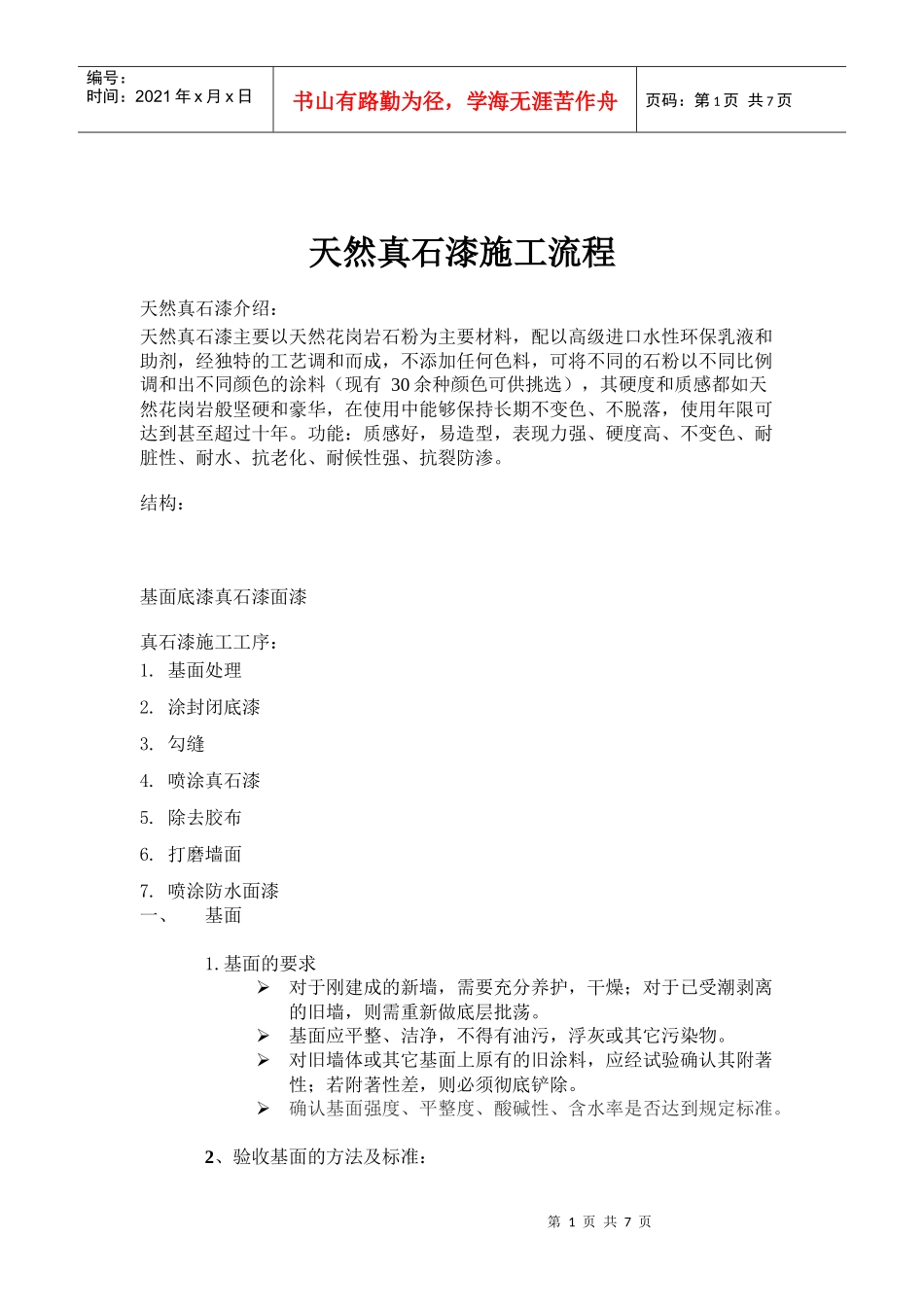

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页天然真石漆施工流程天然真石漆介绍:天然真石漆主要以天然花岗岩石粉为主要材料,配以高级进口水性环保乳液和助剂,经独特的工艺调和而成,不添加任何色料,可将不同的石粉以不同比例调和出不同颜色的涂料(现有30余种颜色可供挑选),其硬度和质感都如天然花岗岩般坚硬和豪华,在使用中能够保持长期不变色、不脱落,使用年限可达到甚至超过十年。功能:质感好,易造型,表现力强、硬度高、不变色、耐脏性、耐水、抗老化、耐候性强、抗裂防渗。结构:基面底漆真石漆面漆真石漆施工工序:1.基面处理2.涂封闭底漆3.勾缝4.喷涂真石漆5.除去胶布6.打磨墙面7.喷涂防水面漆一、基面1.基面的要求对于刚建成的新墙,需要充分养护,干燥;对于已受潮剥离的旧墙,则需重新做底层批荡。基面应平整、洁净,不得有油污,浮灰或其它污染物。对旧墙体或其它基面上原有的旧涂料,应经试验确认其附著性;若附著性差,则必须彻底铲除。确认基面强度、平整度、酸碱性、含水率是否达到规定标准。2、验收基面的方法及标准:第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页墙面平整度及垂直度:用2M长的水平尺靠墙面,凹凸不超过±2mm;阴阳角方正度:用直角尺检验,误差不超过±2mm基面的含水率:含水率10%以下,PH值10以下。晴天时利用透明胶布平铺基面,以胶带封合胶布四周,经2-4小时后,若胶布内部呈结露现象,则基面含水率高,不宜施工。用目测或用仪器检测,确认基面强度、平整度、酸碱性、含水率是否达到规定标准。3、基面常见的问题及处理方法墙面不平整的处理方法:对墙面不平整的,先用较粗的找平腻子大致批平,再用较细的腻子批平整,以保证墙面美观,便于涂料施工。阴阳角不按垂直的处理方法:阴阳角不直或不平整的先用较粗的找平腻子大批平,严重的要先用水泥及沙混合修补后再用腻子大批平.达到阴角、阳角垂直、平行墙面出现接缝和修补痕迹的处理:用水泥及沙按比例混合修补后同用腻子批平.含水率高的处理方法:墙面含水率高于10%,PH高于10,应延长养护期,直达标准。二、底漆的施工流程方法:1滚涂法,2、喷涂法,1滚涂法A、施工工具——滚筒B、滚涂前的准备:清除基层上的异物水性底漆不用加水即可施工,如果需要涂料可加约体积量的10%清水稀释并搅刀C、程序及要求、用羊毛滚洞将水性底漆采用交叉滚涂方法均刀滚刷两遍。厚度:30微米0.15KG/㎡2、喷涂法,A、施工工具:底漆喷枪空压机B、喷涂前的准备:清除基层上的异物第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页水性底漆不用加水即可施工,如果需要涂料可加约体积量的10%清水稀释并搅刀C、程序及要求将空压机起动,压力调至8KG,将水性底漆装入喷枪内,与空压机边接。采用十字交叉滚涂方法均刀喷刷两遍。厚度:30微米0.15KG/㎡3、常见的问题及处理方法涂布不均刀:对涂布不均刀的地方要进行修补,基面有接缝上底漆后任有痕迹:应对基面进行修补后再涂底漆。4、注意事项:底漆施工时,墙体温度不低于10℃,墙面含水率小于10%,空气湿度小于80%涂布时应力求均刀。不符合技术要求的,修补处理。气温5以下不能施工。三、造型(勾缝)的制作1、工具及材料:美纹纸、弹线、直尺、色笔2、制作流程及要求:勾缝前应设计好施工的图案,按设计好勾缝大小,选择美纹纸的宽度按设计图案在墙面上弹出分格缝墨线,用纸胶带遮盖分格线内区域。同一面墙上拉通线弹直。3、注意事项:不需要勾缝的,不需要做这道工序。勾缝大小要协调、线条要垂直。封闭底漆涂布后需约十二小时,才可进行四、真石漆的施工;1、喷涂前的准备:检查底漆喷涂、勾缝是否符合要求。将存放了一段时间的真石漆倒入搅拌用的桶内用搅伴机搅拌均刀。如需放水稀释参考标准法(一般不用稀释),第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页放入5%左右的水搅拌均刀。将需...
