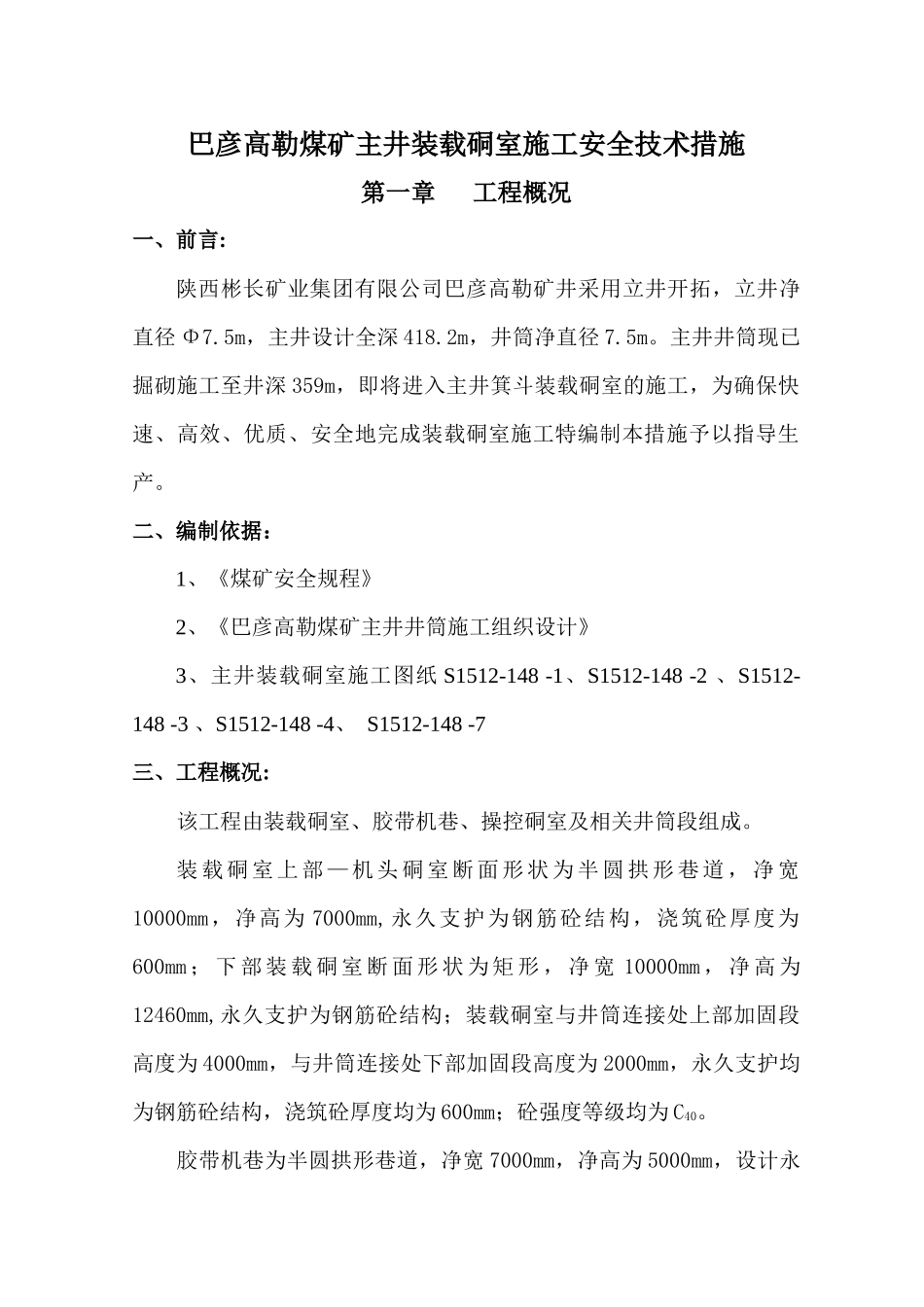

巴彦高勒煤矿主井装载硐室施工安全技术措施第一章工程概况一、前言:陕西彬长矿业集团有限公司巴彦高勒矿井采用立井开拓,立井净直径Φ7
5m,主井设计全深418
2m,井筒净直径7
主井井筒现已掘砌施工至井深359m,即将进入主井箕斗装载硐室的施工,为确保快速、高效、优质、安全地完成装载硐室施工特编制本措施予以指导生产
二、编制依据:1、《煤矿安全规程》2、《巴彦高勒煤矿主井井筒施工组织设计》3、主井装载硐室施工图纸S1512-148-1、S1512-148-2、S1512-148-3、S1512-148-4、S1512-148-7三、工程概况:该工程由装载硐室、胶带机巷、操控硐室及相关井筒段组成
装载硐室上部—机头硐室断面形状为半圆拱形巷道,净宽10000mm,净高为7000mm,永久支护为钢筋砼结构,浇筑砼厚度为600mm;下部装载硐室断面形状为矩形,净宽10000mm,净高为12460mm,永久支护为钢筋砼结构;装载硐室与井筒连接处上部加固段高度为4000mm,与井筒连接处下部加固段高度为2000mm,永久支护均为钢筋砼结构,浇筑砼厚度均为600mm;砼强度等级均为C40
胶带机巷为半圆拱形巷道,净宽7000mm,净高为5000mm,设计永久支护为钢筋砼结构,浇筑砼厚度为500mm;浇筑砼厚度为100mm;胶带机巷墙基均为250mm,砼强度等级均为C40
操控硐室施工另行补充措施

装载硐室技术特征表名称高度(m)宽度(m)掘进断面积(m2)长度(m)临时支护永久支护净掘净掘机头硐室7
33锚网索喷+w型钢带钢筋砼装载硐室12
0锚网索喷+w型钢带钢筋砼胶带机巷5

2锚网索喷+w型钢带钢筋砼注:喷射砼标号为C20,浇筑砼强度等级分别为C40三、
