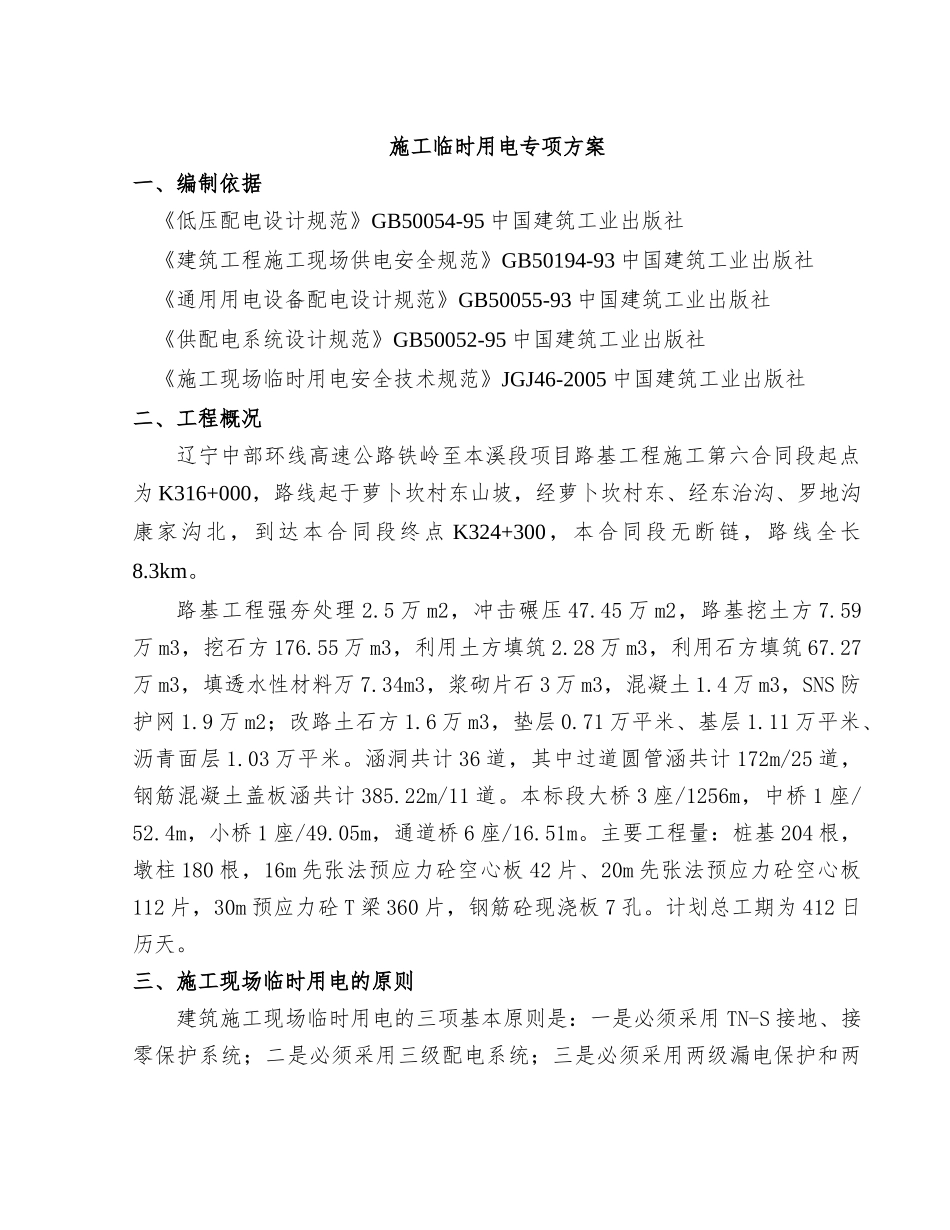

施工临时用电专项方案一、编制依据《低压配电设计规范》GB50054-95中国建筑工业出版社《建筑工程施工现场供电安全规范》GB50194-93中国建筑工业出版社《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社《供配电系统设计规范》GB50052-95中国建筑工业出版社《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社二、工程概况辽宁中部环线高速公路铁岭至本溪段项目路基工程施工第六合同段起点为K316+000,路线起于萝卜坎村东山坡,经萝卜坎村东、经东治沟、罗地沟康家沟北,到达本合同段终点K324+300,本合同段无断链,路线全长8
路基工程强夯处理2
5万m2,冲击碾压47
45万m2,路基挖土方7
59万m3,挖石方176
55万m3,利用土方填筑2
28万m3,利用石方填筑67
27万m3,填透水性材料万7
34m3,浆砌片石3万m3,混凝土1
4万m3,SNS防护网1
9万m2;改路土石方1
6万m3,垫层0
71万平米、基层1
11万平米、沥青面层1
涵洞共计36道,其中过道圆管涵共计172m/25道,钢筋混凝土盖板涵共计385
22m/11道
本标段大桥3座/1256m,中桥1座/52
4m,小桥1座/49
05m,通道桥6座/16
主要工程量:桩基204根,墩柱180根,16m先张法预应力砼空心板42片、20m先张法预应力砼空心板112片,30m预应力砼T梁360片,钢筋砼现浇板7孔
计划总工期为412日历天
三、施工现场临时用电的原则建筑施工现场临时用电的三项基本原则是:一是必须采用TN-S接地、接零保护系统;二是必须采用三级配电系统;三是必须采用两级漏电保护和两道防线

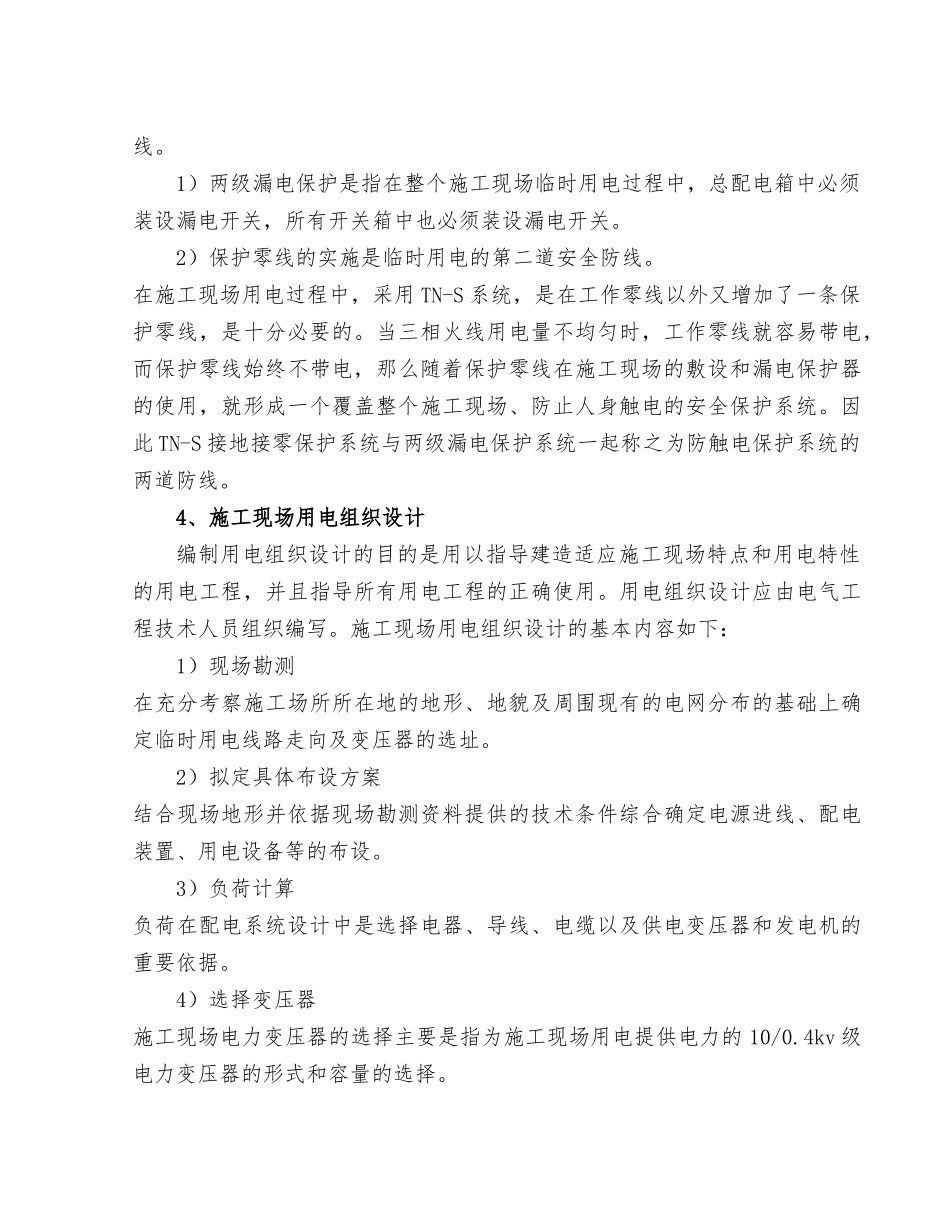

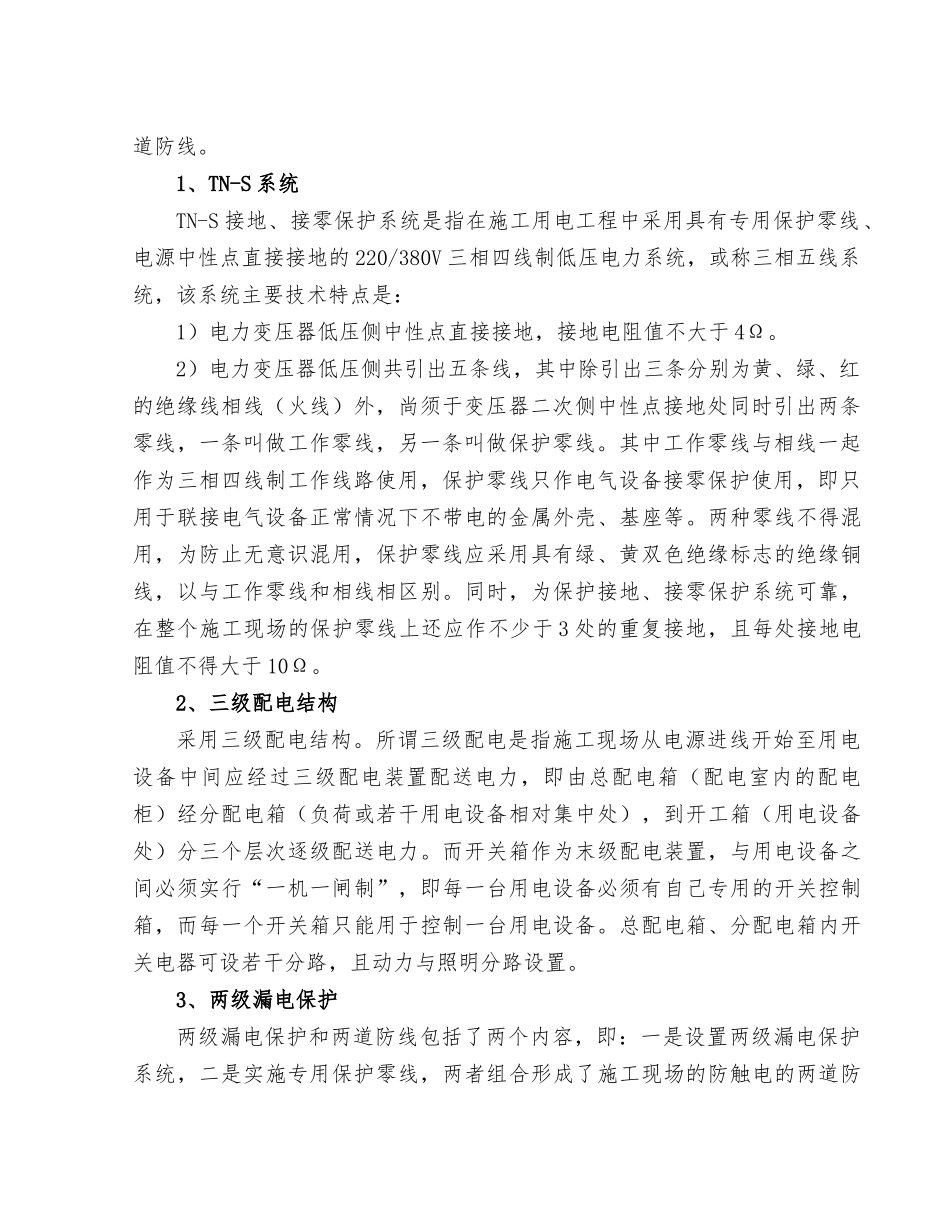

1、TN-S系统TN-S接地、接零保护系统是指在施工用电工程中采用具有专用保护零线、电源中性点直接接地的220/380V三相四
