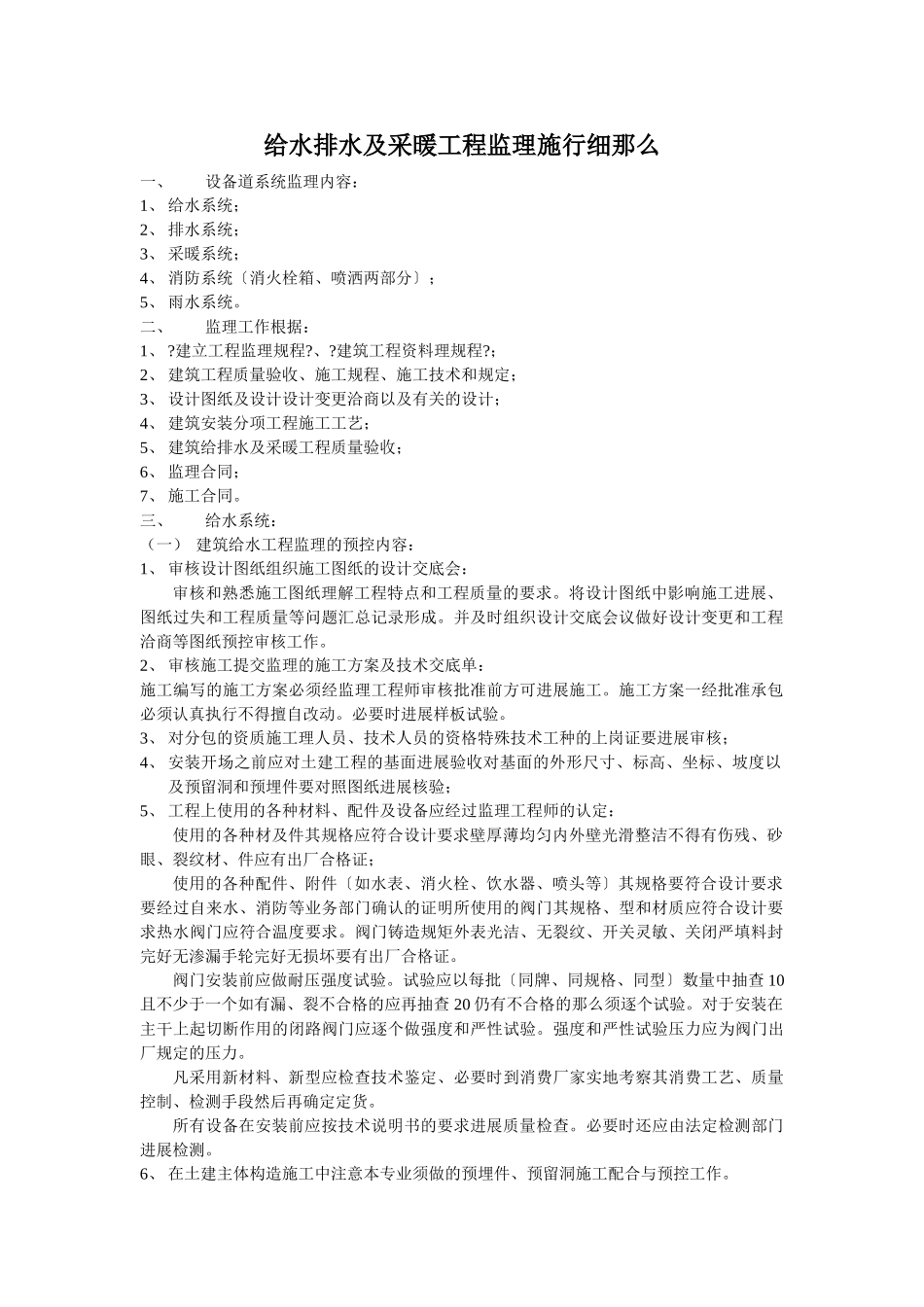

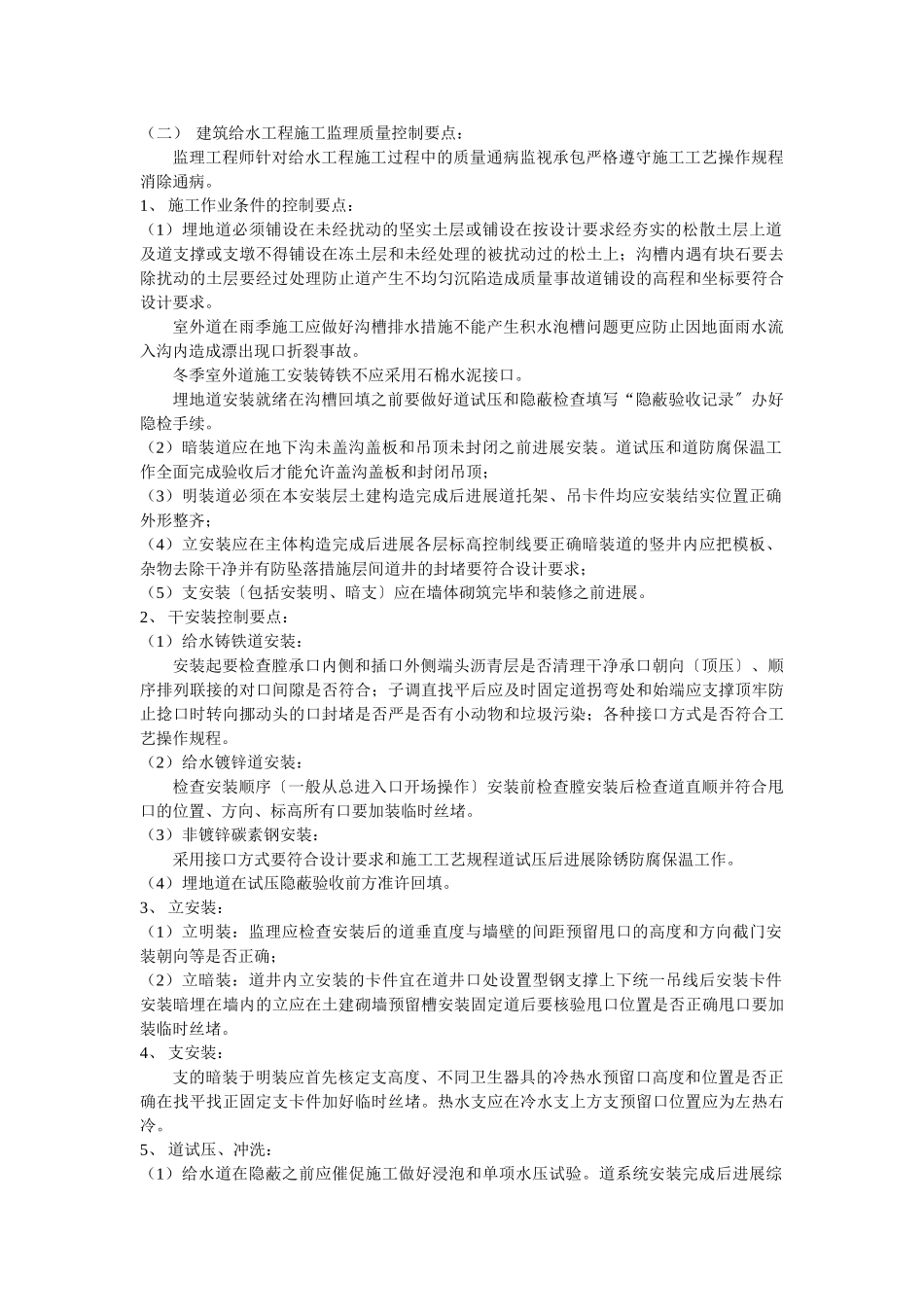

给水排水及采暖工程监理施行细那么一、设备道系统监理内容:1、给水系统;2、排水系统;3、采暖系统;4、消防系统〔消火栓箱、喷洒两部分〕;5、雨水系统。二、监理工作根据:1、?建立工程监理规程?、?建筑工程资料理规程?;2、建筑工程质量验收、施工规程、施工技术和规定;3、设计图纸及设计设计变更洽商以及有关的设计;4、建筑安装分项工程施工工艺;5、建筑给排水及采暖工程质量验收;6、监理合同;7、施工合同。三、给水系统:(一)建筑给水工程监理的预控内容:1、审核设计图纸组织施工图纸的设计交底会:审核和熟悉施工图纸理解工程特点和工程质量的要求。将设计图纸中影响施工进展、图纸过失和工程质量等问题汇总记录形成。并及时组织设计交底会议做好设计变更和工程洽商等图纸预控审核工作。2、审核施工提交监理的施工方案及技术交底单:施工编写的施工方案必须经监理工程师审核批准前方可进展施工。施工方案一经批准承包必须认真执行不得擅自改动。必要时进展样板试验。3、对分包的资质施工理人员、技术人员的资格特殊技术工种的上岗证要进展审核;4、安装开场之前应对土建工程的基面进展验收对基面的外形尺寸、标高、坐标、坡度以及预留洞和预埋件要对照图纸进展核验;5、工程上使用的各种材料、配件及设备应经过监理工程师的认定:使用的各种材及件其规格应符合设计要求壁厚薄均匀内外壁光滑整洁不得有伤残、砂眼、裂纹材、件应有出厂合格证;使用的各种配件、附件〔如水表、消火栓、饮水器、喷头等〕其规格要符合设计要求要经过自来水、消防等业务部门确认的证明所使用的阀门其规格、型和材质应符合设计要求热水阀门应符合温度要求。阀门铸造规矩外表光洁、无裂纹、开关灵敏、关闭严填料封完好无渗漏手轮完好无损坏要有出厂合格证。阀门安装前应做耐压强度试验。试验应以每批〔同牌、同规格、同型〕数量中抽查10且不少于一个如有漏、裂不合格的应再抽查20仍有不合格的那么须逐个试验。对于安装在主干上起切断作用的闭路阀门应逐个做强度和严性试验。强度和严性试验压力应为阀门出厂规定的压力。凡采用新材料、新型应检查技术鉴定、必要时到消费厂家实地考察其消费工艺、质量控制、检测手段然后再确定定货。所有设备在安装前应按技术说明书的要求进展质量检查。必要时还应由法定检测部门进展检测。6、在土建主体构造施工中注意本专业须做的预埋件、预留洞施工配合与预控工作。(二)建筑给水工程施工监理质量控制要点:监理工程师针对给水工程施工过程中的质量通病监视承包严格遵守施工工艺操作规程消除通病。1、施工作业条件的控制要点:(1)埋地道必须铺设在未经扰动的坚实土层或铺设在按设计要求经夯实的松散土层上道及道支撑或支墩不得铺设在冻土层和未经处理的被扰动过的松土上;沟槽内遇有块石要去除扰动的土层要经过处理防止道产生不均匀沉陷造成质量事故道铺设的高程和坐标要符合设计要求。室外道在雨季施工应做好沟槽排水措施不能产生积水泡槽问题更应防止因地面雨水流入沟内造成漂出现口折裂事故。冬季室外道施工安装铸铁不应采用石棉水泥接口。埋地道安装就绪在沟槽回填之前要做好道试压和隐蔽检查填写“隐蔽验收记录〞办好隐检手续。(2)暗装道应在地下沟未盖沟盖板和吊顶未封闭之前进展安装。道试压和道防腐保温工作全面完成验收后才能允许盖沟盖板和封闭吊顶;(3)明装道必须在本安装层土建构造完成后进展道托架、吊卡件均应安装结实位置正确外形整齐;(4)立安装应在主体构造完成后进展各层标高控制线要正确暗装道的竖井内应把模板、杂物去除干净并有防坠落措施层间道井的封堵要符合设计要求;(5)支安装〔包括安装明、暗支〕应在墙体砌筑完毕和装修之前进展。2、干安装控制要点:(1)给水铸铁道安装:安装起要检查膛承口内侧和插口外侧端头沥青层是否清理干净承口朝向〔顶压〕、顺序排列联接的对口间隙是否符合;子调直找平后应及时固定道拐弯处和始端应支撑顶牢防止捻口时转向挪动头的口封堵是否严是否有小动物和垃圾污染;各种接口方式是否符合工艺操作规程。(2)给水镀锌道安装:检查安装顺序〔一般从总进入口开场操作〕安装前检查膛安装...
