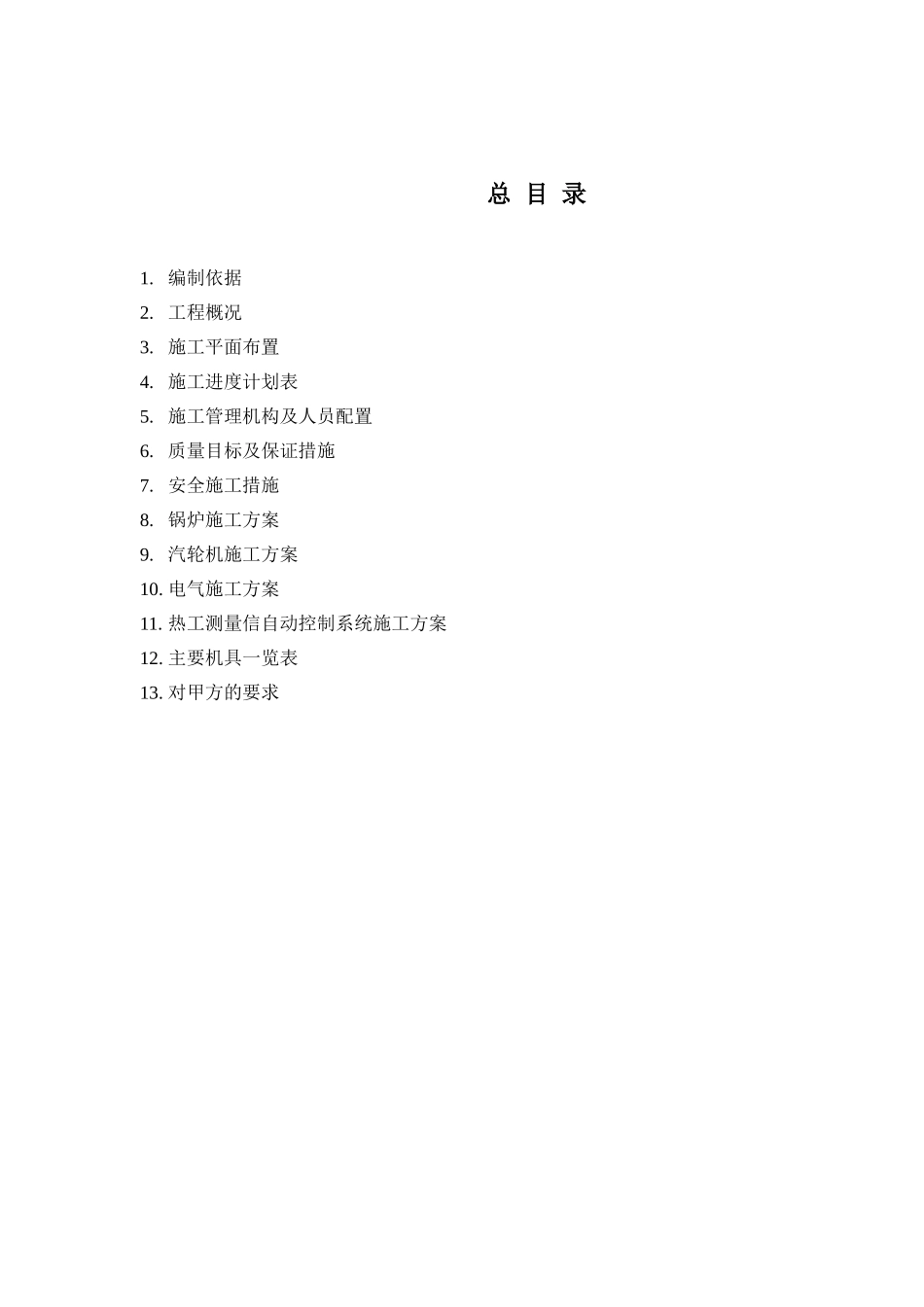

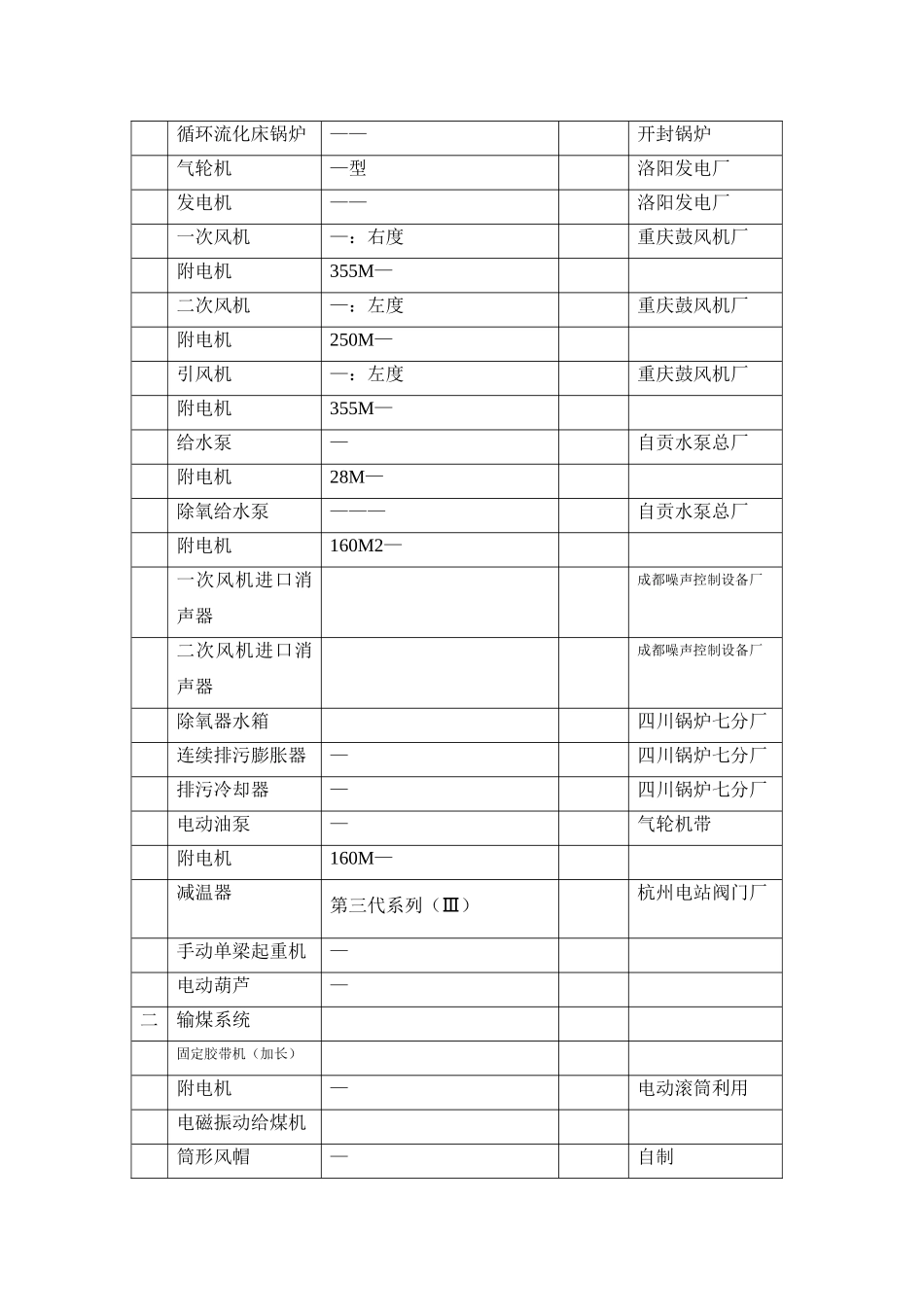

总目录1.编制依据2.工程概况3.施工平面布置4.施工进度计划表5.施工管理机构及人员配置6.质量目标及保证措施7.安全施工措施8.锅炉施工方案9.汽轮机施工方案10.电气施工方案11.热工测量信自动控制系统施工方案12.主要机具一览表13.对甲方的要求1.编制依据四川省某化工有限公司二期技改工程热电设备安装合同四川省某化工有限公司提供的招标文件和设备有关技术资料。自贡市轻工业、井矿盐工业设计研究院设计的热机施工图。施工中执行的有关国家、行业规范。甲方对该工程的安装、进度要求。.工程概况工程概况四川省某化工有限公司二期技改工程由集团公司投资万元。工程主要包括制硝、热电、矿山三大部分。制硝、热电为外协工程,矿山技改为自营工程。工期要求工程预计年月下旬进行设备安装和配套土建工程。年月中旬,设备安装调试、土建工程、防腐、浇注料、保温等施工队均在现场。年月上旬,设备联动试车。过程范围工程主要内容:锅炉一台,背压汽轮发电机组一套,汽机房行车一台,除灰系统桥抓一台。水处理系统,主蒸汽管并网和与现有减温减压器连接,以及相配套的辅机、锅炉炉墙砌筑、电气、电控、仪表、管缆线、设备及管线防腐、车间照明等设备、设施的安装、调试、联动试车、试生产,至移交正式生产前的全部工作。主要设备及材料的供应方式:设备、主材由建设方提供,辅材由承建方自行采购;热电闸的非标设备制造属于单位工程计价包干:材料采购、设备制造运到安装现场。主要设备一览表设备名称型号及规格数量(台)备注一热力系统循环流化床锅炉——开封锅炉气轮机—型洛阳发电厂发电机——洛阳发电厂一次风机—:右度重庆鼓风机厂附电机355M—二次风机—:左度重庆鼓风机厂附电机250M—引风机—:左度重庆鼓风机厂附电机355M—给水泵—自贡水泵总厂附电机28M—除氧给水泵———自贡水泵总厂附电机160M2—一次风机进口消声器成都噪声控制设备厂二次风机进口消声器成都噪声控制设备厂除氧器水箱四川锅炉七分厂连续排污膨胀器—四川锅炉七分厂排污冷却器—四川锅炉七分厂电动油泵—气轮机带附电机160M—减温器第三代系列(Ⅲ)杭州电站阀门厂手动单梁起重机—电动葫芦—二输煤系统固定胶带机(加长)附电机—电动滚筒利用电磁振动给煤机筒形风帽—自制煤闸门三除灰系统川路农用车载重除灰水泵——据工程情况附电机225M—据工程情况抽吸水泵——据工程情况附电机160M2—据工程情况砾石过滤器Ф据工程情况水泵真空引水罐—据工程情况文丘里水膜除尘器Ф彭州市华国花岗岩厂冲渣沟18M电动单梁抓斗起重机重庆起重机厂2.工程特点a)锅炉全部散件供货,供方按顺序分批发货至现场,零部件多,现场组装工作量很大,特别是焊接和胀接,质量要求高。且场地为半露天布置,又逢雨季给焊接工作带来很大困难。2.6.2气轮机是在高温(º)、中压()、高速下运转的精密设备,它的安装质量要求高,工艺复杂,调试难度大。2.6.3施工工期天,时间紧,工作量大,给我们的管理和施工工作提出了新的挑战,要求我们要迎着困难上。.施工平面布置图附后.施工进展图附后.施工管理机构及人员配置现场施工管理机构及质保体系管理人员配置序号职务人数序号职务人数项目经理材料、保管现场调度后勤机械工程师司机(兼)电气工程师财务(兼)检验预算合计人施工人员配置序号工种人数序号工种人数钳工起重工管工筑炉工铆工油漆工电工普工焊工合计人施工人员可根据实际施工需要随时增添。.质量目标及保证措施质量目标按照质量标准和本公司质保体系要求,我们一定以良好的工作质量和服务质量,实现对用户的承诺,把优质的工程产品奉献给用户和社会,为此特制定本工程质量目标:6.1.1单位工程质量一次交验合格率;6.1.2分部工程质量优良率以上,主要分部必须达到优良;6.1.3分项工程优良率在以上,主要分项必须达到优良;6.1.4确保创优质工程。控制工程质量的措施6.2.1施工指导文件审批制度施工组织设计、施工方案、作业指导书必须由主管技术人员编制,由项目总工程师审核,项目经理批准后方可实施。6.2.2隐蔽工程验收制度凡上一道工序的施工结果要被后一道工序所覆盖时,均应在本道工序自检、复查合格后,邀请建设方一起...
