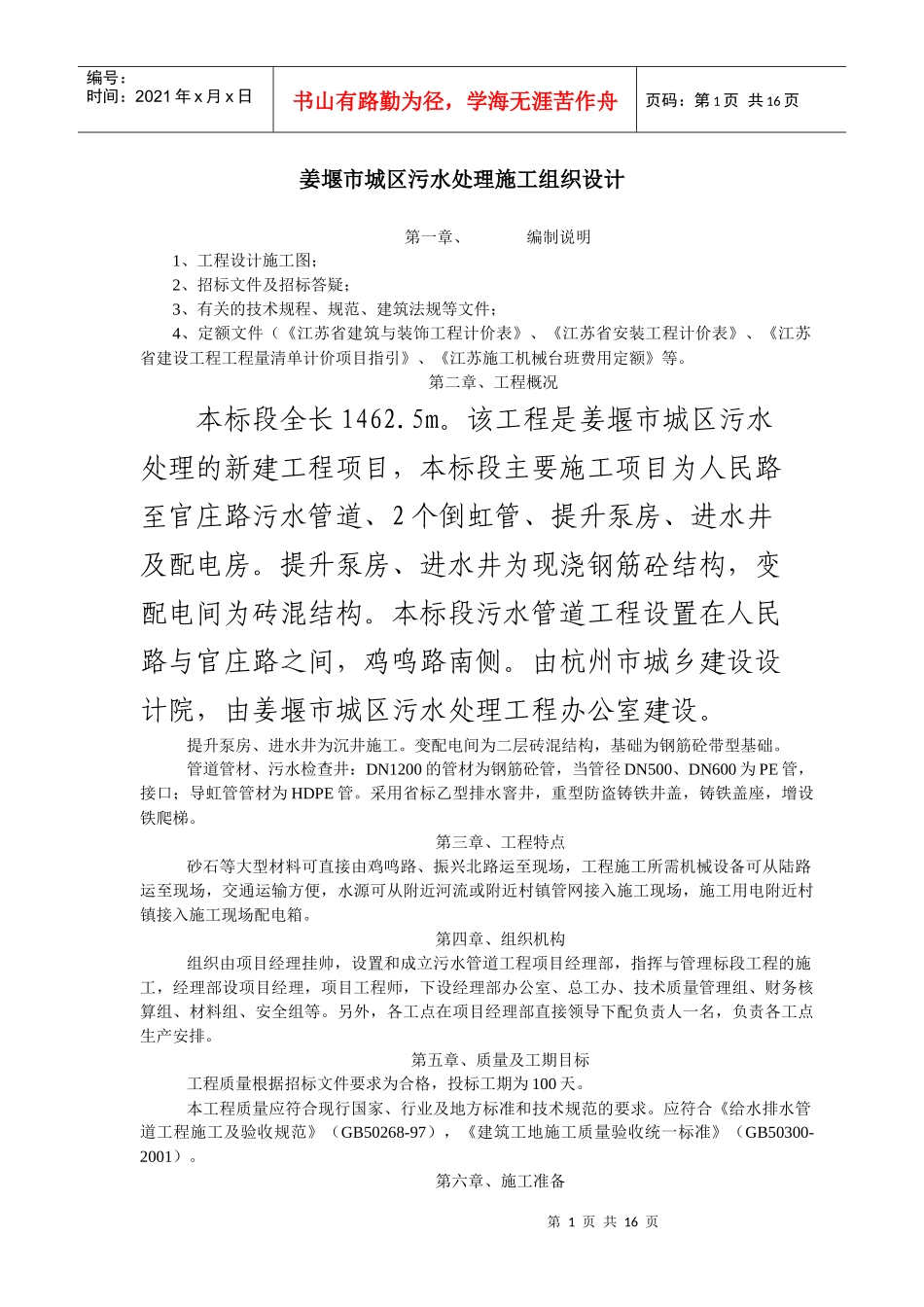

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页姜堰市城区污水处理施工组织设计第一章、编制说明1、工程设计施工图;2、招标文件及招标答疑;3、有关的技术规程、规范、建筑法规等文件;4、定额文件(《江苏省建筑与装饰工程计价表》、《江苏省安装工程计价表》、《江苏省建设工程工程量清单计价项目指引》、《江苏施工机械台班费用定额》等
第二章、工程概况本标段全长1462
该工程是姜堰市城区污水处理的新建工程项目,本标段主要施工项目为人民路至官庄路污水管道、2个倒虹管、提升泵房、进水井及配电房
提升泵房、进水井为现浇钢筋砼结构,变配电间为砖混结构
本标段污水管道工程设置在人民路与官庄路之间,鸡鸣路南侧
由杭州市城乡建设设计院,由姜堰市城区污水处理工程办公室建设
提升泵房、进水井为沉井施工
变配电间为二层砖混结构,基础为钢筋砼带型基础
管道管材、污水检查井:DN1200的管材为钢筋砼管,当管径DN500、DN600为PE管,接口;导虹管管材为HDPE管
采用省标乙型排水窨井,重型防盗铸铁井盖,铸铁盖座,增设铁爬梯
第三章、工程特点砂石等大型材料可直接由鸡鸣路、振兴北路运至现场,工程施工所需机械设备可从陆路运至现场,交通运输方便,水源可从附近河流或附近村镇管网接入施工现场,施工用电附近村镇接入施工现场配电箱
第四章、组织机构组织由项目经理挂帅,设置和成立污水管道工程项目经理部,指挥与管理标段工程的施工,经理部设项目经理,项目工程师,下设经理部办公室、总工办、技术质量管理组、财务核算组、材料组、安全组等
另外,各工点在项目经理部直接领导下配负责人一名,负责各工点生产安排
第五章、质量及工期目标工程质量根据招标文件要求为合格,投标工期为100天
本工程质量应符合现行国家、行业及地方标准和技术规范的要求

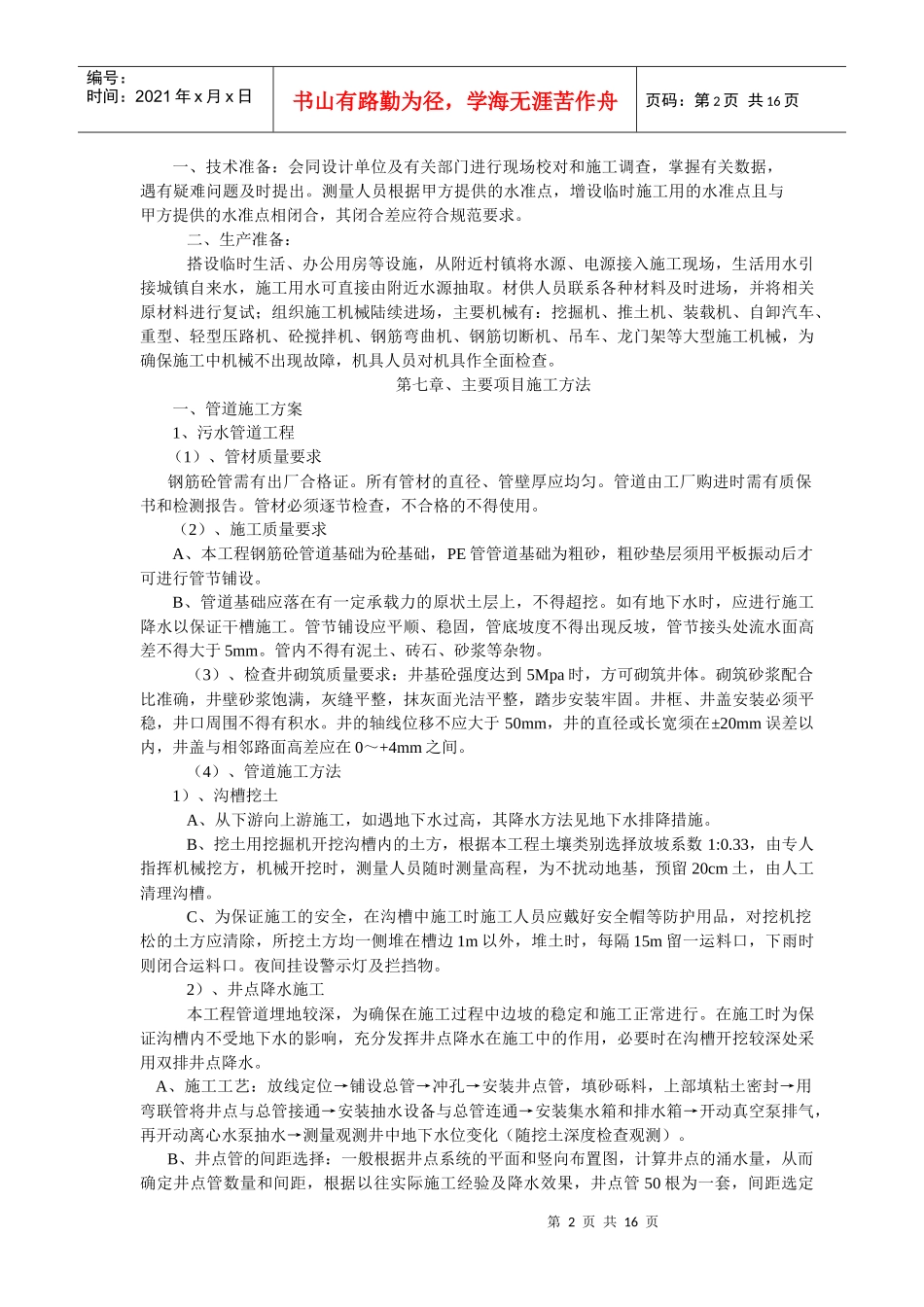

应符合《给水排水管道工程施工及验收规范》(
