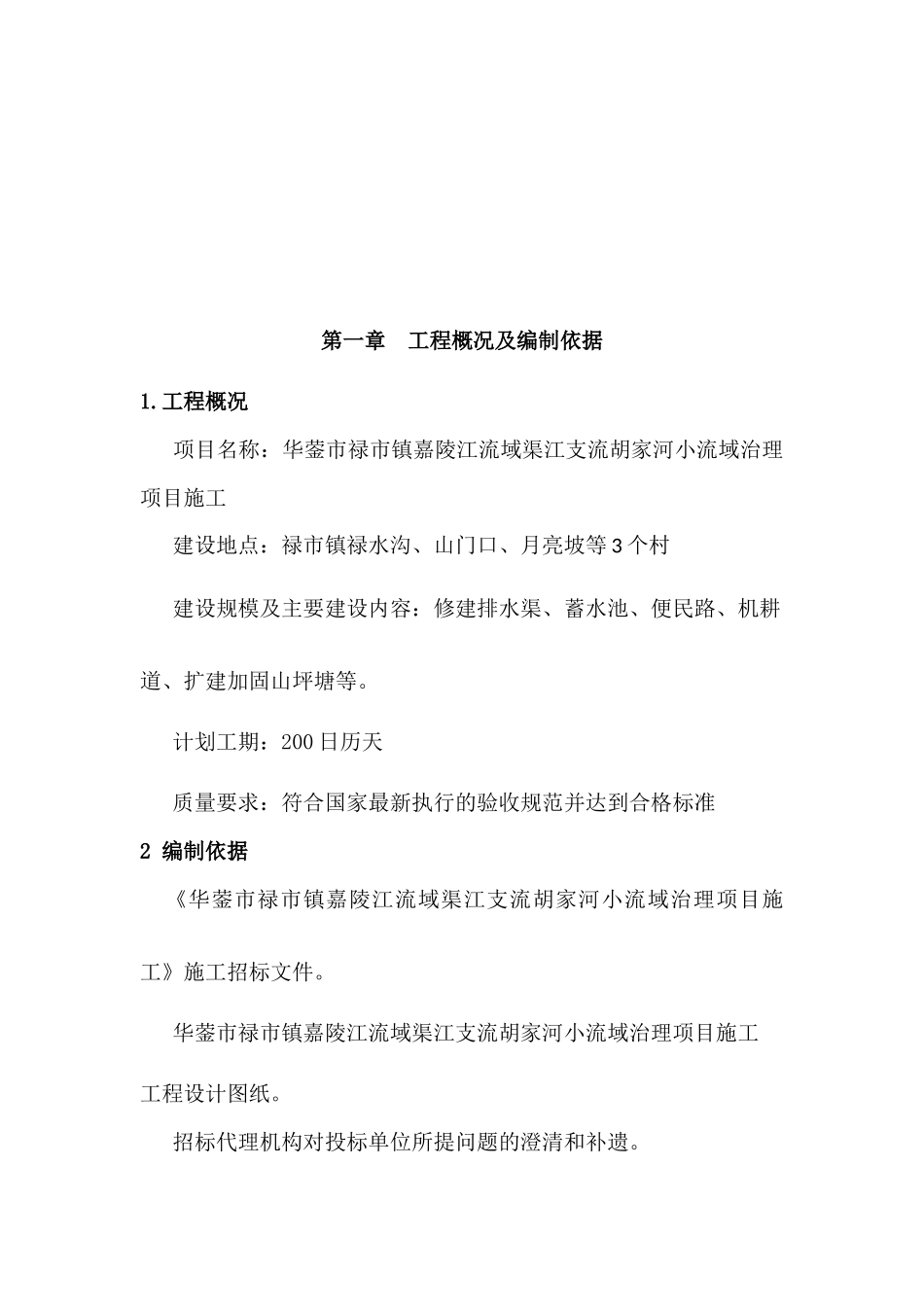

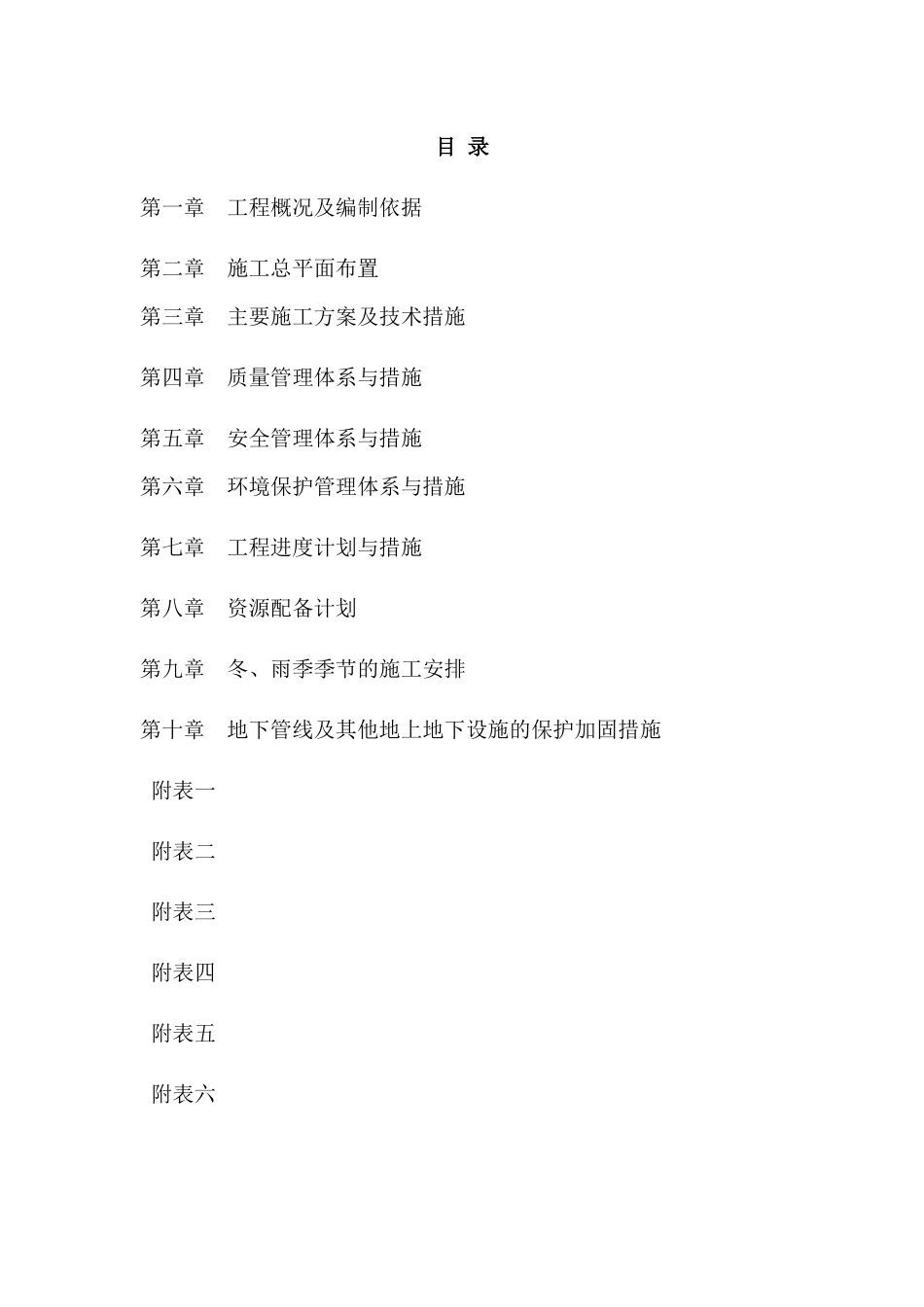

目录第一章工程概况及编制依据第二章施工总平面布置第三章主要施工方案及技术措施第四章质量管理体系与措施第五章安全管理体系与措施第六章环境保护管理体系与措施第七章工程进度计划与措施第八章资源配备计划第九章冬、雨季季节的施工安排第十章地下管线及其他地上地下设施的保护加固措施附表一附表二附表三附表四附表五附表六第一章工程概况及编制依据1
工程概况项目名称:华蓥市禄市镇嘉陵江流域渠江支流胡家河小流域治理项目施工建设地点:禄市镇禄水沟、山门口、月亮坡等3个村建设规模及主要建设内容:修建排水渠、蓄水池、便民路、机耕道、扩建加固山坪塘等
计划工期:200日历天质量要求:符合国家最新执行的验收规范并达到合格标准2编制依据《华蓥市禄市镇嘉陵江流域渠江支流胡家河小流域治理项目施工》施工招标文件
华蓥市禄市镇嘉陵江流域渠江支流胡家河小流域治理项目施工工程设计图纸
招标代理机构对投标单位所提问题的澄清和补遗
本公司自行组织的现场踏勘及调查取证所获取的信息
根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析
本企业现有的劳动力、技术、机构设备能力和施工管理经验
国家及现行有关规范、标准

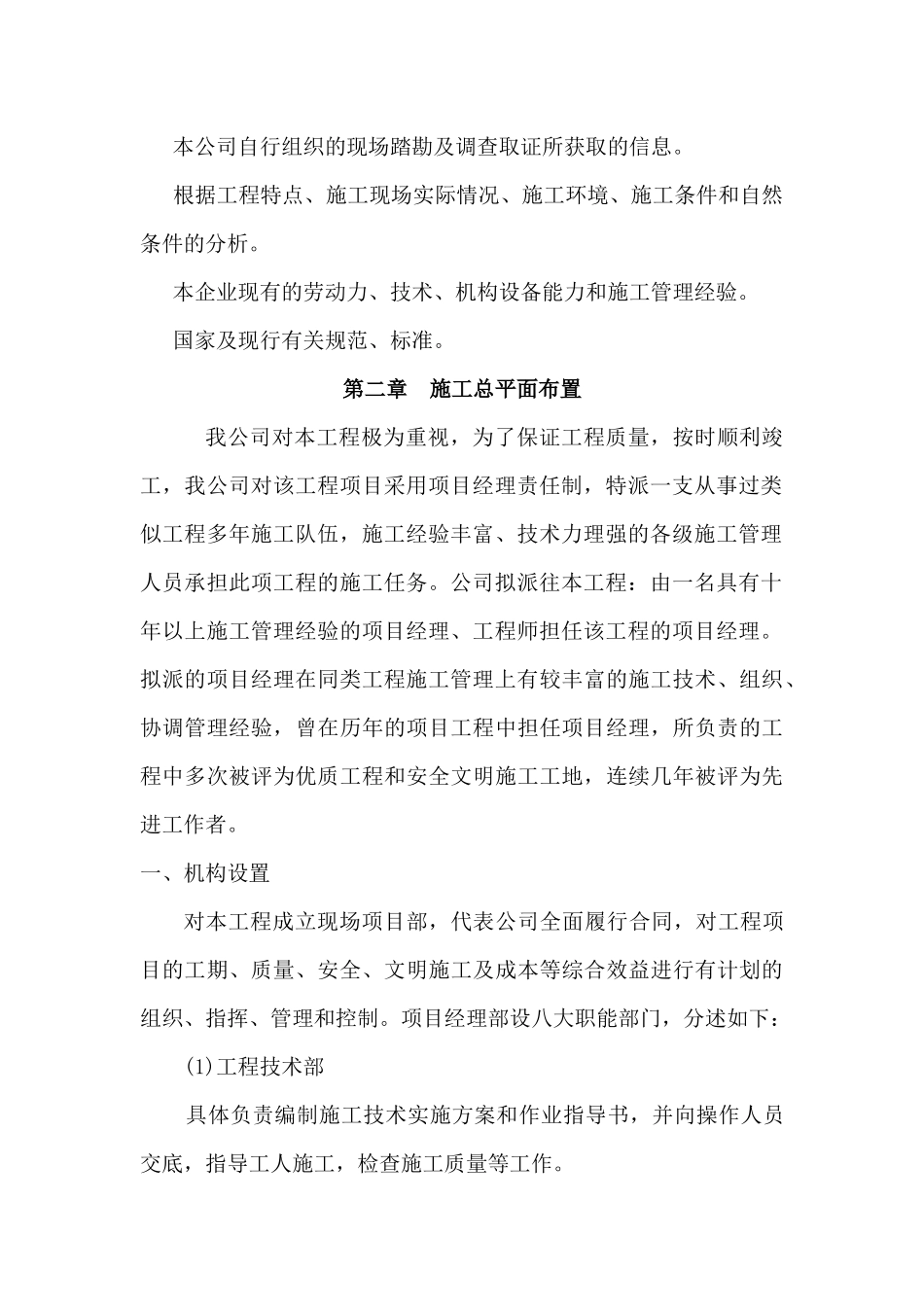

第二章施工总平面布置我公司对本工程极为重视,为了保证工程质量,按时顺利竣工,我公司对该工程项目采用项目经理责任制,特派一支从事过类似工程多年施工队伍,施工经验丰富、技术力理强的各级施工管理人员承担此项工程的施工任务
公司拟派往本工程:由一名具有十年以上施工管理经验的项目经理、工程师担任该工程的项目经理
拟派的项目经理在同类工程施工管理上有较丰富的施工技术、组织、协调管理经验,曾在历年的项目工程中担任项目经理,所负责的工程中多次被评为优质工程和安全文明施工工地,连续几年被评为先进工作者
一、机构设置对本工程成立现场项目部,代表公司全面履行合同,对工程项目的工期、质量、安全、文明施工及成本等综合效益进行有计
