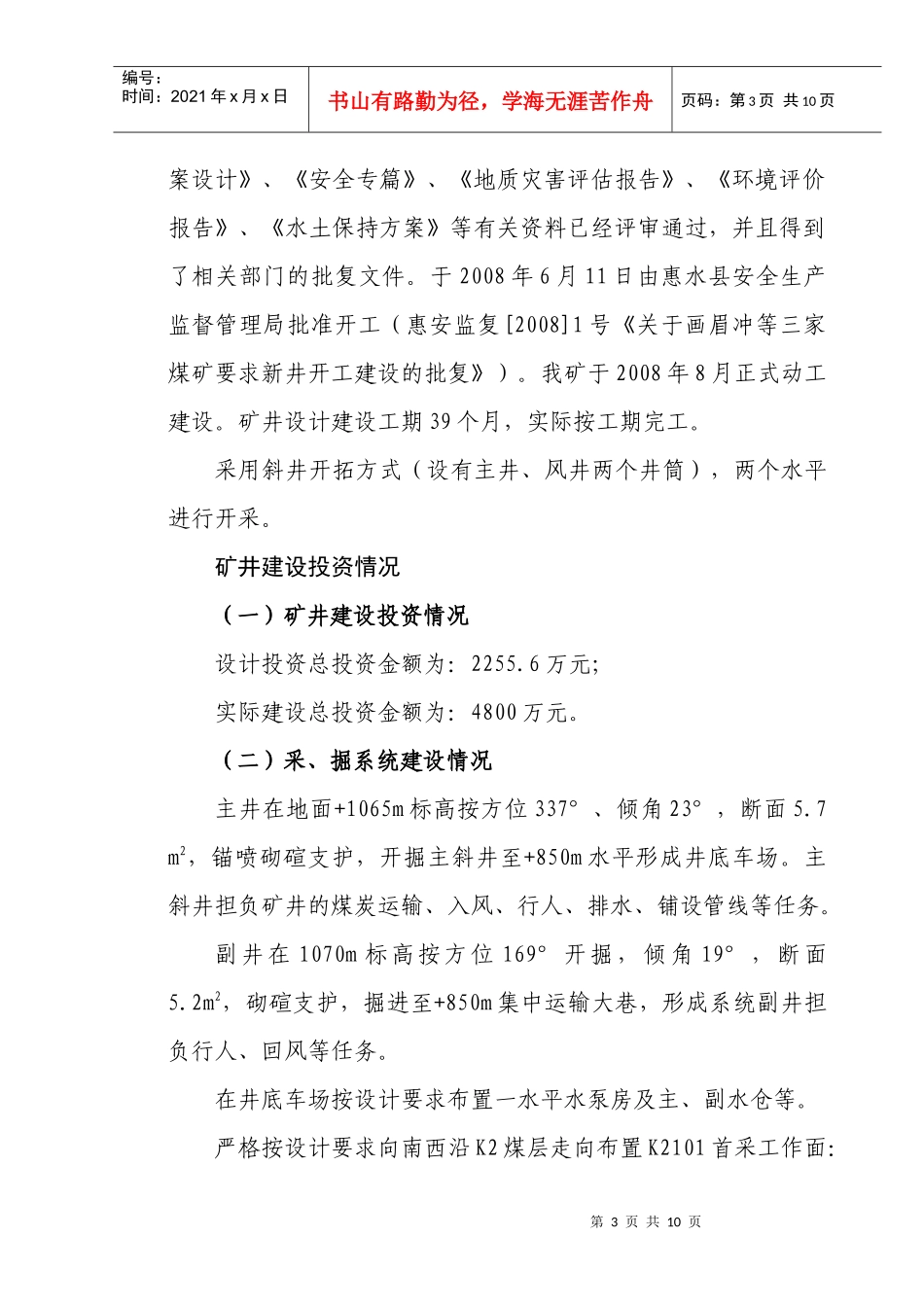

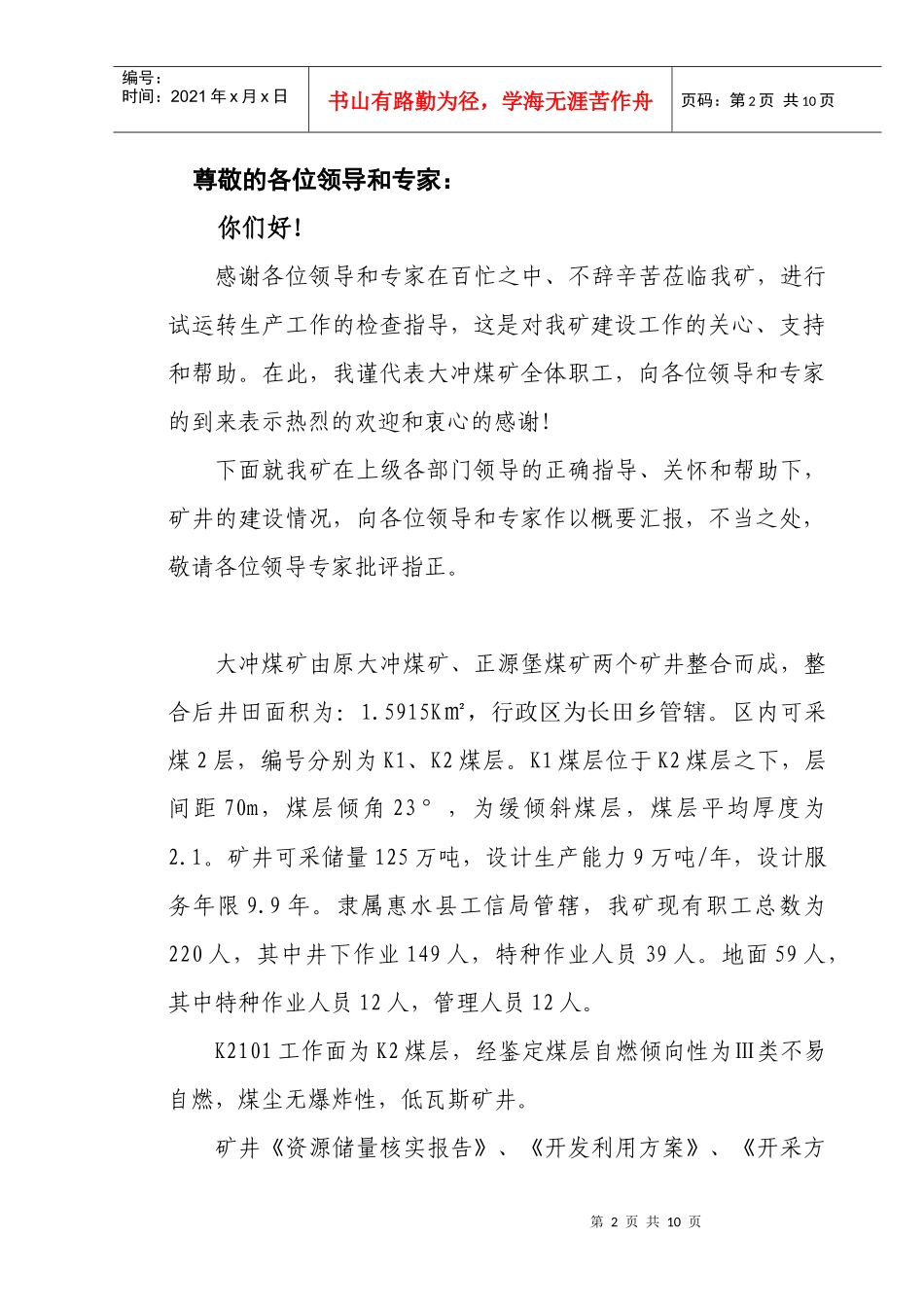

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页惠水县长田乡大冲煤矿试运转情况汇报2011年10月12日第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页尊敬的各位领导和专家:你们好!感谢各位领导和专家在百忙之中、不辞辛苦莅临我矿,进行试运转生产工作的检查指导,这是对我矿建设工作的关心、支持和帮助。在此,我谨代表大冲煤矿全体职工,向各位领导和专家的到来表示热烈的欢迎和衷心的感谢!下面就我矿在上级各部门领导的正确指导、关怀和帮助下,矿井的建设情况,向各位领导和专家作以概要汇报,不当之处,敬请各位领导专家批评指正。大冲煤矿由原大冲煤矿、正源堡煤矿两个矿井整合而成,整合后井田面积为:1.5915K㎡,行政区为长田乡管辖。区内可采煤2层,编号分别为K1、K2煤层。K1煤层位于K2煤层之下,层间距70m,煤层倾角23°,为缓倾斜煤层,煤层平均厚度为2.1。矿井可采储量125万吨,设计生产能力9万吨/年,设计服务年限9.9年。隶属惠水县工信局管辖,我矿现有职工总数为220人,其中井下作业149人,特种作业人员39人。地面59人,其中特种作业人员12人,管理人员12人。K2101工作面为K2煤层,经鉴定煤层自燃倾向性为Ⅲ类不易自燃,煤尘无爆炸性,低瓦斯矿井。矿井《资源储量核实报告》、《开发利用方案》、《开采方第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页案设计》、《安全专篇》、《地质灾害评估报告》、《环境评价报告》、《水土保持方案》等有关资料已经评审通过,并且得到了相关部门的批复文件。于2008年6月11日由惠水县安全生产监督管理局批准开工(惠安监复[2008]1号《关于画眉冲等三家煤矿要求新井开工建设的批复》)。我矿于2008年8月正式动工建设。矿井设计建设工期39个月,实际按工期完工。采用斜井开拓方式(设有主井、风井两个井筒),两个水平进行开采。矿井建设投资情况(一)矿井建设投资情况设计投资总投资金额为:2255.6万元;实际建设总投资金额为:4800万元。(二)采、掘系统建设情况主井在地面+1065m标高按方位337°、倾角23°,断面5.7m2,锚喷砌碹支护,开掘主斜井至+850m水平形成井底车场。主斜井担负矿井的煤炭运输、入风、行人、排水、铺设管线等任务。副井在1070m标高按方位169°开掘,倾角19°,断面5.2m2,砌碹支护,掘进至+850m集中运输大巷,形成系统副井担负行人、回风等任务。在井底车场按设计要求布置一水平水泵房及主、副水仓等。严格按设计要求向南西沿K2煤层走向布置K2101首采工作面:第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页上顺槽长270m、下顺槽260m,沿煤层倾角布置开切眼70m,形成K2101首采工作面。回采工作面选用单体液压支柱配铰接顶梁支护顶板,回采工作面上、下出口端头支护、超前支护等均按安全专篇要求进行设置,采用走向长壁后退式采煤法、全部垮落法管理顶板,工作面具备安全生产的条件。按设计要求向东北沿K2煤层走向布置两个掘进工作面,分别为K2102运输顺槽170m和K2102回风顺槽90m,两条巷道正在掘进施工中。一水平掘进工程量:2690m,共获得开拓煤量:16.2万吨,开拓煤量可采期:1.8年:准备煤量:4万吨,准备煤量可采期:5个月;回采煤量:3.2万吨,回采煤量可采期:4个月。“三个煤量”符合规定要求。矿井已按设计的开采系统完成了一水平所有的开拓、准备和回采等井巷工程,按设计要求建成了一水平完整的生产系统。(三)矿井通风系统建设情况矿井采用中央分列抽出式通风,主要通风机使用FBCDZN0.12/22.5KW×2型防爆轴流式对旋通风机2台,电动机功率N=22.5Kw;按规定要求在风井口设置防爆门,安全出口设置双向风门并进行连锁,在井下按设计要求安设了必要的通风构筑物,风门6组密闭9道。用以引导、隔断和控制风流,保证了井下正常通风。第5页共10页第4页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共10页矿井实测总风量为1250m³/min,反风演习实测总风量为650m³/min,符合...
