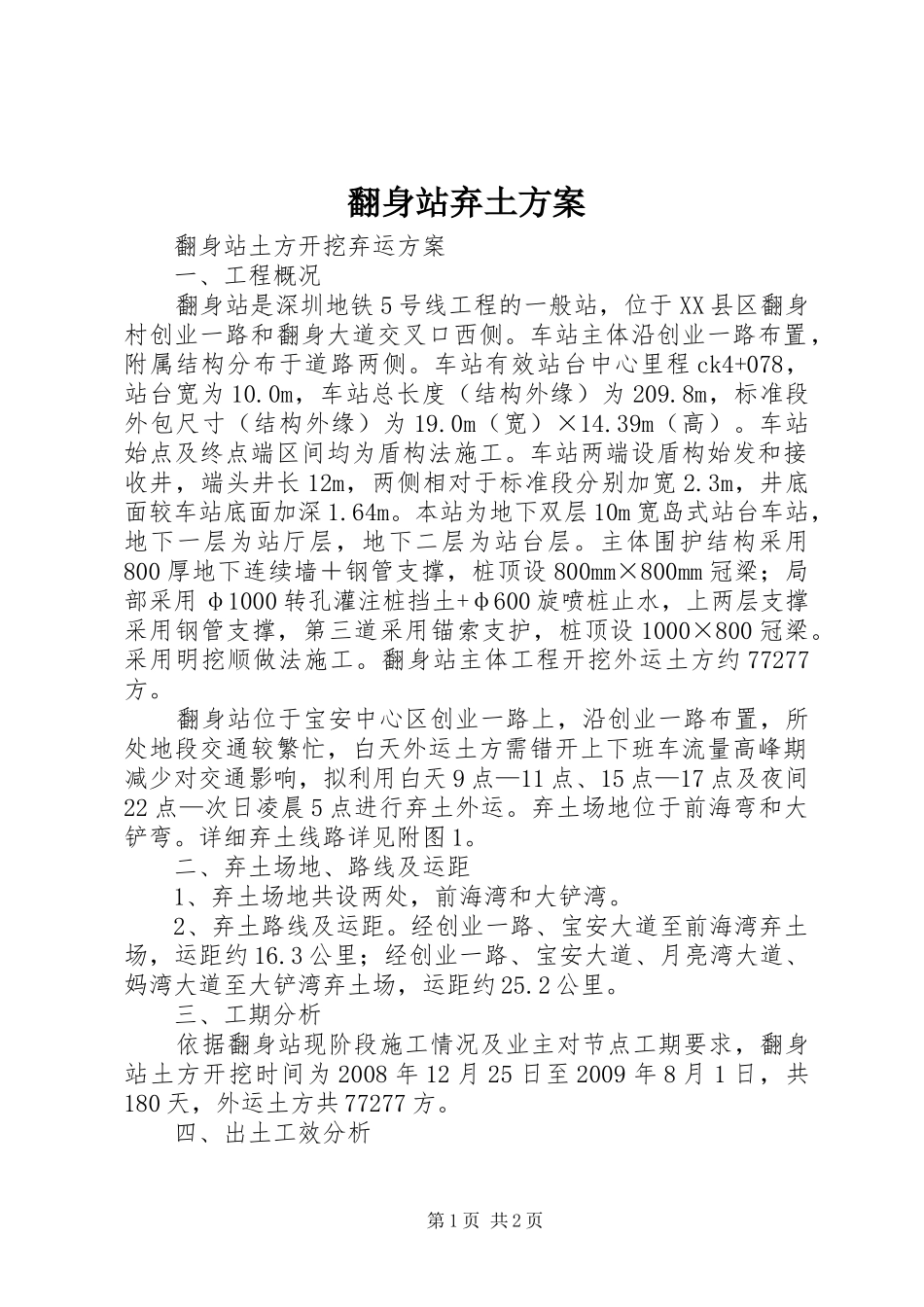

翻身站弃土方案翻身站土方开挖弃运方案一、工程概况翻身站是深圳地铁5号线工程的一般站,位于XX县区翻身村创业一路和翻身大道交叉口西侧
车站主体沿创业一路布置,附属结构分布于道路两侧
车站有效站台中心里程ck4+078,站台宽为10
0m,车站总长度(结构外缘)为209
8m,标准段外包尺寸(结构外缘)为19
0m(宽)×14
39m(高)
车站始点及终点端区间均为盾构法施工
车站两端设盾构始发和接收井,端头井长12m,两侧相对于标准段分别加宽2
3m,井底面较车站底面加深1
本站为地下双层10m宽岛式站台车站,地下一层为站厅层,地下二层为站台层
主体围护结构采用800厚地下连续墙+钢管支撑,桩顶设800mm×800mm冠梁;局部采用φ1000转孔灌注桩挡土+φ600旋喷桩止水,上两层支撑采用钢管支撑,第三道采用锚索支护,桩顶设1000×800冠梁
采用明挖顺做法施工
翻身站主体工程开挖外运土方约77277方
翻身站位于宝安中心区创业一路上,沿创业一路布置,所处地段交通较繁忙,白天外运土方需错开上下班车流量高峰期减少对交通影响,拟利用白天9点—11点、15点—17点及夜间22点—次日凌晨5点进行弃土外运
弃土场地位于前海弯和大铲弯
详细弃土线路详见附图1
二、弃土场地、路线及运距1、弃土场地共设两处,前海湾和大铲湾
2、弃土路线及运距
经创业一路、宝安大道至前海湾弃土场,运距约16
3公里;经创业一路、宝安大道、月亮湾大道、妈湾大道至大铲湾弃土场,运距约25

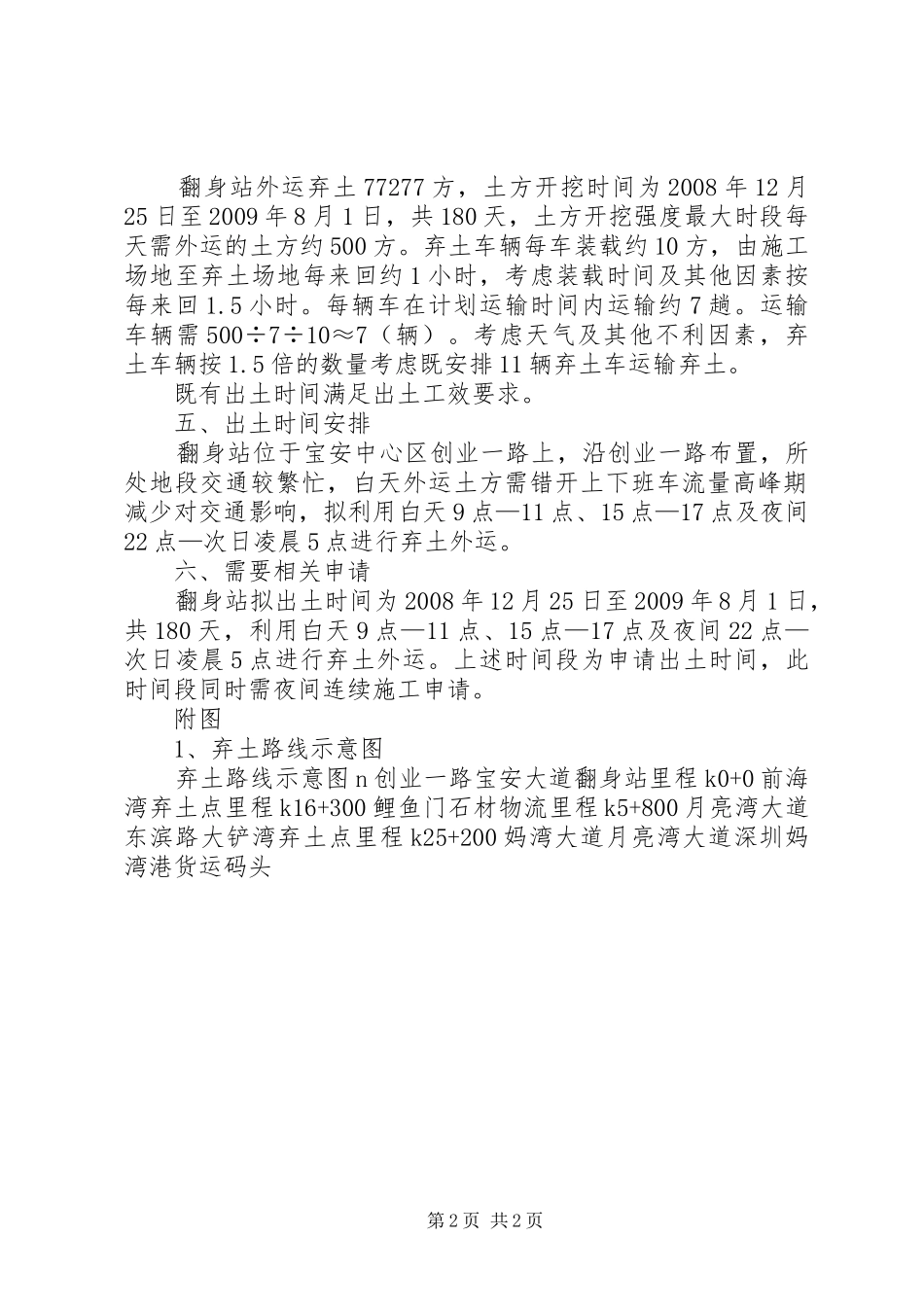

三、工期分析依据翻身站现阶段施工情况及业主对节点工期要求,翻身站土方开挖时间为2008年12月25日至2009年8月1日,共180天,外运土方共77277方
四、出土工效分析第1页共2页翻身站外运弃土77277方,土方开挖时间为2008年12月25日至2009年8月1日,共180天,土方开挖强度最大时段每天
