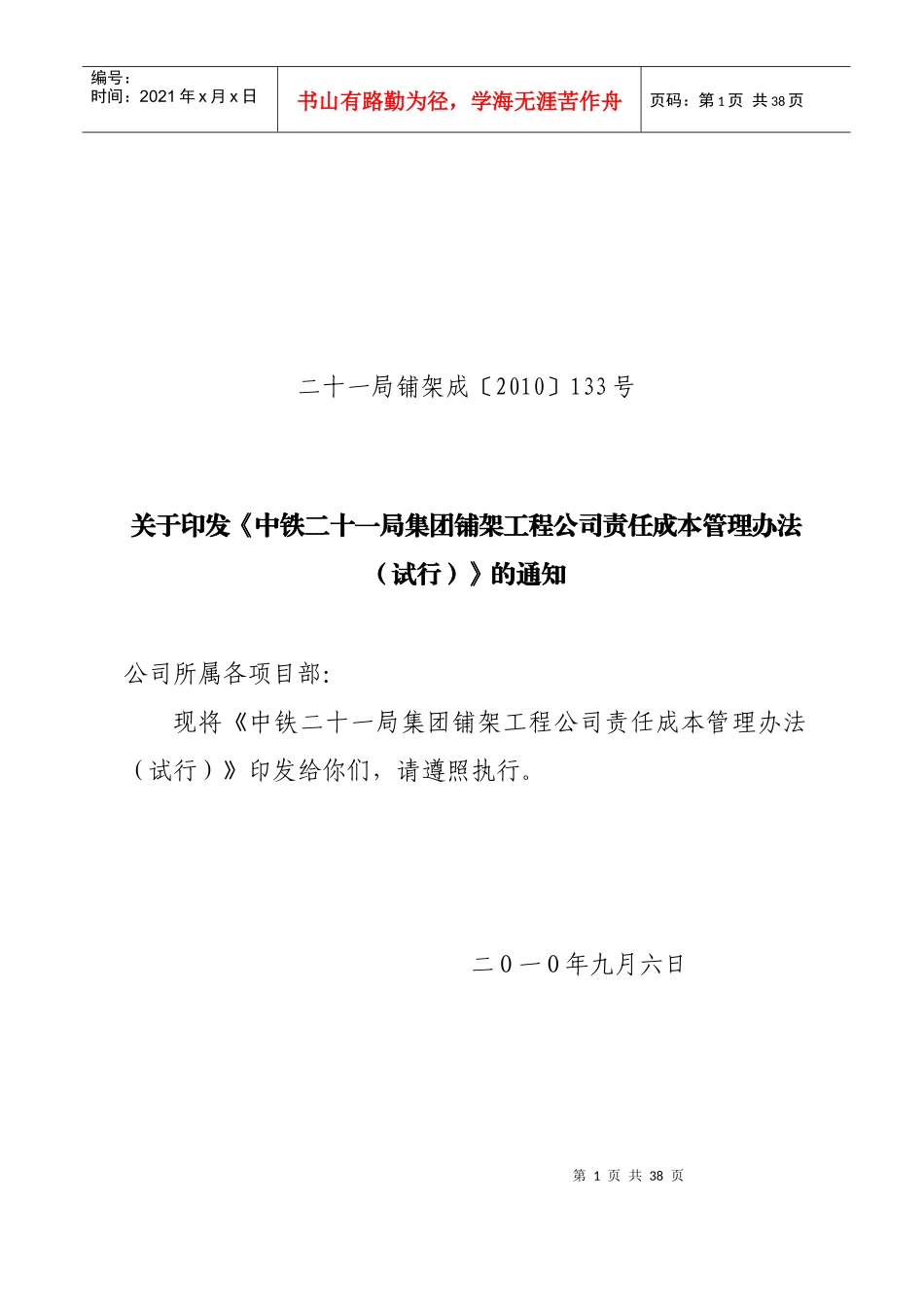

第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页二十一局铺架成〔2010〕133号关于印发《中铁二十一局集团铺架工程公司责任成本管理办法(试行)》的通知公司所属各项目部:现将《中铁二十一局集团铺架工程公司责任成本管理办法(试行)》印发给你们,请遵照执行

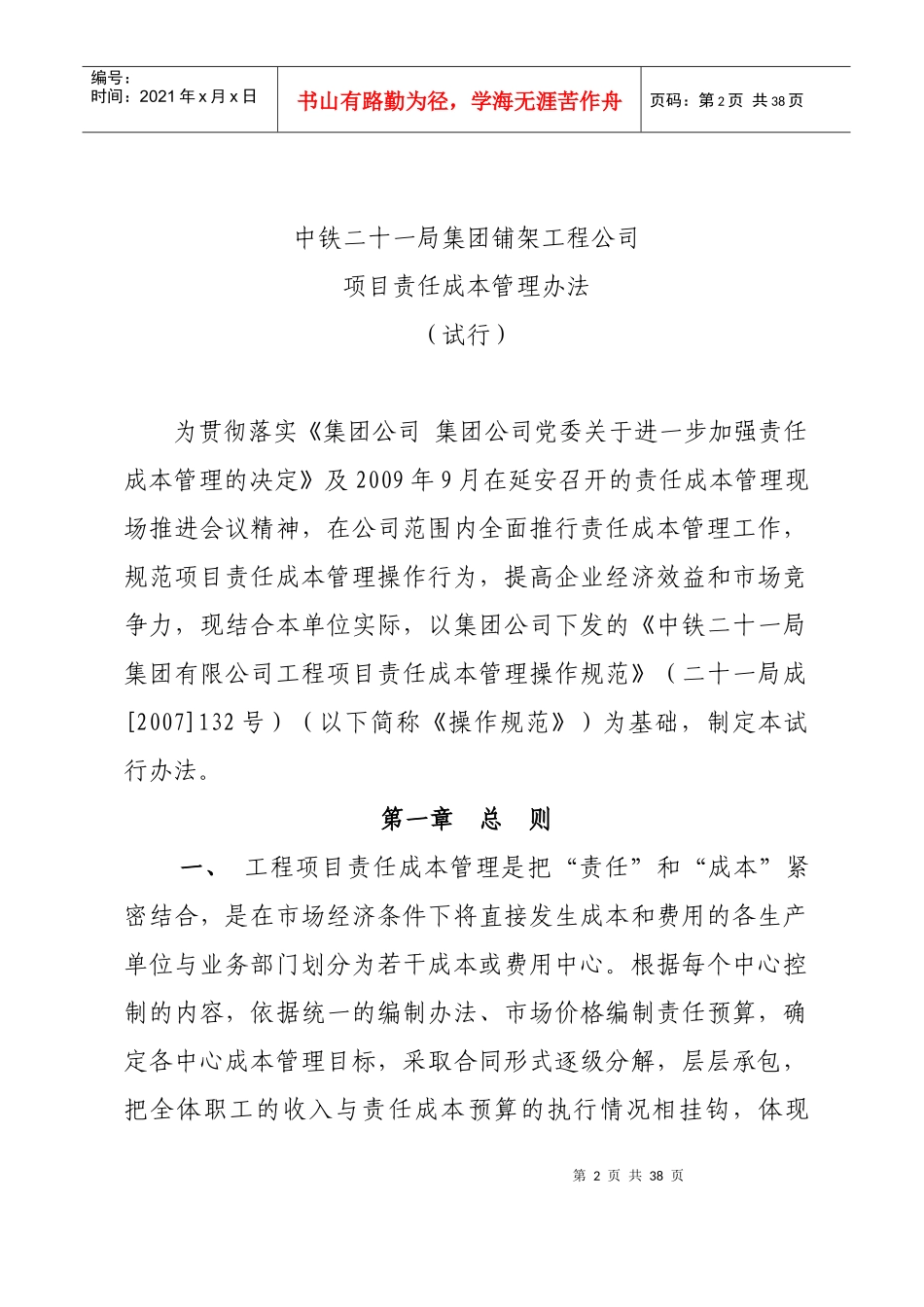

二O一O年九月六日第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页中铁二十一局集团铺架工程公司项目责任成本管理办法(试行)为贯彻落实《集团公司集团公司党委关于进一步加强责任成本管理的决定》及2009年9月在延安召开的责任成本管理现场推进会议精神,在公司范围内全面推行责任成本管理工作,规范项目责任成本管理操作行为,提高企业经济效益和市场竞争力,现结合本单位实际,以集团公司下发的《中铁二十一局集团有限公司工程项目责任成本管理操作规范》(二十一局成[2007]132号)(以下简称《操作规范》)为基础,制定本试行办法
第一章总则一、工程项目责任成本管理是把“责任”和“成本”紧密结合,是在市场经济条件下将直接发生成本和费用的各生产单位与业务部门划分为若干成本或费用中心

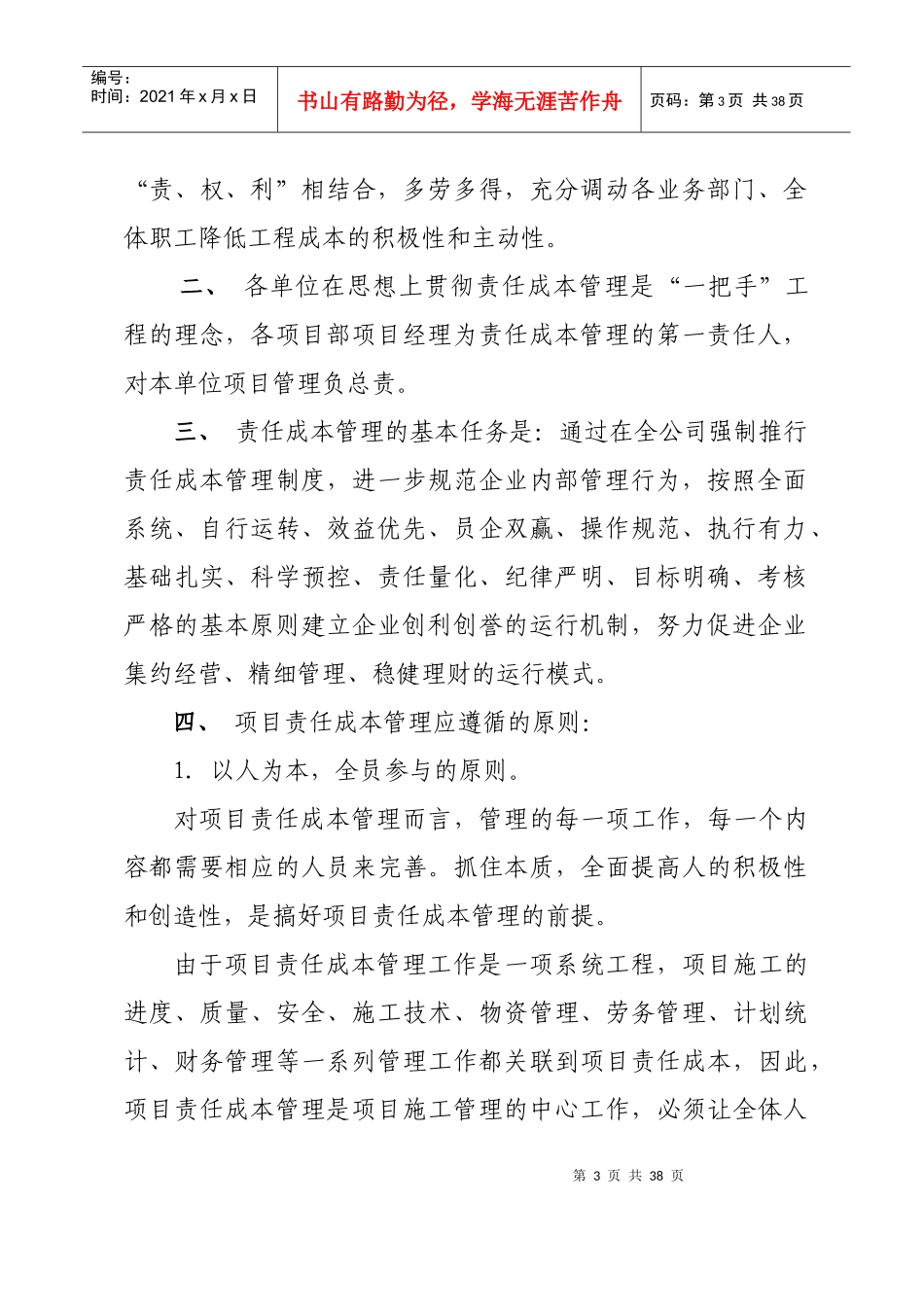

根据每个中心控制的内容,依据统一的编制办法、市场价格编制责任预算,确定各中心成本管理目标,采取合同形式逐级分解,层层承包,把全体职工的收入与责任成本预算的执行情况相挂钩,体现第3页共38页第2页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共38页“责、权、利”相结合,多劳多得,充分调动各业务部门、全体职工降低工程成本的积极性和主动性
二、各单位在思想上贯彻责任成本管理是“一把手”工程的理念,各项目部项目经理为责任成本管理的第一责任人,对本单位项目管理负总责
三、责任成本管理的基本任务是:通过在全公司强制推行责任成本管理制度,进一步
