第一章工程概况及编制说明一、工程概况及特点(一)工程概况某有限公司B18厂房建设工程位于某工业园,框架三层,其中办公楼部分为五层,一层高为6M,三~五层层高均为4
2M;车间部分分为三层,一层层高11
5M,二~三层层高均为5
本工程招标工期要求于2007年3月30日前完成,我司承诺保证于2007年3月30日前完成
工程质量达合格标准,并负责该项目的整体报建及验收工作,并保证该项目的消防验收通过某消防检测部门的检测和验收,保证施工现场安全文明施工
(二)工程特点1、由于某有限公司制造的产品对防火安全要求较高,各个系统安装的质量直接影响到所有设施安全运行的可靠性,施工安装的各程序必须达到设计规范要求

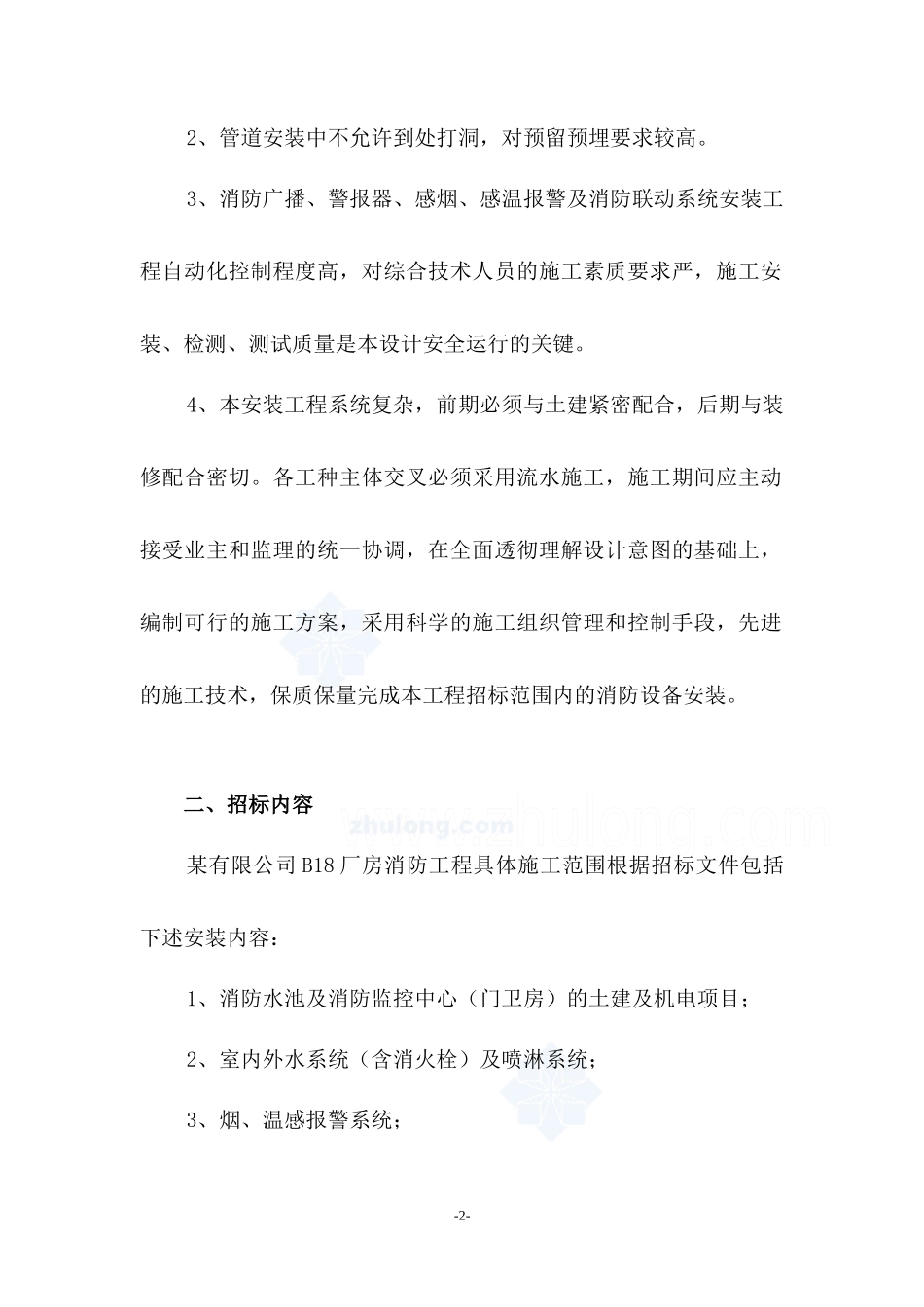

-1-2、管道安装中不允许到处打洞,对预留预埋要求较高
3、消防广播、警报器、感烟、感温报警及消防联动系统安装工程自动化控制程度高,对综合技术人员的施工素质要求严,施工安装、检测、测试质量是本设计安全运行的关键
4、本安装工程系统复杂,前期必须与土建紧密配合,后期与装修配合密切
各工种主体交叉必须采用流水施工,施工期间应主动接受业主和监理的统一协调,在全面透彻理解设计意图的基础上,编制可行的施工方案,采用科学的施工组织管理和控制手段,先进的施工技术,保质保量完成本工程招标范围内的消防设备安装

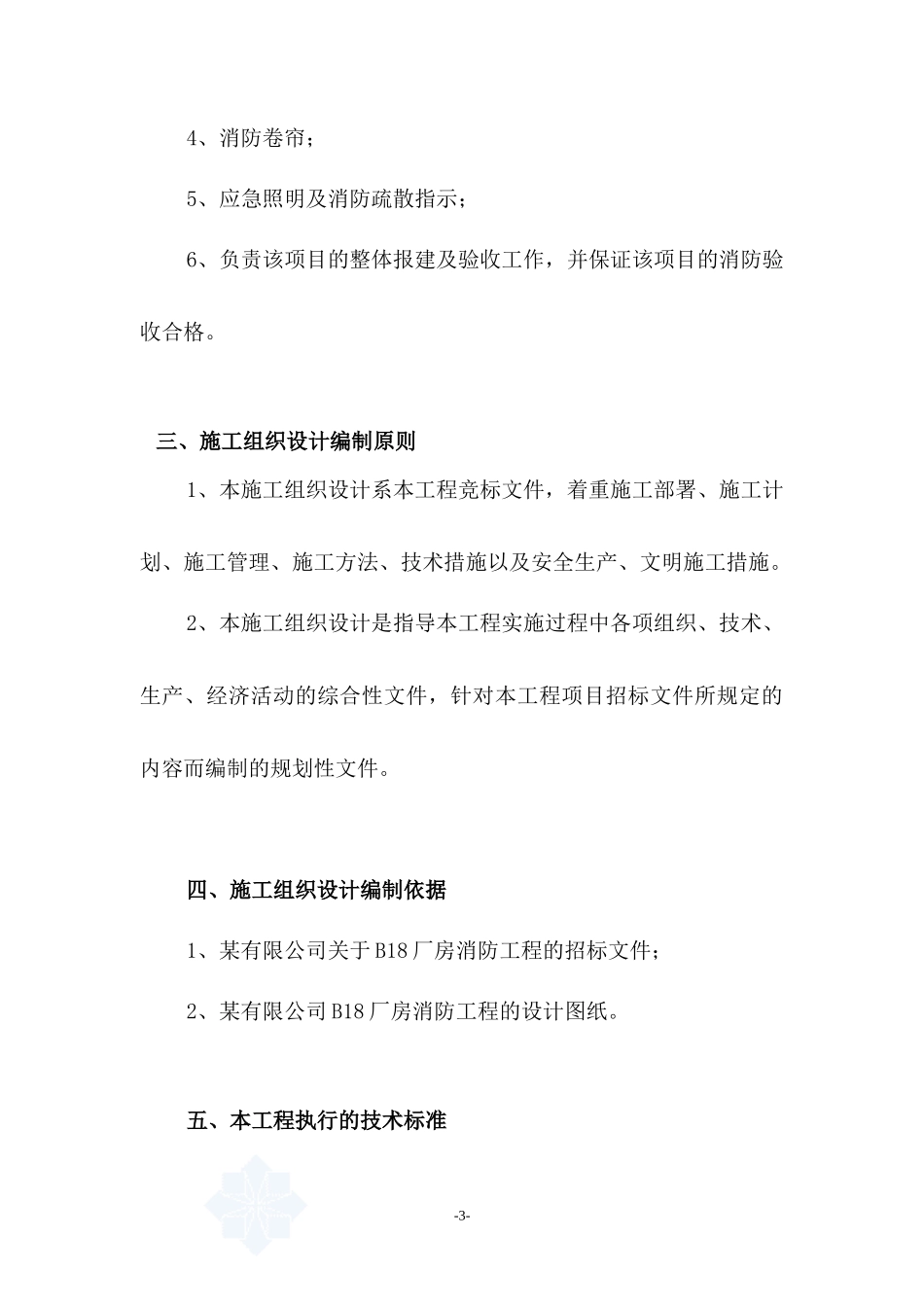

二、招标内容某有限公司B18厂房消防工程具体施工范围根据招标文件包括下述安装内容:1、消防水池及消防监控中心(门卫房)的土建及机电项目;2、室内外水系统(含消火栓)及喷淋系统;3、烟、温感报警系统;-2-4、消防卷帘;5、应急照明及消防疏散指示;6、负责该项目的整体报建及验收工作,并保证该项目的消防验收合格
三、施工组织设计编制原则1、本施工组织设计系本工程竞标文件,着重施工部署、施工计划、施工管理、施工方法、技术措施以及安全生产、文明施工措施
2、本施工组织设计是指导本工程实施过程中
