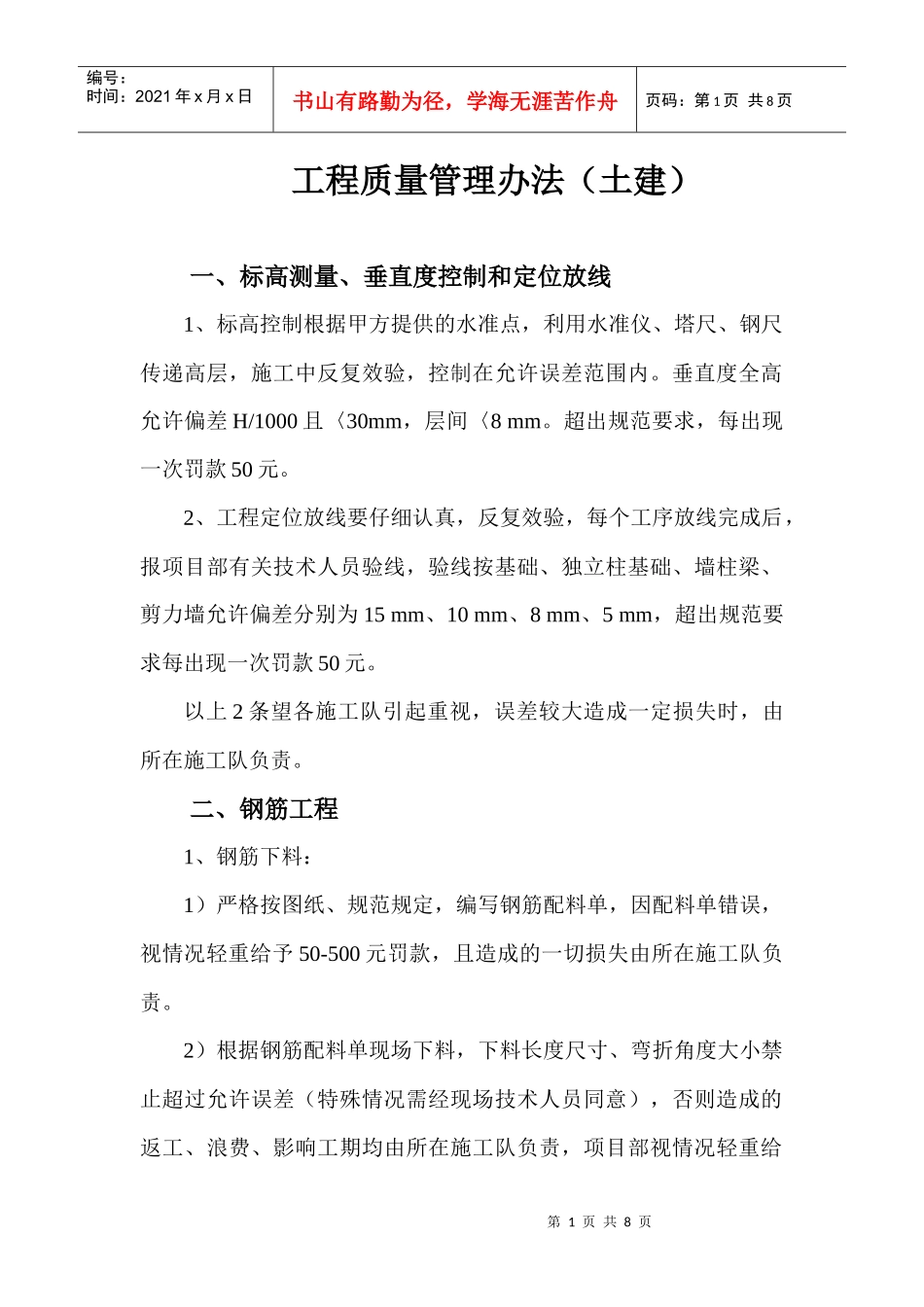

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页工程质量管理办法(土建)一、标高测量、垂直度控制和定位放线1、标高控制根据甲方提供的水准点,利用水准仪、塔尺、钢尺传递高层,施工中反复效验,控制在允许误差范围内
垂直度全高允许偏差H/1000且〈30mm,层间〈8mm
超出规范要求,每出现一次罚款50元
2、工程定位放线要仔细认真,反复效验,每个工序放线完成后,报项目部有关技术人员验线,验线按基础、独立柱基础、墙柱梁、剪力墙允许偏差分别为15mm、10mm、8mm、5mm,超出规范要求每出现一次罚款50元
以上2条望各施工队引起重视,误差较大造成一定损失时,由所在施工队负责
二、钢筋工程1、钢筋下料:1)严格按图纸、规范规定,编写钢筋配料单,因配料单错误,视情况轻重给予50-500元罚款,且造成的一切损失由所在施工队负责

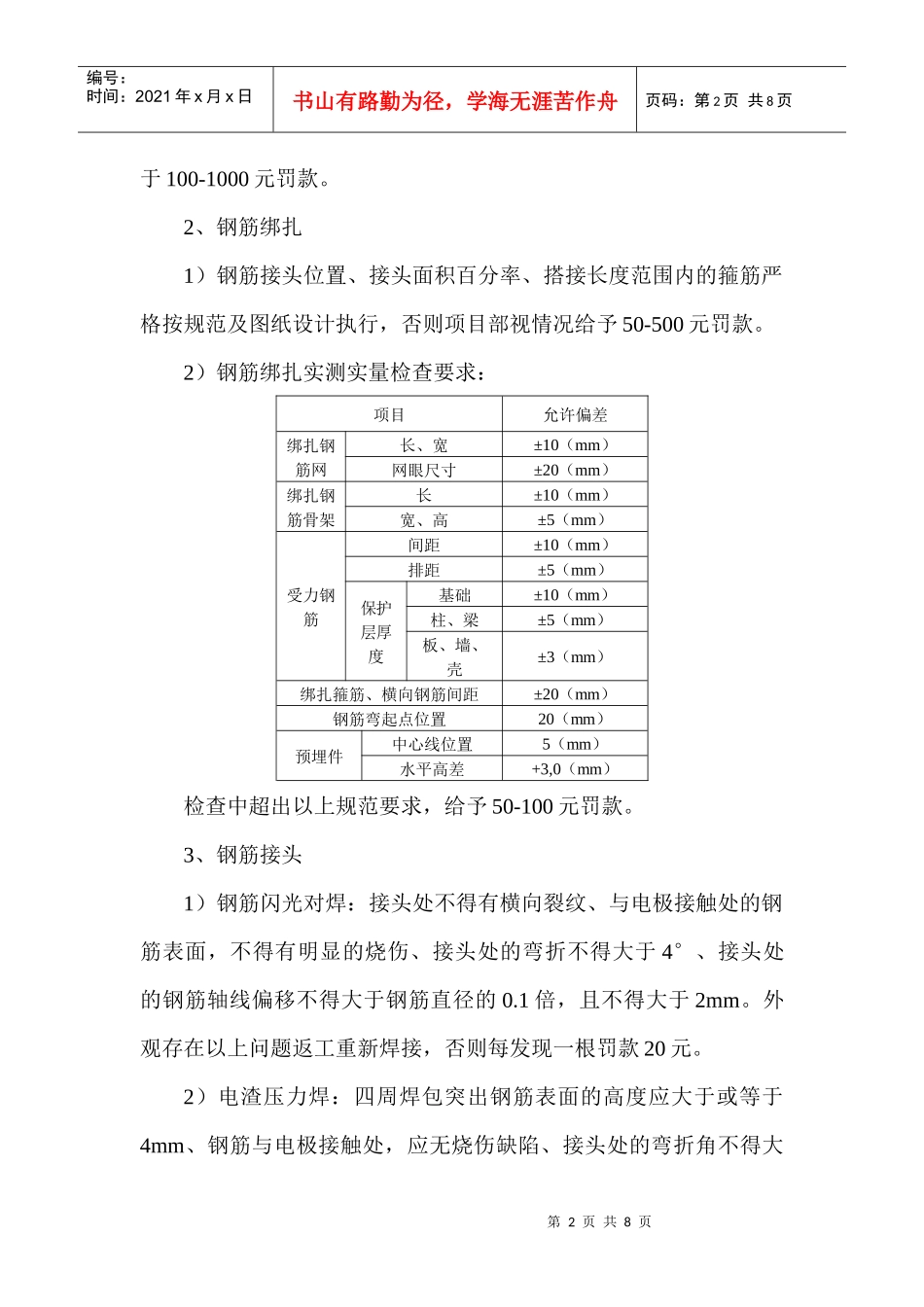

2)根据钢筋配料单现场下料,下料长度尺寸、弯折角度大小禁止超过允许误差(特殊情况需经现场技术人员同意),否则造成的返工、浪费、影响工期均由所在施工队负责,项目部视情况轻重给第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页于100-1000元罚款
2、钢筋绑扎1)钢筋接头位置、接头面积百分率、搭接长度范围内的箍筋严格按规范及图纸设计执行,否则项目部视情况给予50-500元罚款
2)钢筋绑扎实测实量检查要求:项目允许偏差绑扎钢筋网长、宽±10(mm)网眼尺寸±20(mm)绑扎钢筋骨架长±10(mm)宽、高±5(mm)受力钢筋间距±10(mm)排距±5(mm)保护层厚度基础±10(mm)柱、梁±5(mm)板、墙、壳±3(mm)绑扎箍筋、横向钢筋间距±20(mm)钢筋弯起点位置20(mm)预埋件中心线位置5(mm)水平高差+3,0(mm)检查中超出以上规范要求,给予50-
