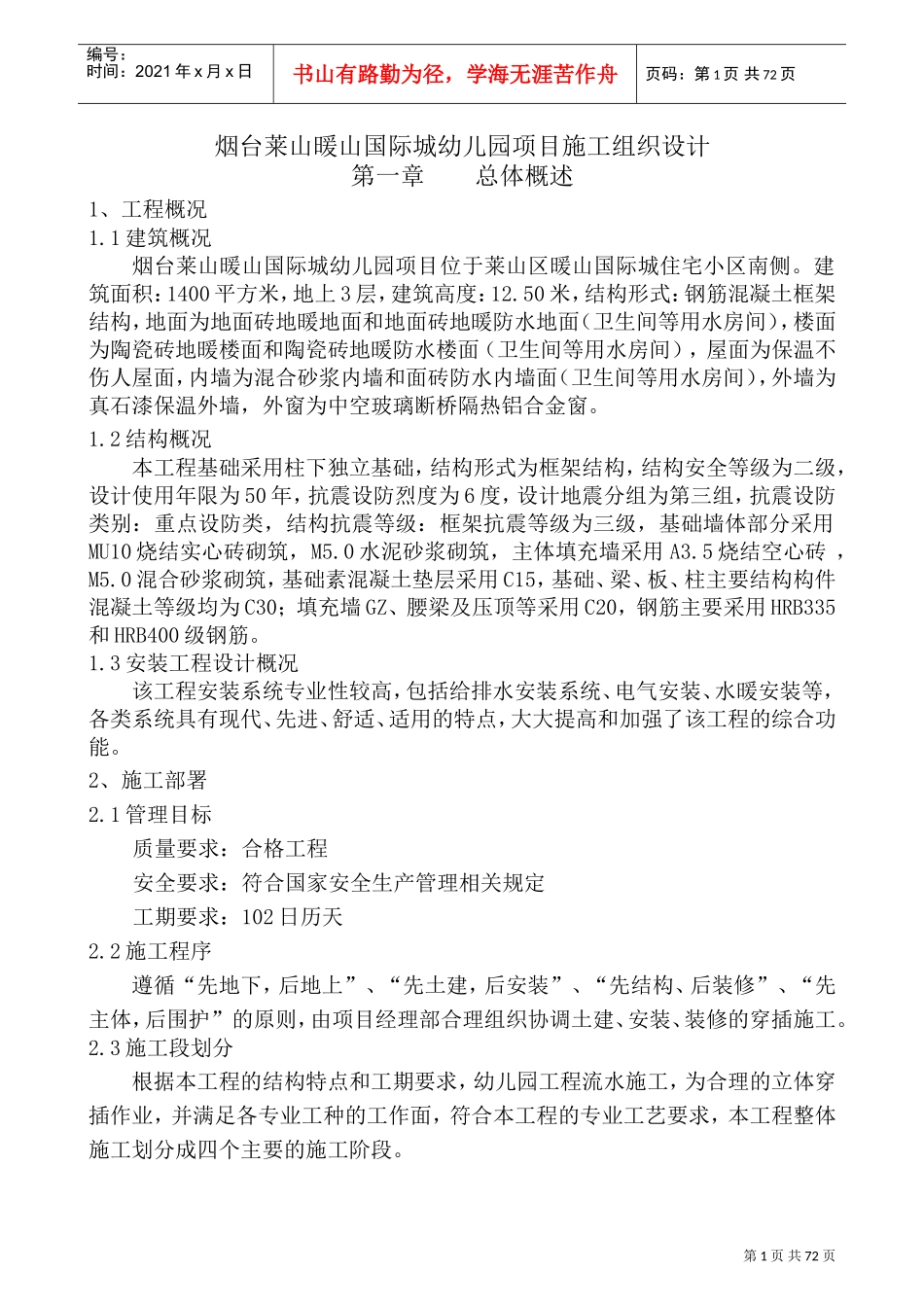

第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共72页烟台莱山暖山国际城幼儿园项目施工组织设计第一章总体概述1、工程概况1
1建筑概况烟台莱山暖山国际城幼儿园项目位于莱山区暖山国际城住宅小区南侧
建筑面积:1400平方米,地上3层,建筑高度:12
50米,结构形式:钢筋混凝土框架结构,地面为地面砖地暖地面和地面砖地暖防水地面(卫生间等用水房间),楼面为陶瓷砖地暖楼面和陶瓷砖地暖防水楼面(卫生间等用水房间),屋面为保温不伤人屋面,内墙为混合砂浆内墙和面砖防水内墙面(卫生间等用水房间),外墙为真石漆保温外墙,外窗为中空玻璃断桥隔热铝合金窗
2结构概况本工程基础采用柱下独立基础,结构形式为框架结构,结构安全等级为二级,设计使用年限为50年,抗震设防烈度为6度,设计地震分组为第三组,抗震设防类别:重点设防类,结构抗震等级:框架抗震等级为三级,基础墙体部分采用MU10烧结实心砖砌筑,M5
0水泥砂浆砌筑,主体填充墙采用A3
5烧结空心砖,M5
0混合砂浆砌筑,基础素混凝土垫层采用C15,基础、梁、板、柱主要结构构件混凝土等级均为C30;填充墙GZ、腰梁及压顶等采用C20,钢筋主要采用HRB335和HRB400级钢筋
3安装工程设计概况该工程安装系统专业性较高,包括给排水安装系统、电气安装、水暖安装等,各类系统具有现代、先进、舒适、适用的特点,大大提高和加强了该工程的综合功能
2、施工部署2
1管理目标质量要求:合格工程安全要求:符合国家安全生产管理相关规定工期要求:102日历天2
2施工程序遵循“先地下,后地上”、“先土建,后安装”、“先结构、后装修”、“先主体,后围护”的原则,由项目经理部合理组织协调土建、安装、装修的穿插施工
3施工段划分根据本工程的结构特点和工期要求,幼儿园工程流水施工,为合理的立体穿插作业,并满足各专业工种的
