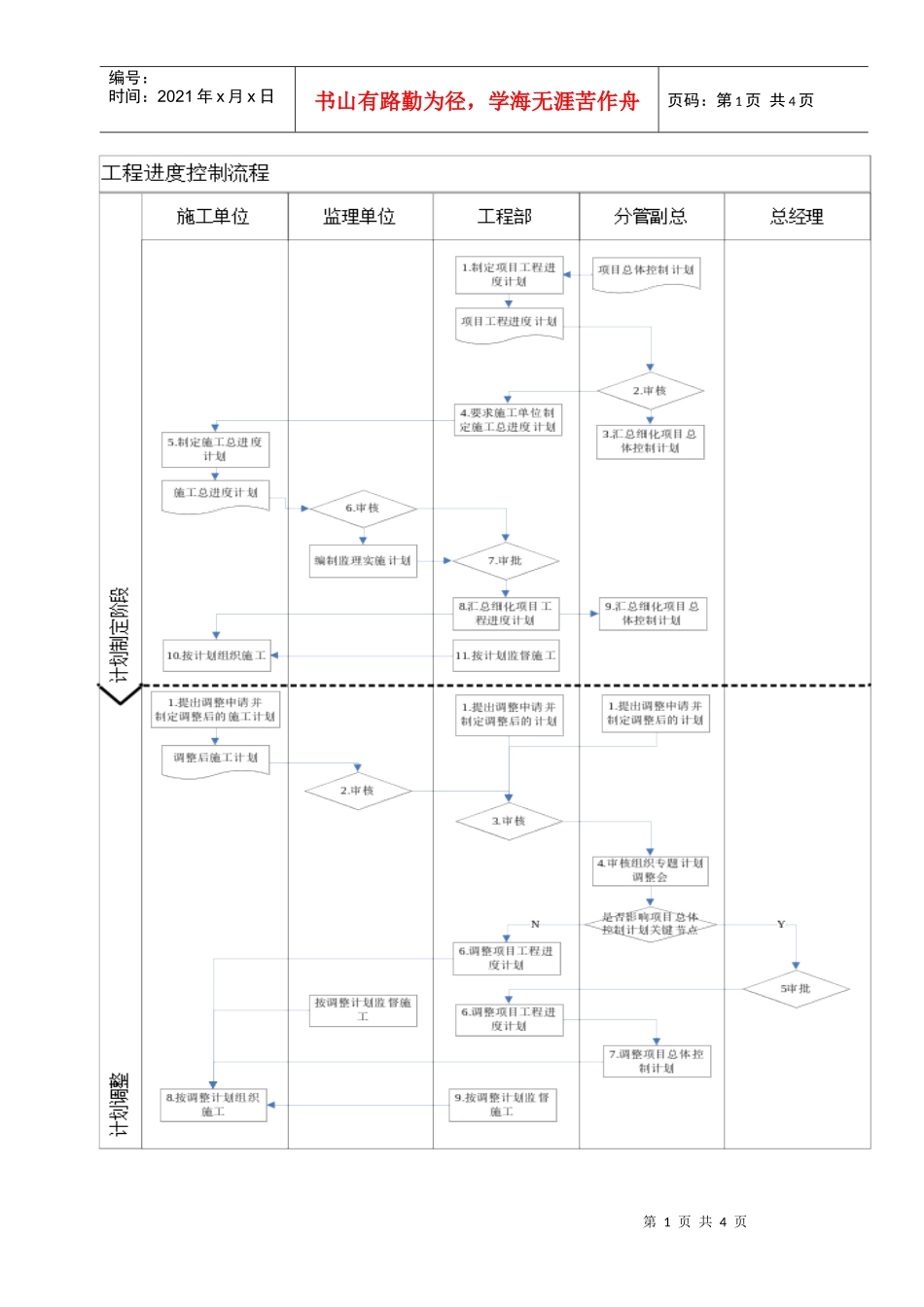

第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页第2页共4页第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共4页一、适用范围本流程适用于项目施工中的工程进度控制
二、主要涉及部门流程主导部门:工程部流程参与部门:三、流程说明1
计划制定阶段NO
作业名称要点说明责任人输出时间限制1制定项目工程进度计划1
1根据项目总体控制计划进行编制工程部经理《项目工程进度计划》扩初方案设计评审后立即开始2审核3
1审核工程进度计划内容和时间点3
2审核与项目总体控制计划有无冲突分管副总工程招标前3汇总细化《项目总体控制计划》分管副总《项目总体控制计划》4要求施工单位制定施工计划5
1施工计划包括有建筑单体计划,综合管网以及市政道路(小区主干道路)施工计划,园林景观及宅间道路施工计划5
2可在招标文件中的计划要求中体现工程部经理5制定施工计划6
1施工计划可在《施工组织设计》中体现初步方案,明确关键任务的完成时点然后于开工前形成详细方案施工单位施工单位的施工计划开工前6审核监理单位7审批详见《工程进度控制管理制度》各专业工程师工程部经理8汇总细化项目工程进度计划9
1汇总各施工单位的施工计划,并协调其中有冲突的地方9

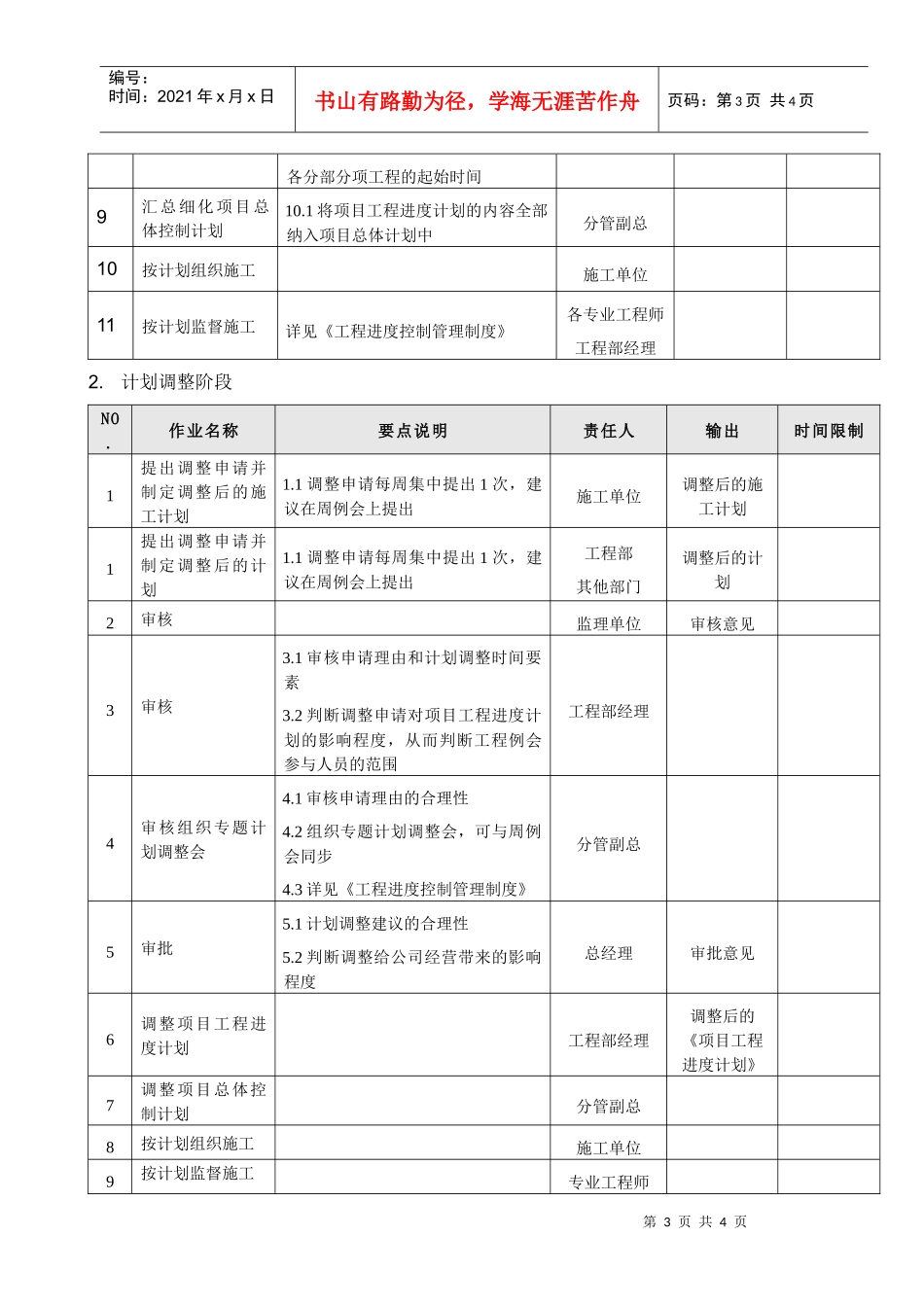

2细化的项目工程进度计划要体现工程部经理《项目工程进度计划》第3页共4页第2页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共4页各分部分项工程的起始时间9汇总细化项目总体控制计划10
1将项目工程进度计划的内容全部纳入项目总体计划中分管副总10按计划组织施工施工单位11按计划监督施工详见《工程进度控制管理制度》各专业工程师工程部经理2
计划调整阶段NO
作业名称要点说明责任人输出时间限制1提出调整申请并制定调整后的施工计划1
1调整申请每周集中提出1次,建议在周例
