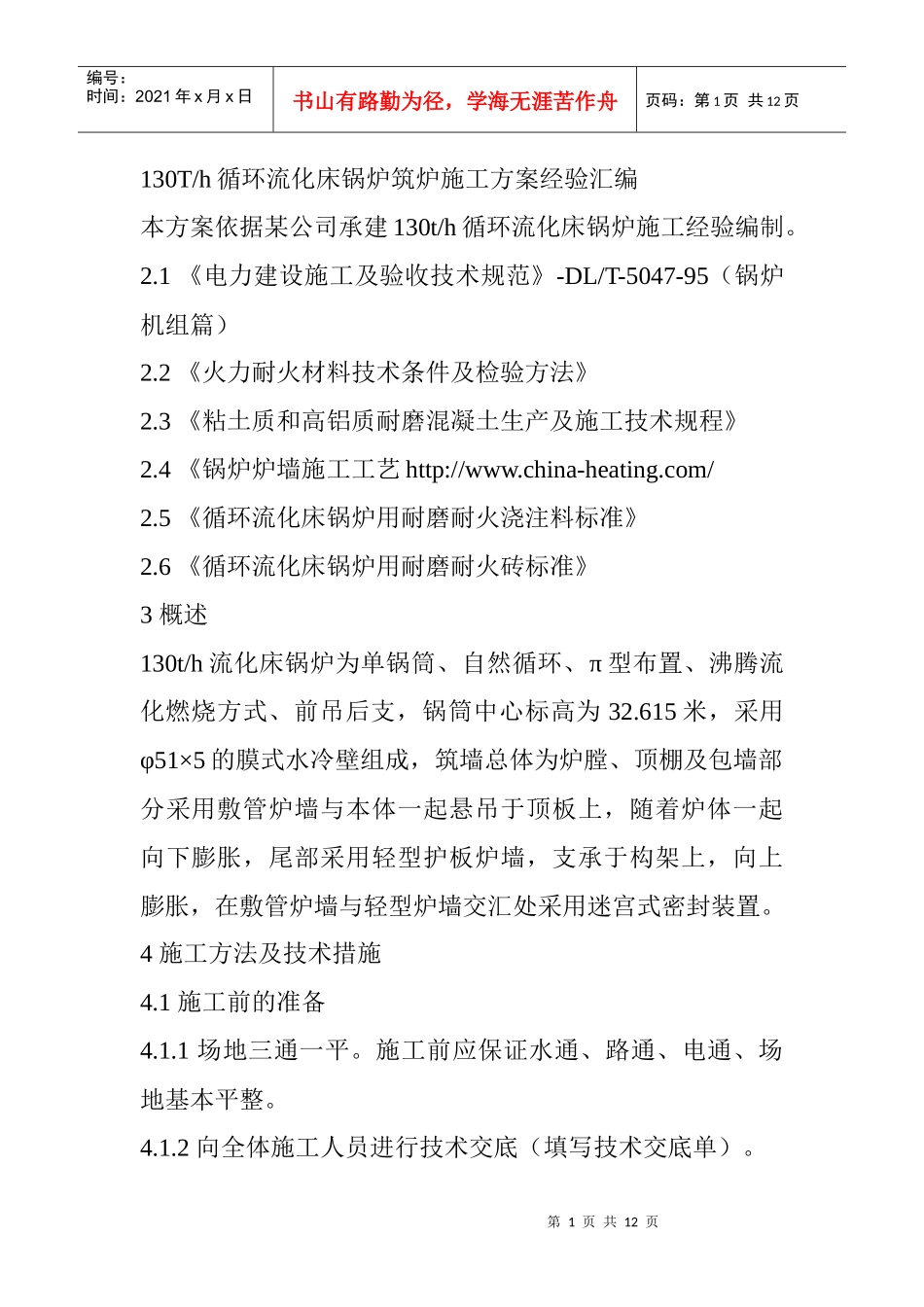

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页130T/h循环流化床锅炉筑炉施工方案经验汇编本方案依据某公司承建130t/h循环流化床锅炉施工经验编制
1《电力建设施工及验收技术规范》-DL/T-5047-95(锅炉机组篇)2
2《火力耐火材料技术条件及检验方法》2
3《粘土质和高铝质耐磨混凝土生产及施工技术规程》2
4《锅炉炉墙施工工艺http://www
china-heating
5《循环流化床锅炉用耐磨耐火浇注料标准》2
6《循环流化床锅炉用耐磨耐火砖标准》3概述130t/h流化床锅炉为单锅筒、自然循环、π型布置、沸腾流化燃烧方式、前吊后支,锅筒中心标高为32
615米,采用φ51×5的膜式水冷壁组成,筑墙总体为炉膛、顶棚及包墙部分采用敷管炉墙与本体一起悬吊于顶板上,随着炉体一起向下膨胀,尾部采用轻型护板炉墙,支承于构架上,向上膨胀,在敷管炉墙与轻型炉墙交汇处采用迷宫式密封装置
4施工方法及技术措施4
1施工前的准备4
1场地三通一平
施工前应保证水通、路通、电通、场地基本平整
2向全体施工人员进行技术交底(填写技术交底单)
第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页4

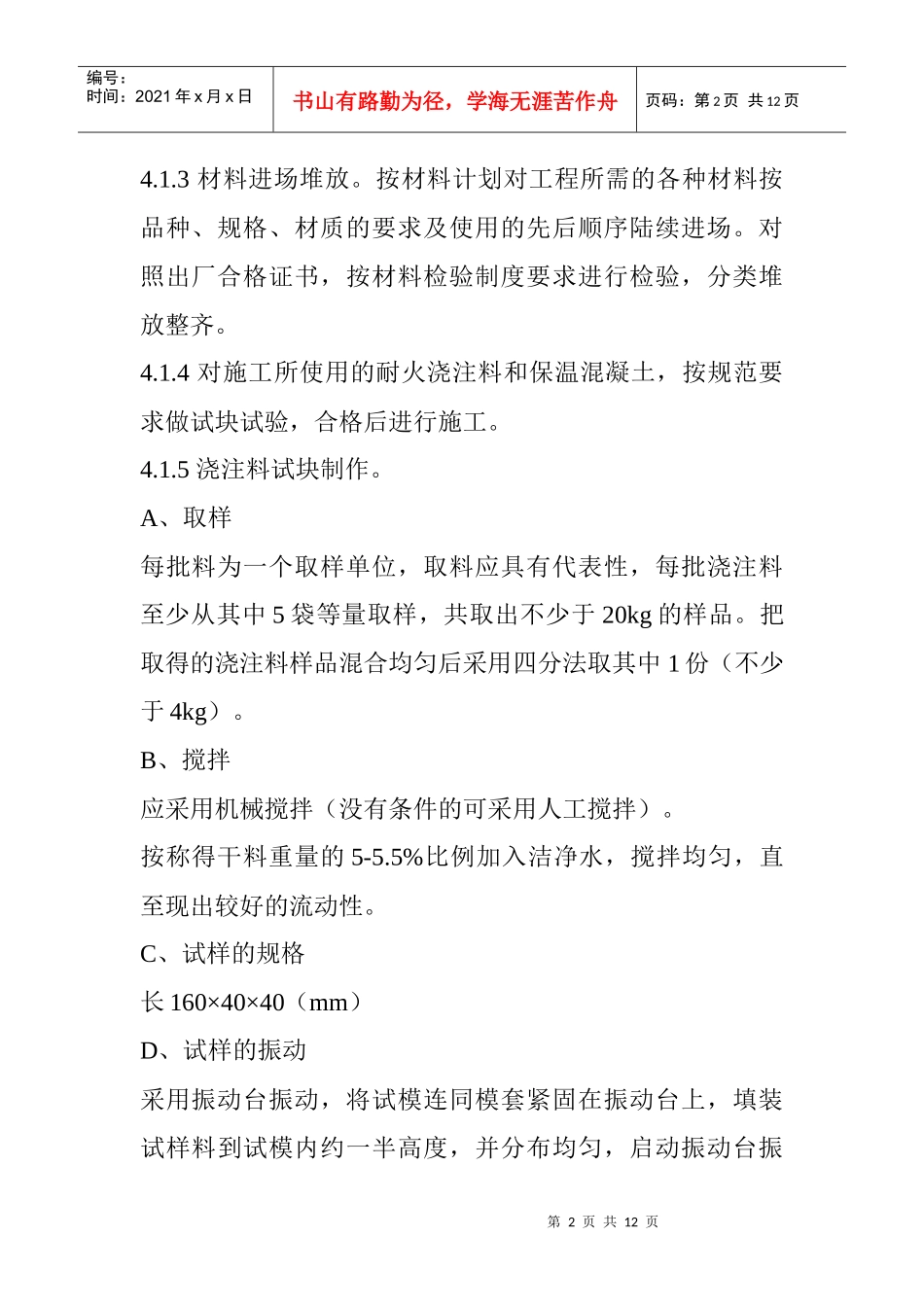

3材料进场堆放
按材料计划对工程所需的各种材料按品种、规格、材质的要求及使用的先后顺序陆续进场
对照出厂合格证书,按材料检验制度要求进行检验,分类堆放整齐
4对施工所使用的耐火浇注料和保温混凝土,按规范要求做试块试验,合格后进行施工

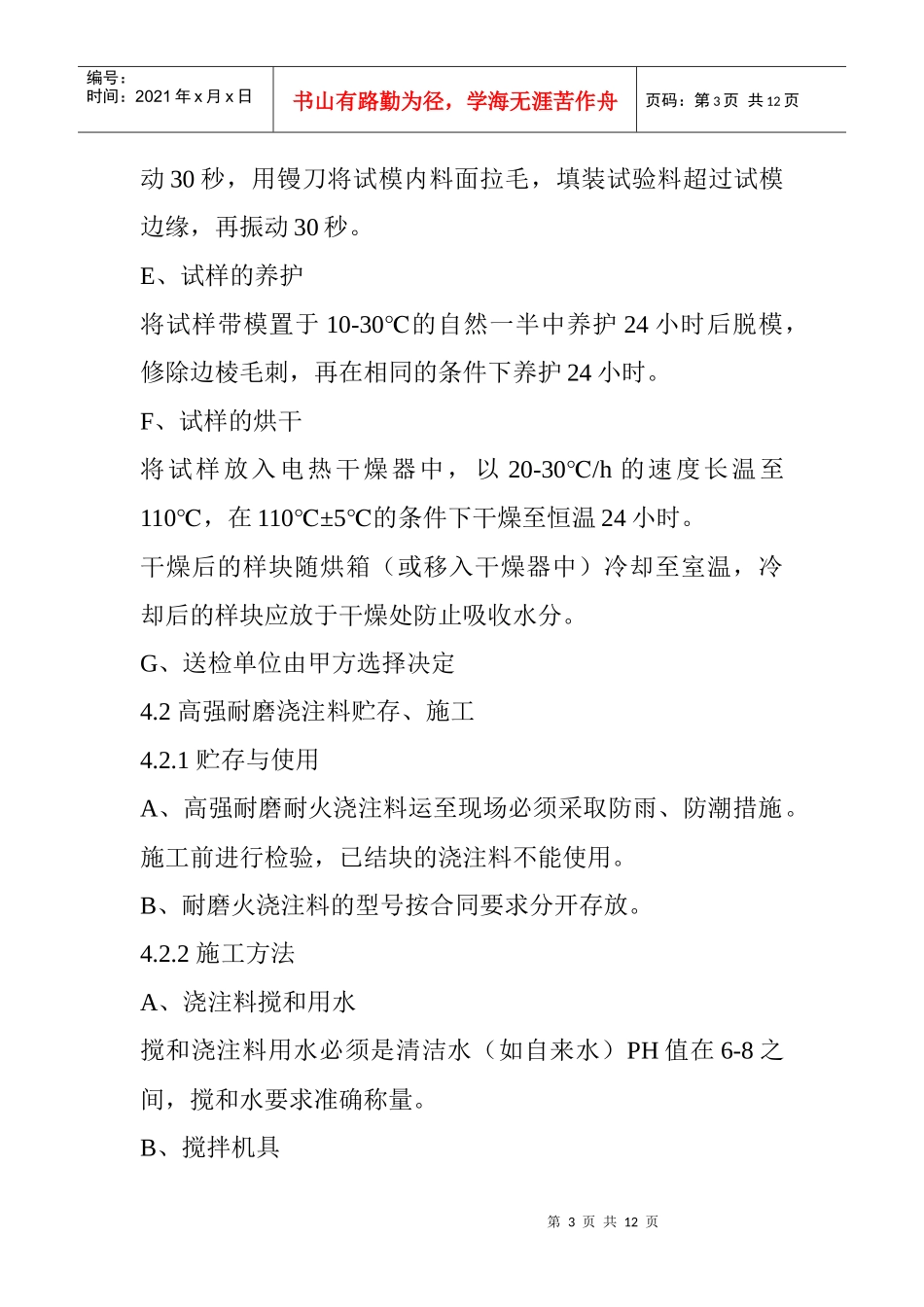

5浇注料试块制作
A、取样每批料为一个取样单位,取料应具有代表性,每批浇注料至少从其中5袋等量取样,共取出不少于20kg的样品
把取得的浇注料样品混合均匀后采用四分法取其中1份(不少于4kg)
B、搅拌应采用机
