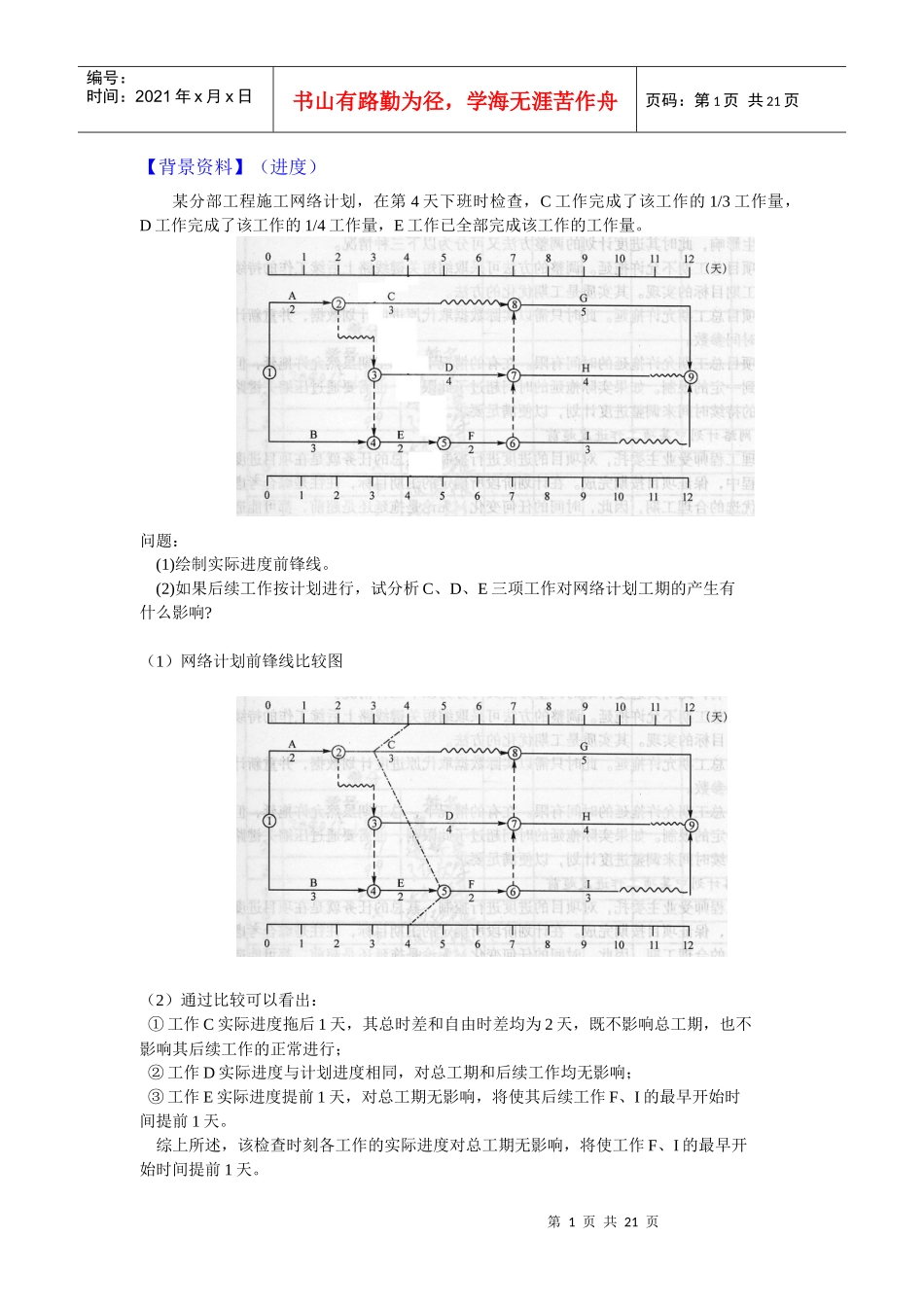

第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页【背景资料】(进度)某分部工程施工网络计划,在第4天下班时检查,C工作完成了该工作的1/3工作量,D工作完成了该工作的1/4工作量,E工作已全部完成该工作的工作量
问题:(1)绘制实际进度前锋线
(2)如果后续工作按计划进行,试分析C、D、E三项工作对网络计划工期的产生有什么影响
(1)网络计划前锋线比较图(2)通过比较可以看出:①工作C实际进度拖后1天,其总时差和自由时差均为2天,既不影响总工期,也不影响其后续工作的正常进行;②工作D实际进度与计划进度相同,对总工期和后续工作均无影响;③工作E实际进度提前1天,对总工期无影响,将使其后续工作F、I的最早开始时间提前1天
综上所述,该检查时刻各工作的实际进度对总工期无影响,将使工作F、I的最早开始时间提前1天

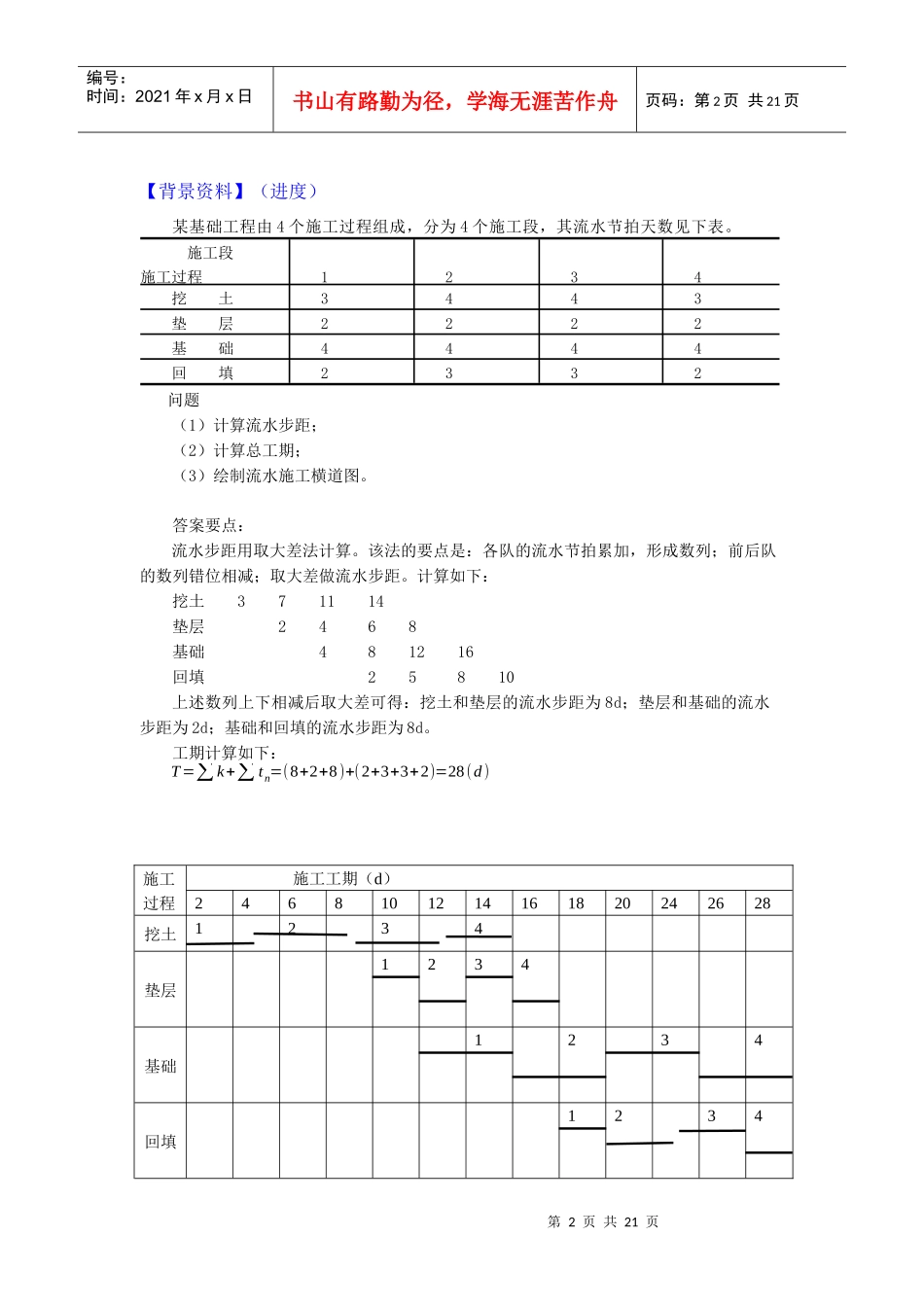

第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页【背景资料】(进度)某基础工程由4个施工过程组成,分为4个施工段,其流水节拍天数见下表
施工段施工过程1234挖土3443垫层2222基础4444回填2332问题(1)计算流水步距;(2)计算总工期;(3)绘制流水施工横道图
