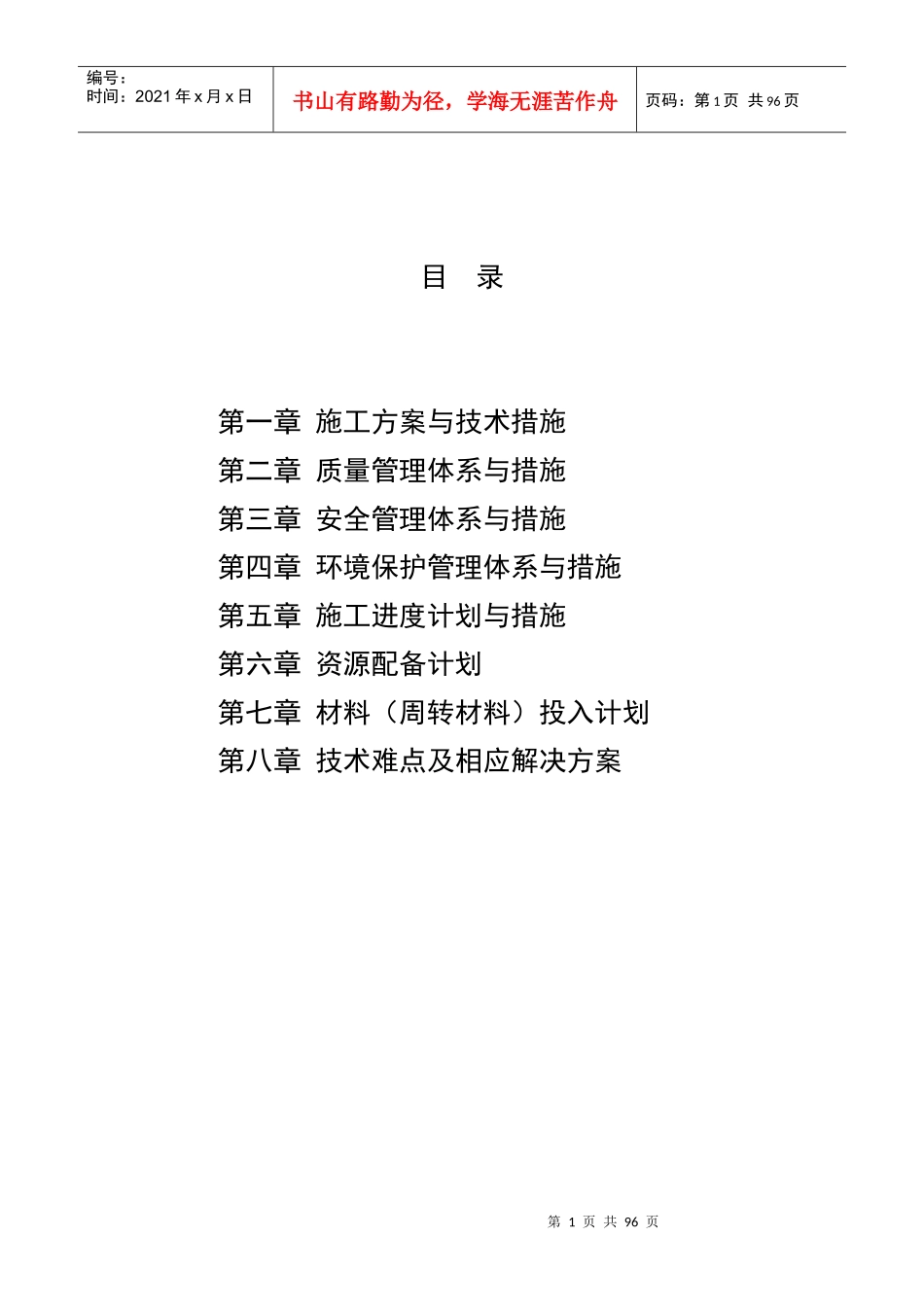

第1页共96页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共96页目录第一章施工方案与技术措施第二章质量管理体系与措施第三章安全管理体系与措施第四章环境保护管理体系与措施第五章施工进度计划与措施第六章资源配备计划第七章材料(周转材料)投入计划第八章技术难点及相应解决方案第2页共96页第1页共96页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共96页第一章施工方案与技术措施一、施工方案合理,施工部署全面(一)工程概况1、工程简介:1

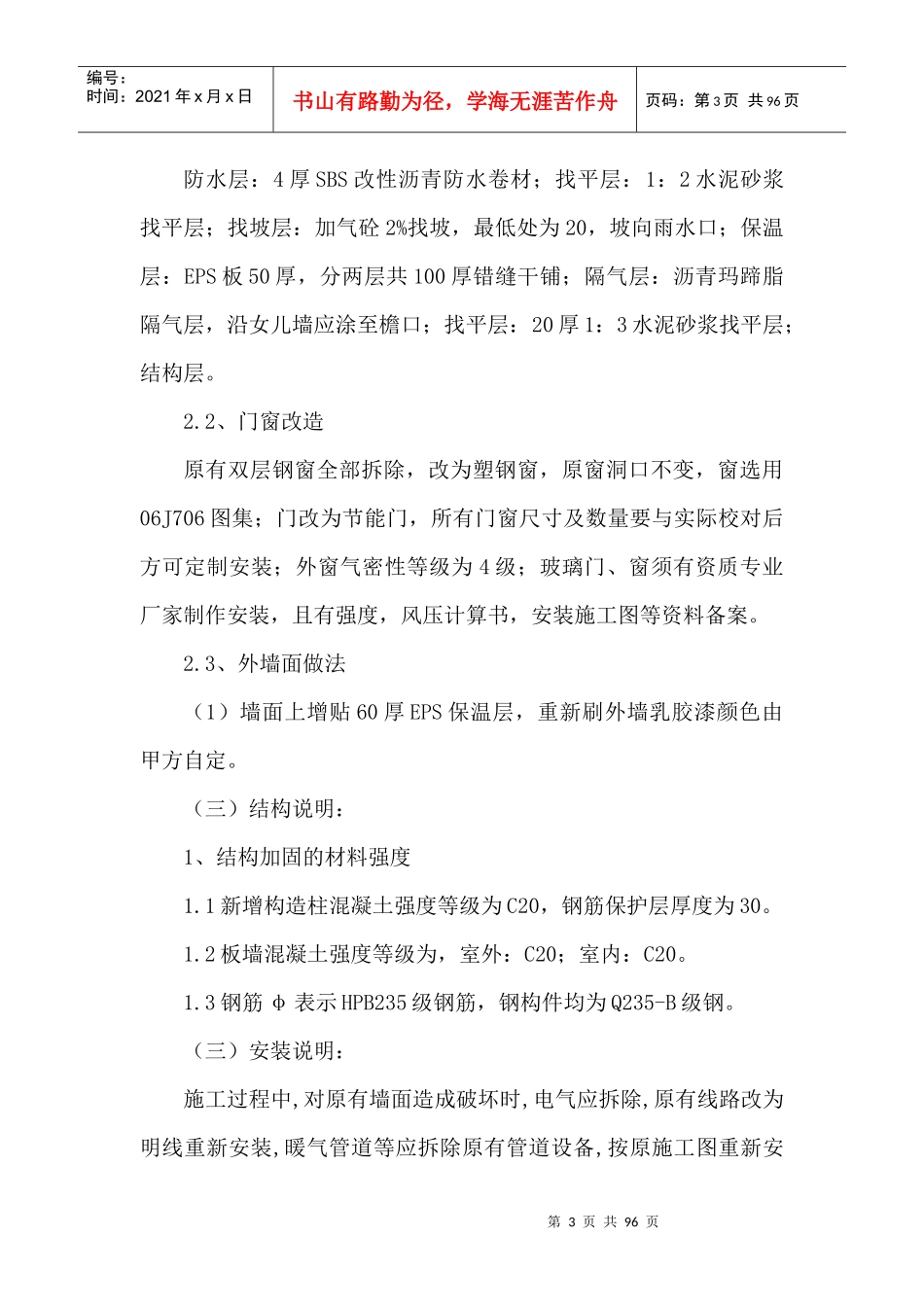

1、项目名称:新疆生产建设兵团第四师61团中学校舍安全工程建设项目(第二标段)1
2、建设地点:兵团第四师61团
3、工程范围对原有的中学逸夫综合艺术楼及中学食堂进行加固,包括主体结构的加固及装修,水、暖、电的重新安装
4、结构层数:中学逸夫综合艺术楼地上三层,建筑面积为874平方米,中学食堂地上一层,建筑面积为541平方米,两栋楼总计1415平方米
5、工程质量等级为“合格”
6、结构类型:砖混结构
7、2013年7月10日开工,2013年8月25日竣工,总工期为47天(日历日)
2、建筑做法:2

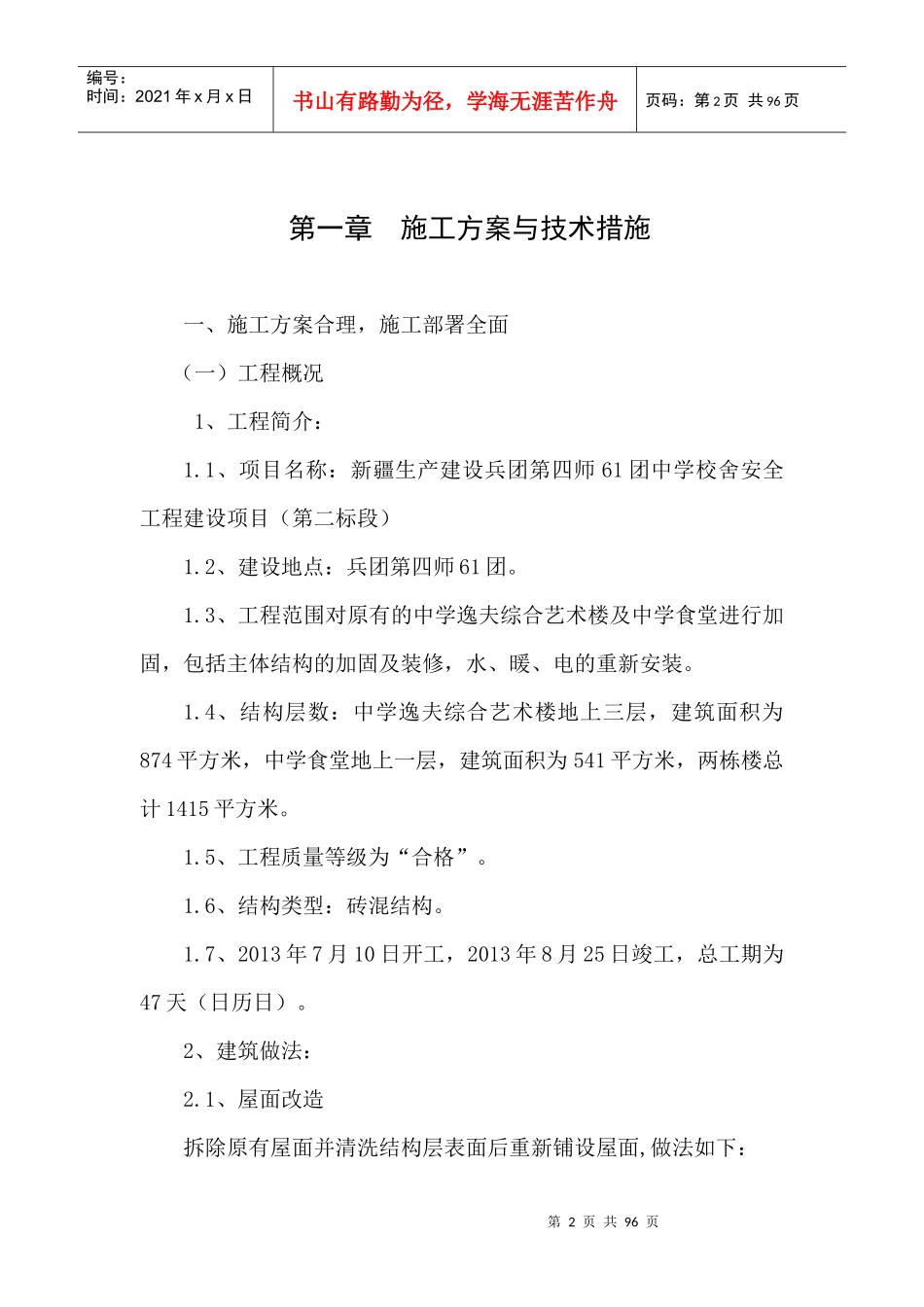

1、屋面改造拆除原有屋面并清洗结构层表面后重新铺设屋面,做法如下:第3页共96页第2页共96页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共96页防水层:4厚SBS改性沥青防水卷材;找平层:1:2水泥砂浆找平层;找坡层:加气砼2%找坡,最低处为20,坡向雨水口;保温层:EPS板50厚,分两层共100厚错缝干铺;隔气层:沥青玛蹄脂隔气层,沿女儿墙应涂至檐口;找平层:20厚1:3水泥砂浆找平层;结构层
2、门窗改造原有双层钢窗全部拆除,改为塑钢窗,原窗洞口不变,窗选用06J706图集;门改为节能门,所有门窗尺寸及数量要与实际校对后方可定制安装;外窗
