一、施工方案1、工程概况1
1基本概况本工程为攸县兴工路道路工程2标段,施工桩号为兴工西路K0+231~K2+689
本工程建设单位为攸县城市建设投资经营有限公司,设计单位为攸县建筑勘察设计院有限公司
本次招标范围为攸县兴工路道路工程第2标段,桩号为K0+231~K2+689
331范围内的路基、圆管涵、盖板涵、排水等工程的施工,具体内容详见招标人发布的工程量清单
2设计概况本道路工程的道路等级为城市次干路,计算行车速度为40km/h,路面类型均为水泥混凝土路面,标准轴载为BZZ-100,路面结构设计使用年限为30年
1道路概况1
1道路平面及断面设计本标段范围内平面设计不设超高,在K2+394
281处设置一处圆曲线,半径为1000米,不设缓和曲线;纵断面设计中最大纵坡为2
156%,最小纵坡为0
29%,坡率变化较小;横断面设计中横断面组成为:1米(人行道)+3米绿化带(人行道)+20米(机动车道)+3米绿化带(人行道)+1米(人行道)=28米(红线)
2路基设计本标段路基必须密实、均匀、稳定
路基边坡在填方路段坡率采用1:1
5,在挖方地段土质边坡度采用1:1
路基施工前,应先清除表面耕植土30cm,路基填料一般采用挖方段挖出的土料及外借土,若土质较差,可增6%石灰拌匀后回填压实,河塘及沟渠地段路基要清淤换填处理,特殊地质地段路基必须进行地基处理

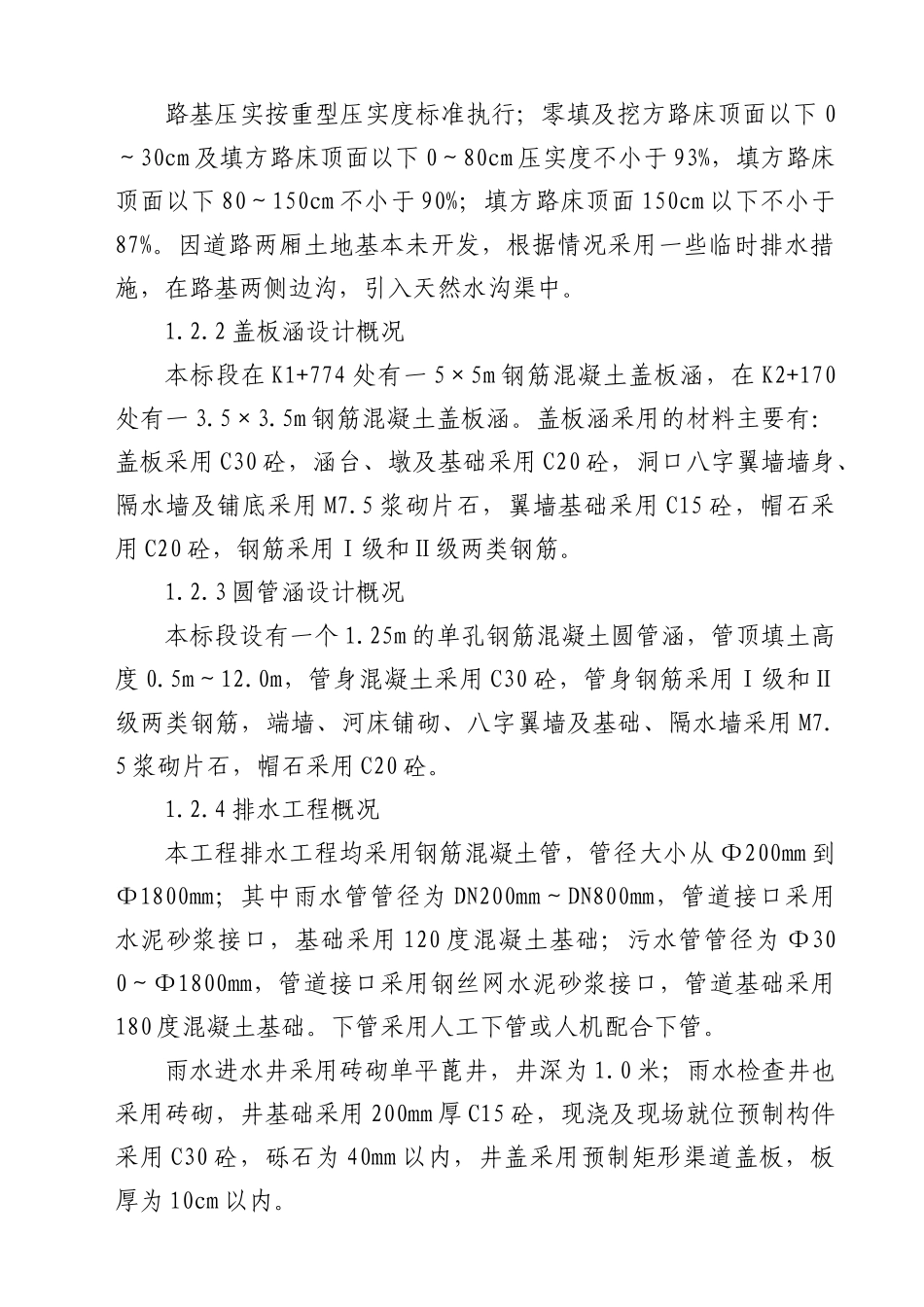

路基压实按重型压实度标准执行;零填及挖方路床顶面以下0~30cm及填方路床顶面以下0~80cm压实度不小于93%,填方路床顶面以下80~150cm不小于90%;填方路床顶面150cm以下不小于87%
因道路两厢土地基本未开发,根据情况采用一些临时排水措施,在路基两侧边沟,引入天然水沟渠中

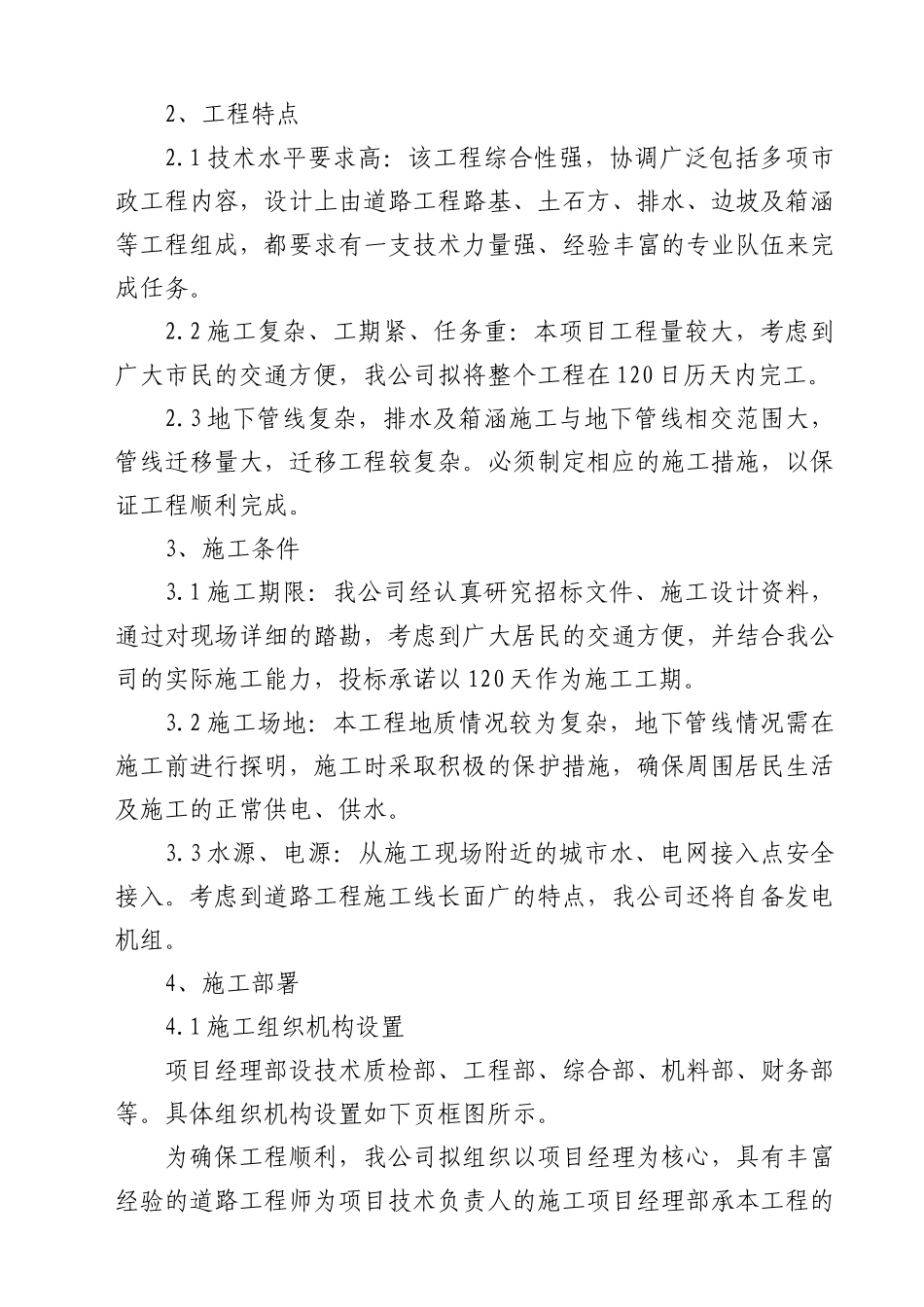

2盖板涵设计概况本标段在K1+774处有一5×5m钢筋混凝土盖板涵,在K2+170处有一3
