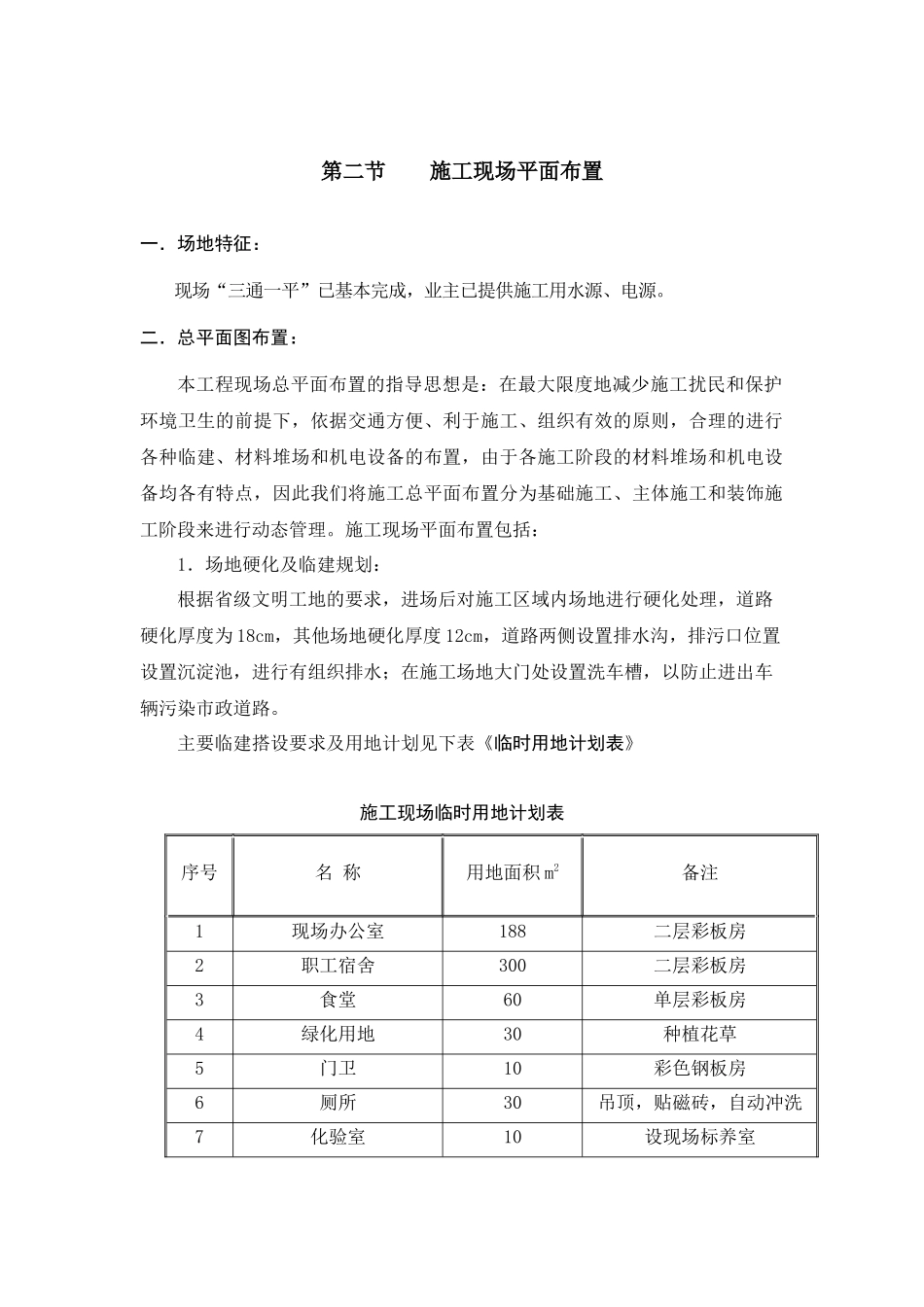

第二节施工现场平面布置一.场地特征:现场“三通一平”已基本完成,业主已提供施工用水源、电源
二.总平面图布置:本工程现场总平面布置的指导思想是:在最大限度地减少施工扰民和保护环境卫生的前提下,依据交通方便、利于施工、组织有效的原则,合理的进行各种临建、材料堆场和机电设备的布置,由于各施工阶段的材料堆场和机电设备均各有特点,因此我们将施工总平面布置分为基础施工、主体施工和装饰施工阶段来进行动态管理
施工现场平面布置包括:1.场地硬化及临建规划:根据省级文明工地的要求,进场后对施工区域内场地进行硬化处理,道路硬化厚度为18cm,其他场地硬化厚度12cm,道路两侧设置排水沟,排污口位置设置沉淀池,进行有组织排水;在施工场地大门处设置洗车槽,以防止进出车辆污染市政道路
主要临建搭设要求及用地计划见下表《临时用地计划表》施工现场临时用地计划表序号名称用地面积m2备注1现场办公室188二层彩板房2职工宿舍300二层彩板房3食堂60单层彩板房4绿化用地30种植花草5门卫10彩色钢板房6厕所30吊顶,贴磁砖,自动冲洗7化验室10设现场标养室8材料仓库409钢筋加工场80定型轻钢结构10钢筋堆场5011木工加工场3012木材堆场2013砂堆场1014砌体堆场4015周转材料堆场50主要为钢管、跳板等堆场16模板堆场50木模、定型钢模17现场硬化道路38018其他硬化场地3002.基础施工阶段总平面布置:⑴满足桩基础、土方、基础结构施工的需要,现场配置办公用房、卫生间、库房,基坑顶部四周硬化,综合考虑现场排水设施等
⑵配备塔吊、砼输送泵等大型施工机械设备,满足钢筋、砼、模板施工需要,塔吊在基础施工前进场安装
⑶钢筋车间、木工车间、现场临时道路在桩基及土方工程完成后进行施工布置
具体详见后附图:《基础施工阶段施工平面布置图》
3.主体施工阶段总平面布置:⑴满足±0
000以上主楼结构施工的需要,
