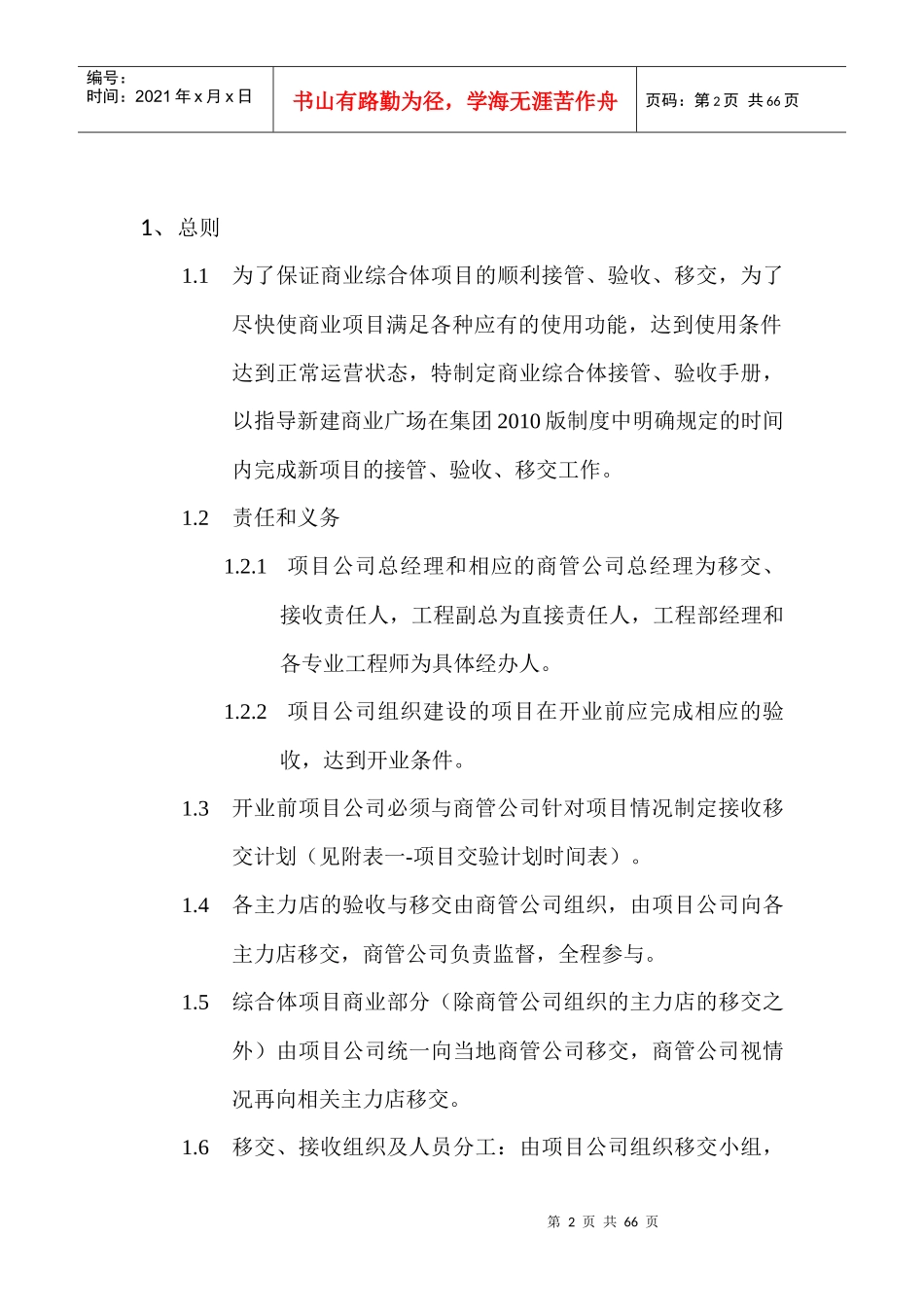

第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共66页新项目接管、验收手册2010年3月第2页共66页第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共66页1、总则1
1为了保证商业综合体项目的顺利接管、验收、移交,为了尽快使商业项目满足各种应有的使用功能,达到使用条件达到正常运营状态,特制定商业综合体接管、验收手册,以指导新建商业广场在集团2010版制度中明确规定的时间内完成新项目的接管、验收、移交工作
2责任和义务1
1项目公司总经理和相应的商管公司总经理为移交、接收责任人,工程副总为直接责任人,工程部经理和各专业工程师为具体经办人
2项目公司组织建设的项目在开业前应完成相应的验收,达到开业条件
3开业前项目公司必须与商管公司针对项目情况制定接收移交计划(见附表一-项目交验计划时间表)
4各主力店的验收与移交由商管公司组织,由项目公司向各主力店移交,商管公司负责监督,全程参与
5综合体项目商业部分(除商管公司组织的主力店的移交之外)由项目公司统一向当地商管公司移交,商管公司视情况再向相关主力店移交

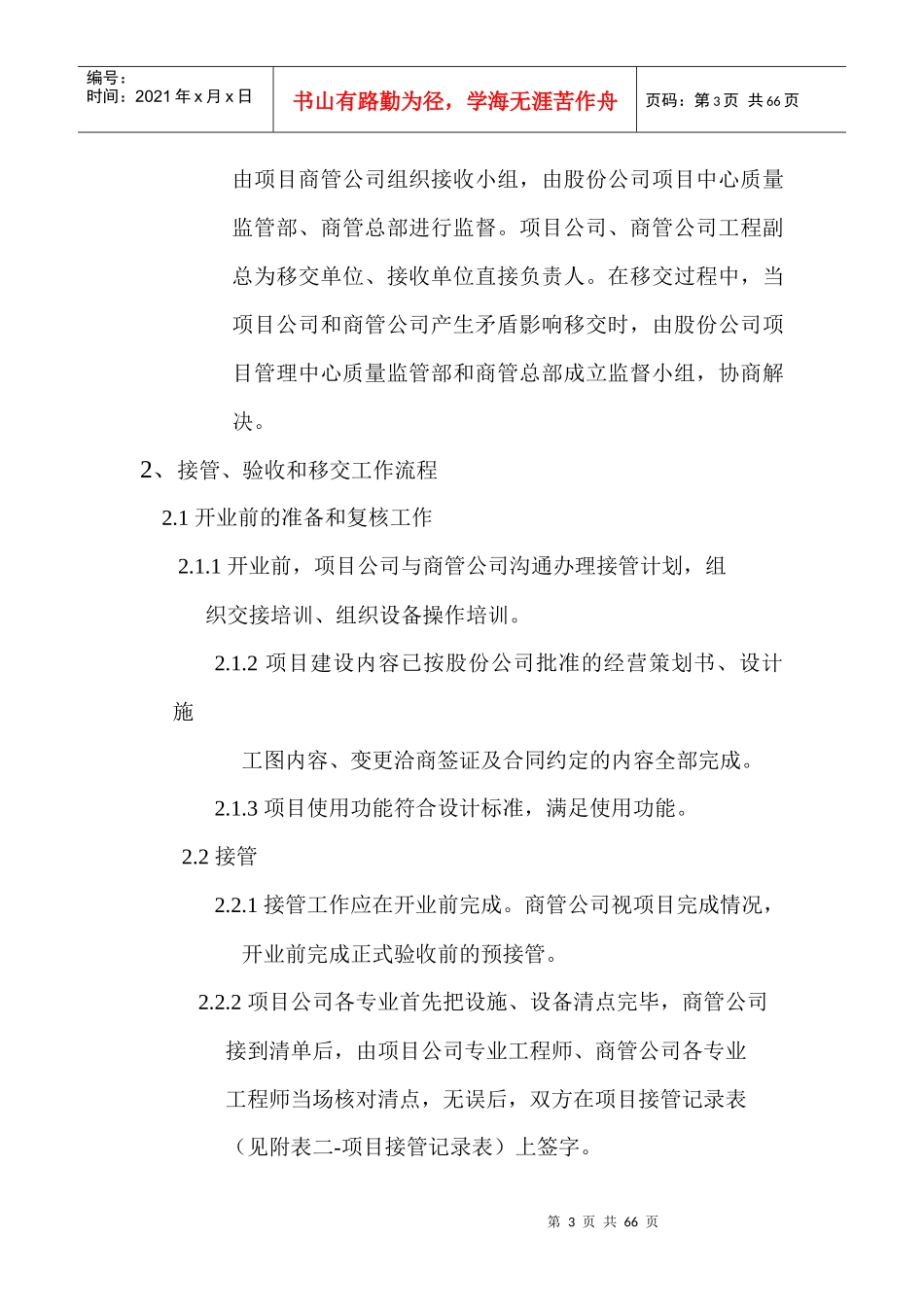

6移交、接收组织及人员分工:由项目公司组织移交小组,第3页共66页第2页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共66页由项目商管公司组织接收小组,由股份公司项目中心质量监管部、商管总部进行监督
项目公司、商管公司工程副总为移交单位、接收单位直接负责人
在移交过程中,当项目公司和商管公司产生矛盾影响移交时,由股份公司项目管理中心质量监管部和商管总部成立监督小组,协商解决
2、接管、验收和移交工作流程2
1开业前的准备和复核工作2
1开业前,项目公司与商管公司沟通办理接管计划,组织交接培训、组织设备操作培训
