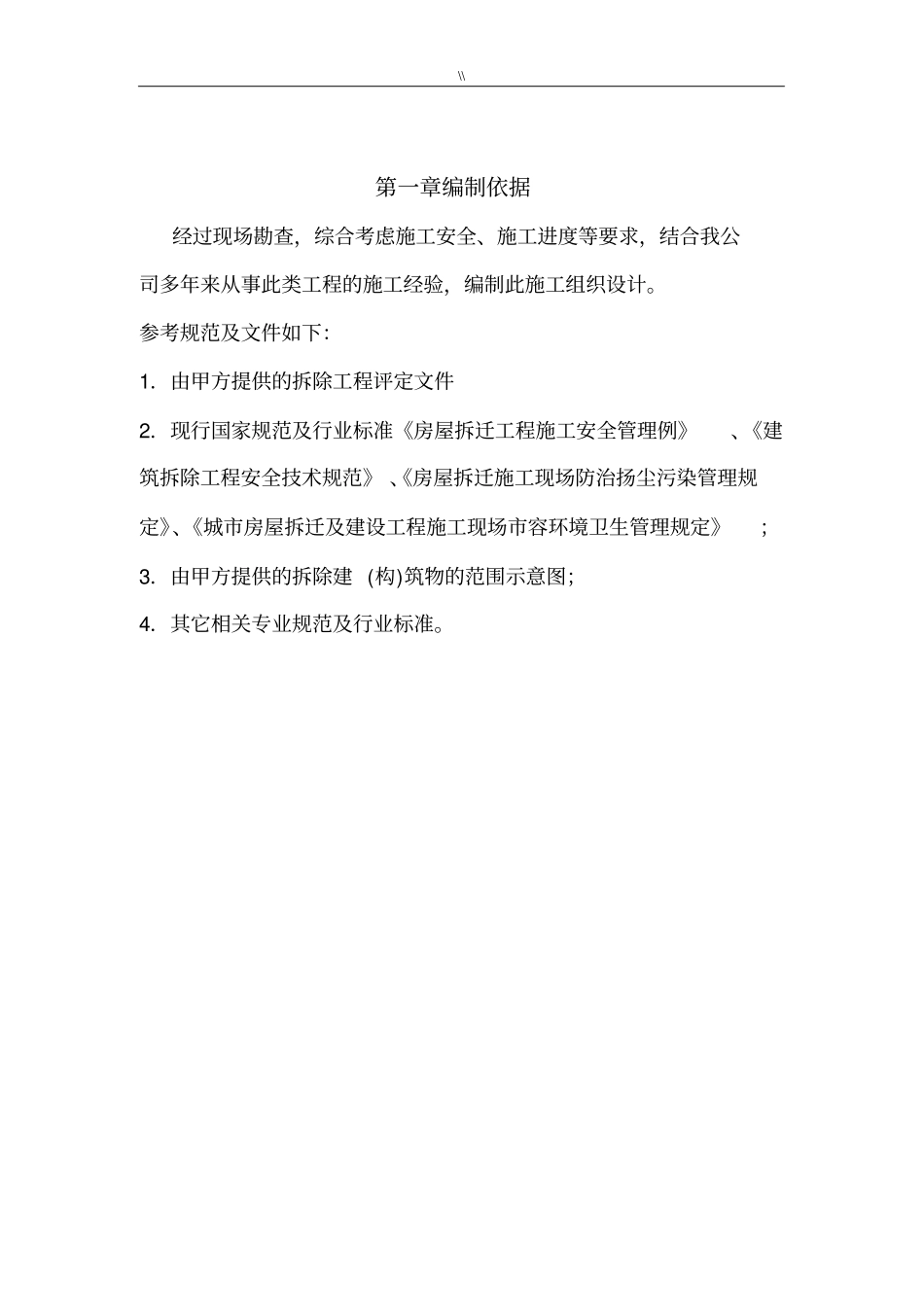

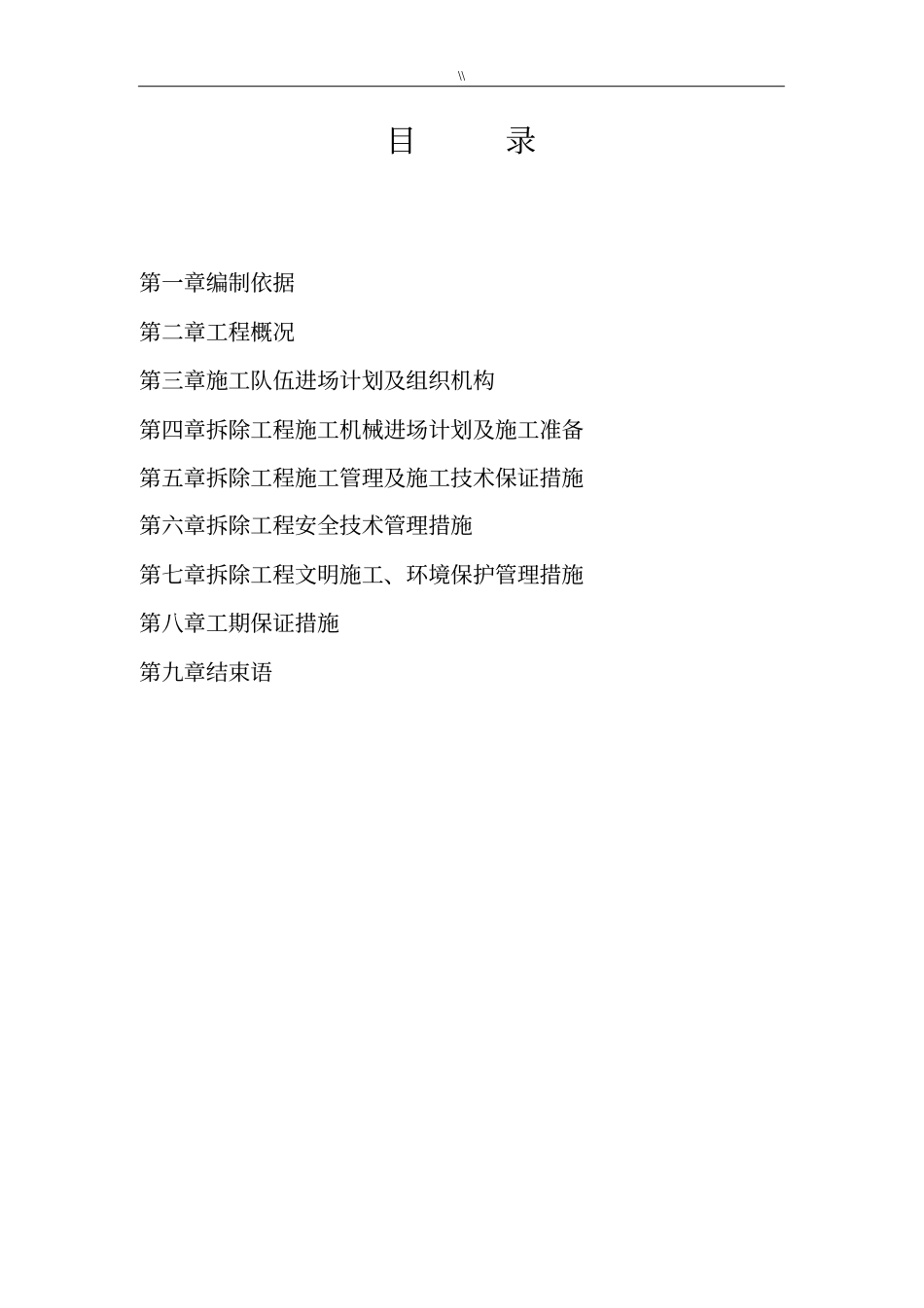

\\目录第一章编制依据第二章工程概况第三章施工队伍进场计划及组织机构第四章拆除工程施工机械进场计划及施工准备第五章拆除工程施工管理及施工技术保证措施第六章拆除工程安全技术管理措施第七章拆除工程文明施工、环境保护管理措施第八章工期保证措施第九章结束语\\第一章编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计
参考规范及文件如下:1.由甲方提供的拆除工程评定文件2.现行国家规范及行业标准《房屋拆迁工程施工安全管理例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;3.由甲方提供的拆除建(构)筑物的范围示意图;4.其它相关专业规范及行业标准

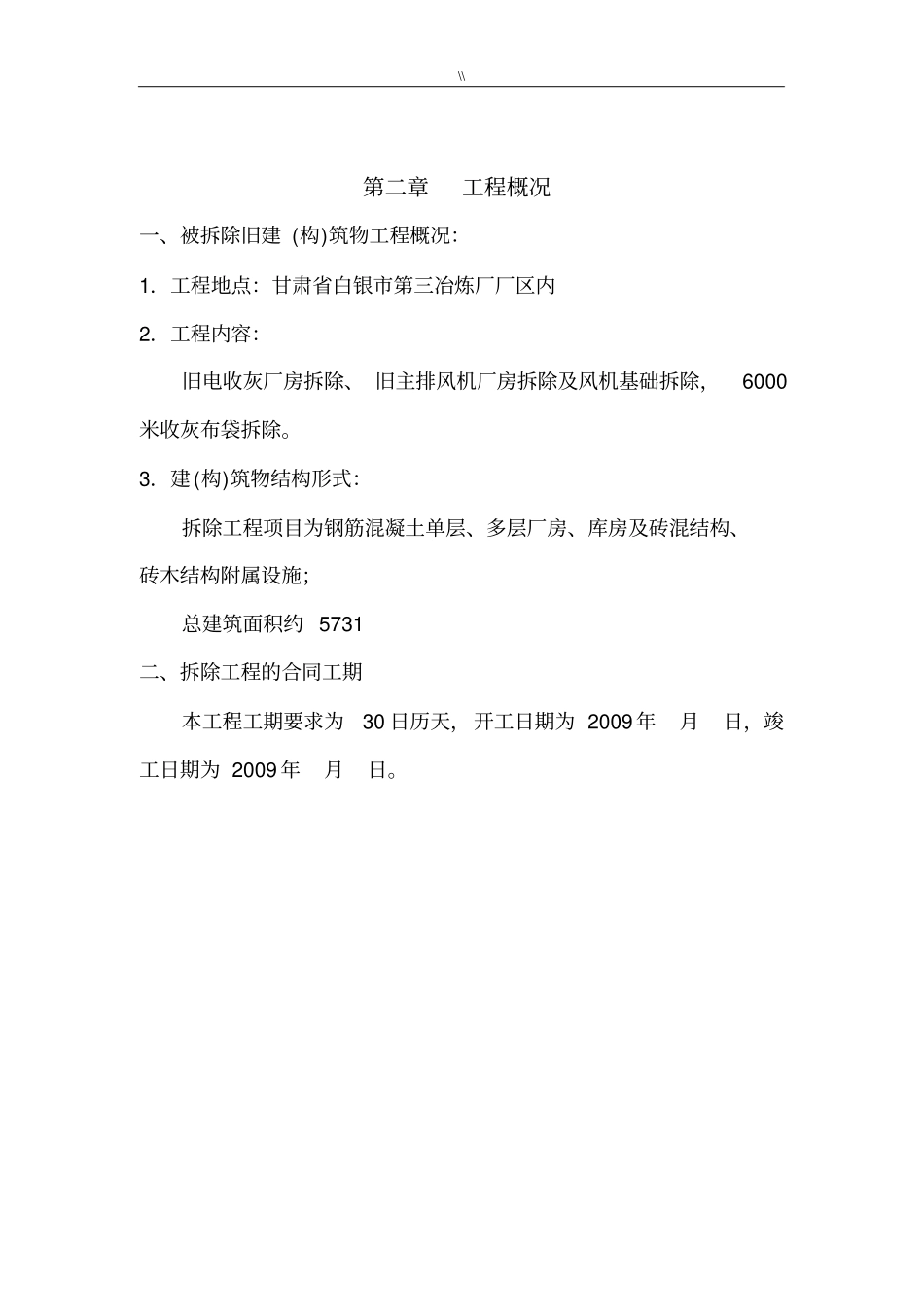

\\第二章工程概况一、被拆除旧建(构)筑物工程概况:1.工程地点:甘肃省白银市第三冶炼厂厂区内2.工程内容:旧电收灰厂房拆除、旧主排风机厂房拆除及风机基础拆除,6000米收灰布袋拆除
3.建(构)筑物结构形式:拆除工程项目为钢筋混凝土单层、多层厂房、库房及砖混结构、砖木结构附属设施;总建筑面积约5731二、拆除工程的合同工期本工程工期要求为30日历天,开工日期为2009年月日,竣工日期为2009年月日
\\第三章施工队伍进场计划及组织机构针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程
实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责
各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求
并配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理
人员配备情况如下:劳动力安排计划表工种级别按工程施工阶段投入劳动力情况拆除技工机械工架子工水电工气割工12030204
