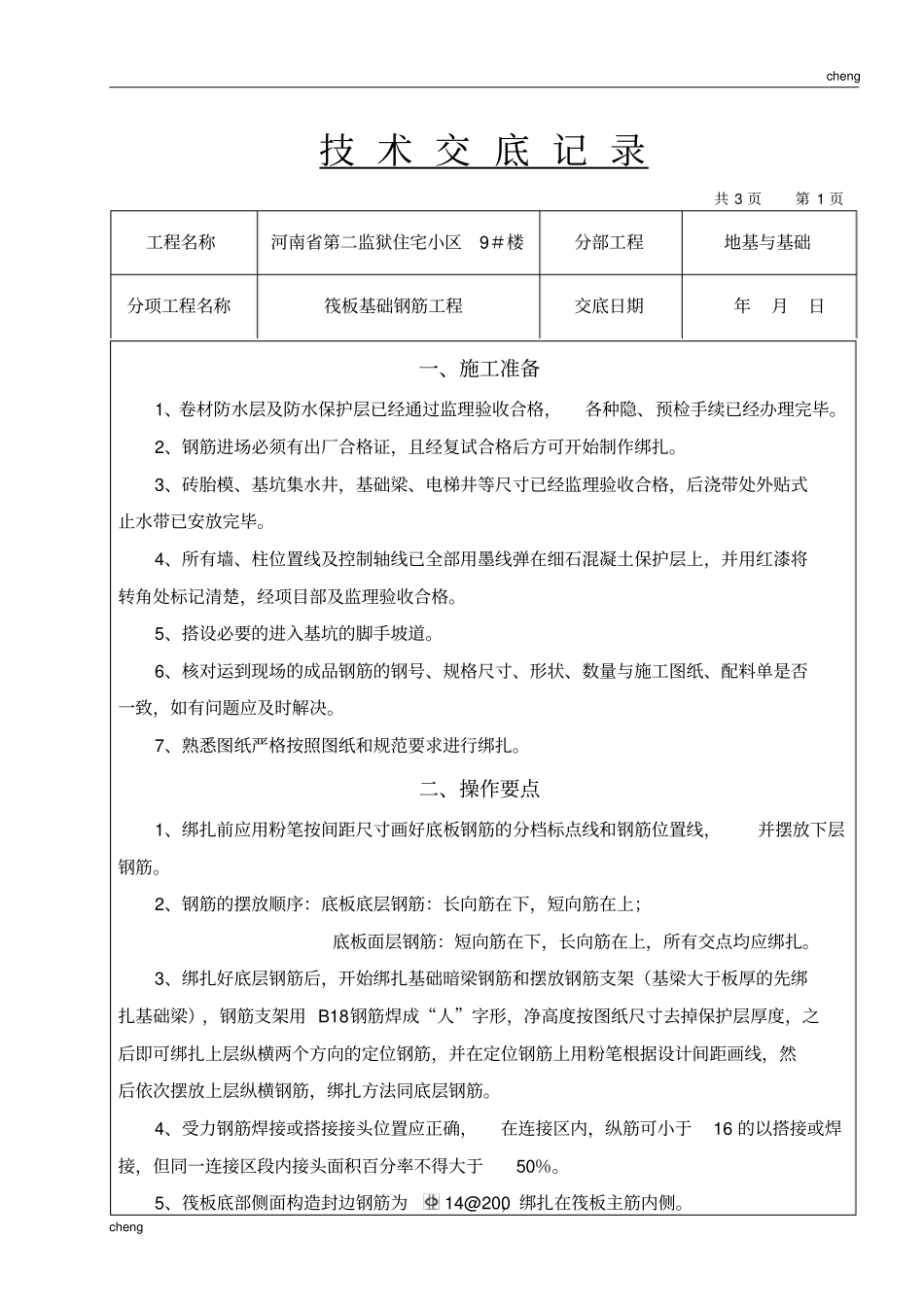

chengcheng技术交底记录共3页第1页工程名称河南省第二监狱住宅小区9#楼分部工程地基与基础分项工程名称筏板基础钢筋工程交底日期年月日一、施工准备1、卷材防水层及防水保护层已经通过监理验收合格,各种隐、预检手续已经办理完毕
2、钢筋进场必须有出厂合格证,且经复试合格后方可开始制作绑扎
3、砖胎模、基坑集水井,基础梁、电梯井等尺寸已经监理验收合格,后浇带处外贴式止水带已安放完毕
4、所有墙、柱位置线及控制轴线已全部用墨线弹在细石混凝土保护层上,并用红漆将转角处标记清楚,经项目部及监理验收合格
5、搭设必要的进入基坑的脚手坡道
6、核对运到现场的成品钢筋的钢号、规格尺寸、形状、数量与施工图纸、配料单是否一致,如有问题应及时解决
7、熟悉图纸严格按照图纸和规范要求进行绑扎
二、操作要点1、绑扎前应用粉笔按间距尺寸画好底板钢筋的分档标点线和钢筋位置线,并摆放下层钢筋
2、钢筋的摆放顺序:底板底层钢筋:长向筋在下,短向筋在上;底板面层钢筋:短向筋在下,长向筋在上,所有交点均应绑扎
3、绑扎好底层钢筋后,开始绑扎基础暗梁钢筋和摆放钢筋支架(基梁大于板厚的先绑扎基础梁),钢筋支架用B18钢筋焊成“人”字形,净高度按图纸尺寸去掉保护层厚度,之后即可绑扎上层纵横两个方向的定位钢筋,并在定位钢筋上用粉笔根据设计间距画线,然后依次摆放上层纵横钢筋,绑扎方法同底层钢筋
4、受力钢筋焊接或搭接接头位置应正确,在连接区内,纵筋可小于16的以搭接或焊接,但同一连接区段内接头面积百分率不得大于50%
5、筏板底部侧面构造封边钢筋为14@200,绑扎在筏板主筋内侧

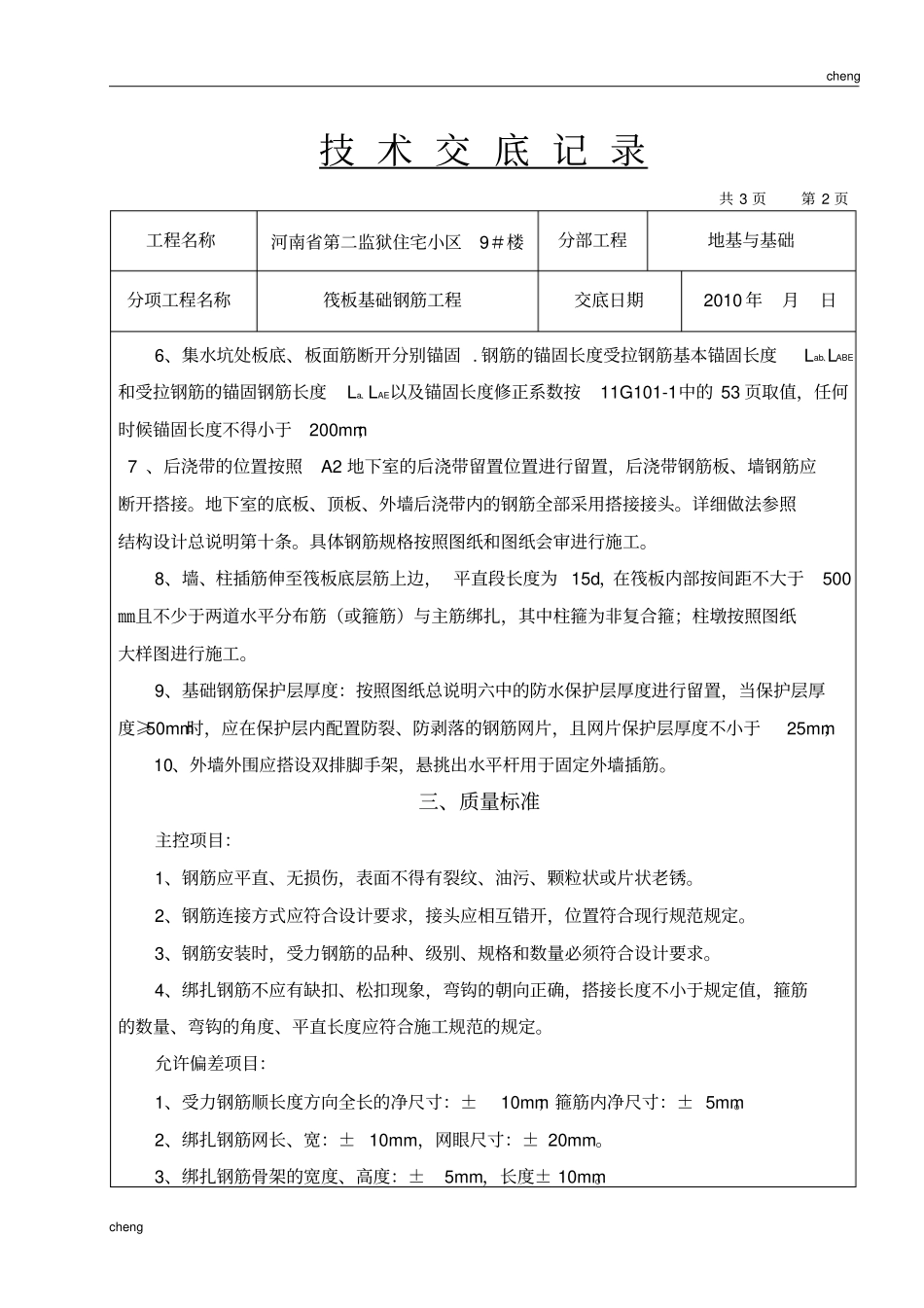

chengcheng技术交底记录共3页第2页工程名称河南省第二监狱住宅小区9#楼分部工程地基与基础分项工程名称筏板基础钢筋工程交底日期2010年月日6、集水坑处板底、板面筋断开分别锚固

钢筋的锚固长度受拉钢筋基本锚固长度Lab、LABE和受
