-可编辑修改-批准:分管副总工程师审核:生产技术部审核:相关专业会签:专业技术审核:编制:日期:2013年09月15日

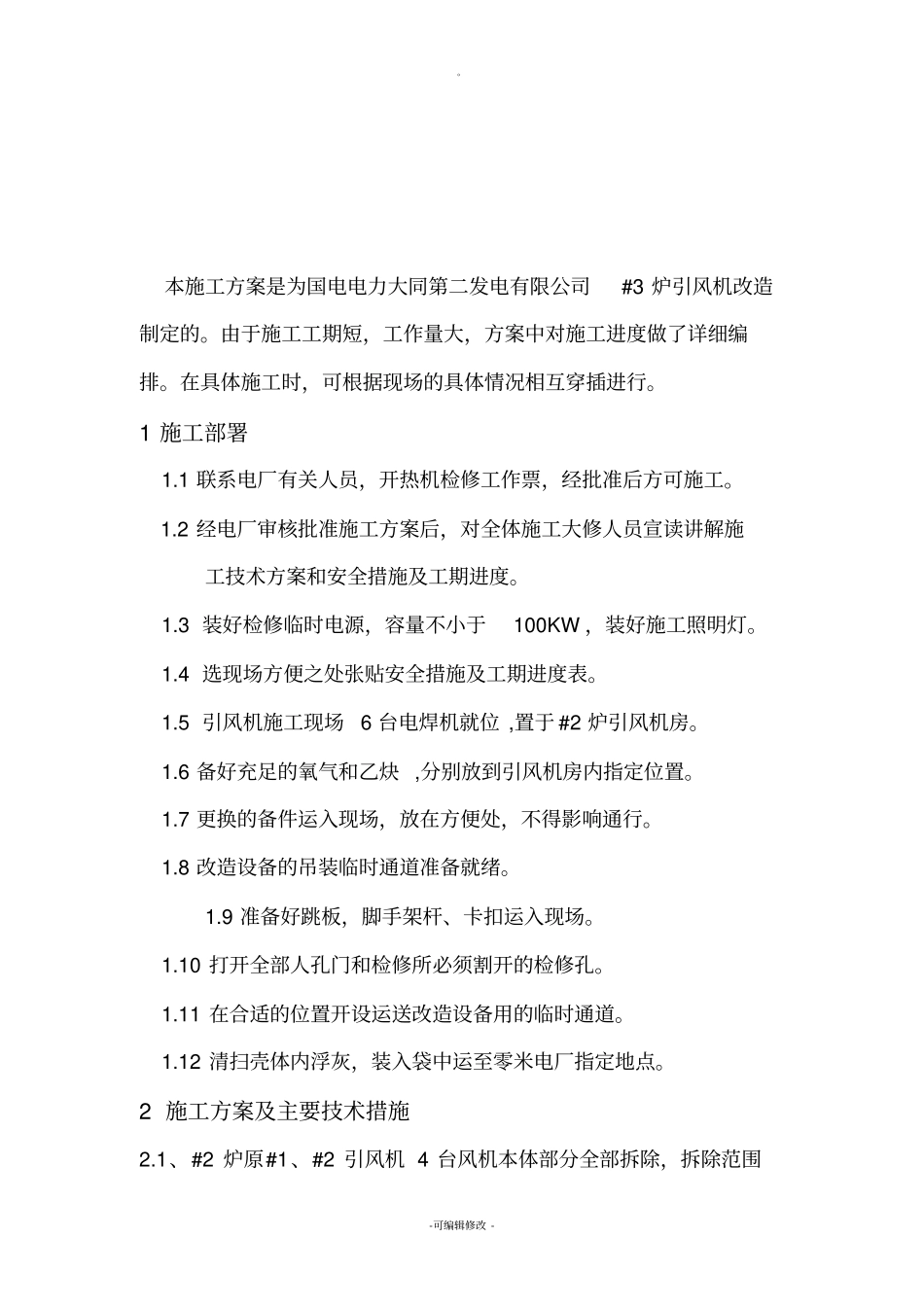

-可编辑修改-本施工方案是为国电电力大同第二发电有限公司#3炉引风机改造制定的
由于施工工期短,工作量大,方案中对施工进度做了详细编排
在具体施工时,可根据现场的具体情况相互穿插进行
1施工部署1
1联系电厂有关人员,开热机检修工作票,经批准后方可施工
2经电厂审核批准施工方案后,对全体施工大修人员宣读讲解施工技术方案和安全措施及工期进度
3装好检修临时电源,容量不小于100KW,装好施工照明灯
4选现场方便之处张贴安全措施及工期进度表
5引风机施工现场6台电焊机就位,置于#2炉引风机房
6备好充足的氧气和乙炔,分别放到引风机房内指定位置
7更换的备件运入现场,放在方便处,不得影响通行
8改造设备的吊装临时通道准备就绪
9准备好跳板,脚手架杆、卡扣运入现场
10打开全部人孔门和检修所必须割开的检修孔
11在合适的位置开设运送改造设备用的临时通道
12清扫壳体内浮灰,装入袋中运至零米电厂指定地点

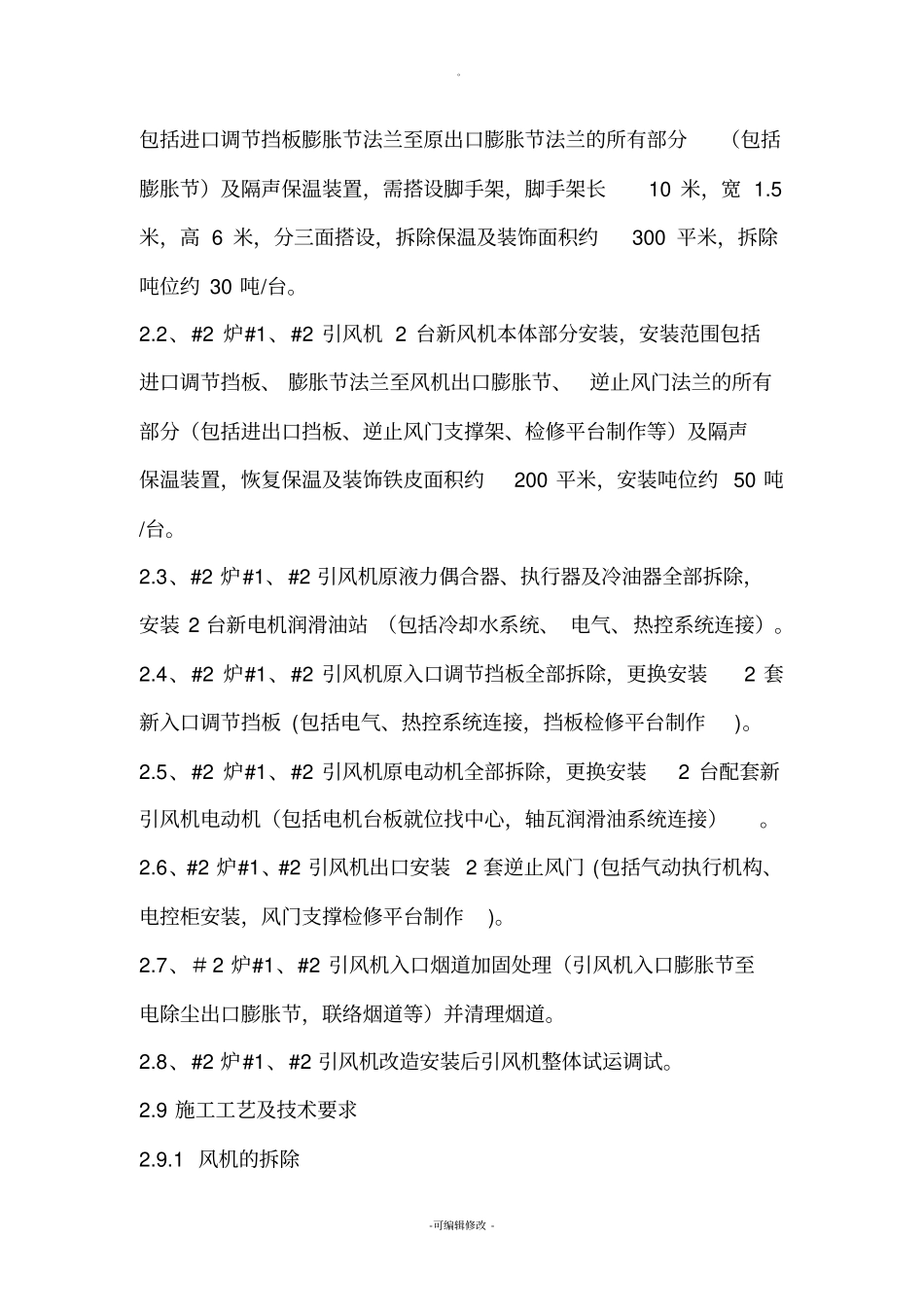

2施工方案及主要技术措施2
1、#2炉原#1、#2引风机4台风机本体部分全部拆除,拆除范围
-可编辑修改-包括进口调节挡板膨胀节法兰至原出口膨胀节法兰的所有部分(包括膨胀节)及隔声保温装置,需搭设脚手架,脚手架长10米,宽1
5米,高6米,分三面搭设,拆除保温及装饰面积约300平米,拆除吨位约30吨/台
2、#2炉#1、#2引风机2台新风机本体部分安装,安装范围包括进口调节挡板、膨胀节法兰至风机出口膨胀节、逆止风门法兰的所有部分(包括进出口挡板、逆止风门支撑架、检修平台制作等)及隔声保温装置,恢复保温及装饰铁皮面积约200平米,安装吨位约50吨/台
3、#2炉#1、#2引风机原液力偶合器、执行器及冷油器全部拆除,
