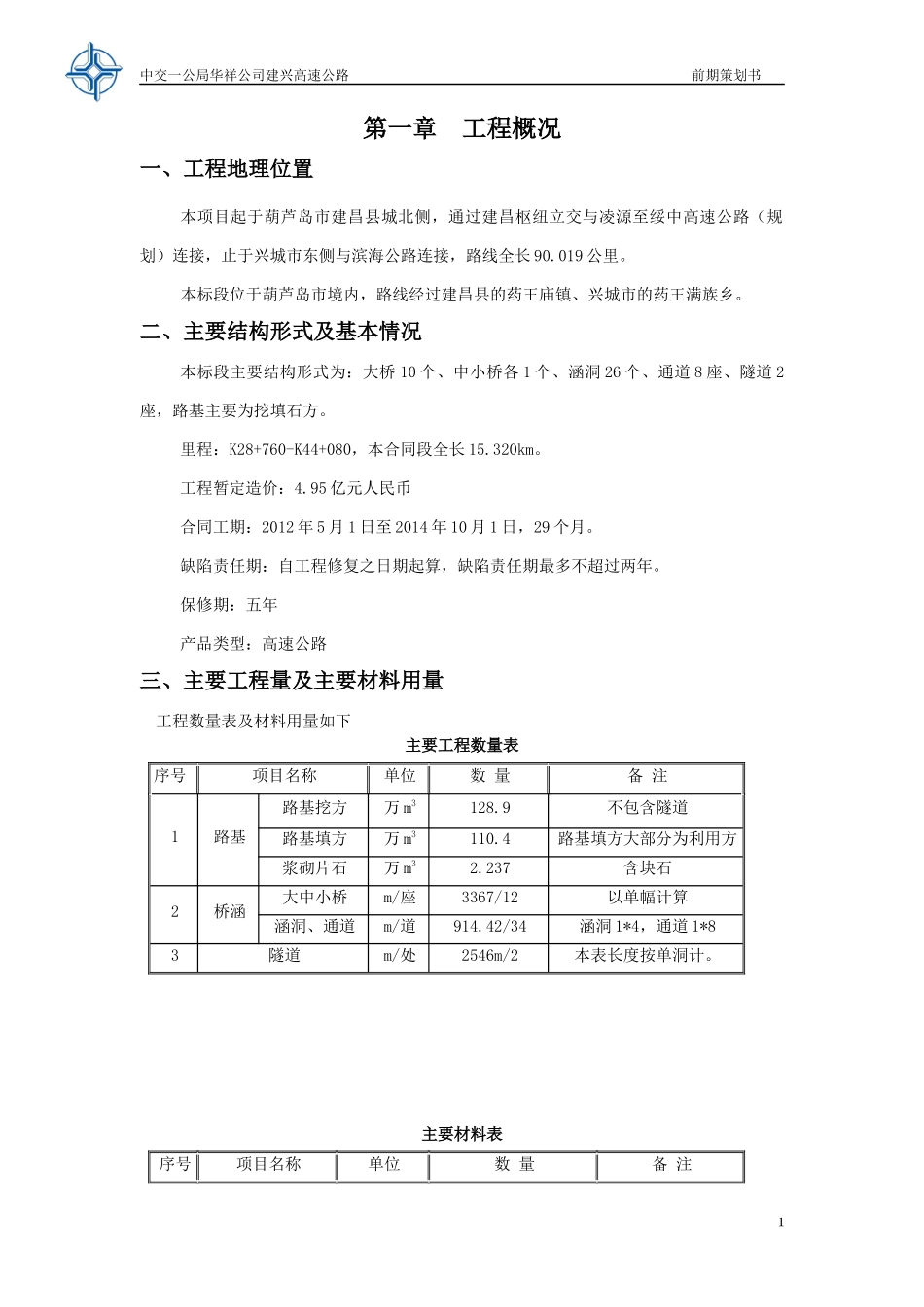

中交一公局华祥公司建兴高速公路前期策划书第一章工程概况一、工程地理位置本项目起于葫芦岛市建昌县城北侧,通过建昌枢纽立交与凌源至绥中高速公路(规划)连接,止于兴城市东侧与滨海公路连接,路线全长90
本标段位于葫芦岛市境内,路线经过建昌县的药王庙镇、兴城市的药王满族乡
二、主要结构形式及基本情况本标段主要结构形式为:大桥10个、中小桥各1个、涵洞26个、通道8座、隧道2座,路基主要为挖填石方
里程:K28+760-K44+080,本合同段全长15
工程暂定造价:4
95亿元人民币合同工期:2012年5月1日至2014年10月1日,29个月
缺陷责任期:自工程修复之日期起算,缺陷责任期最多不超过两年
保修期:五年产品类型:高速公路三、主要工程量及主要材料用量工程数量表及材料用量如下主要工程数量表序号项目名称单位数量备注1路基路基挖方万m3128
9不包含隧道路基填方万m3110
4路基填方大部分为利用方浆砌片石万m32
237含块石2桥涵大中小桥m/座3367/12以单幅计算涵洞、通道m/道914
42/34涵洞1*4,通道1*83隧道m/处2546m/2本表长度按单洞计

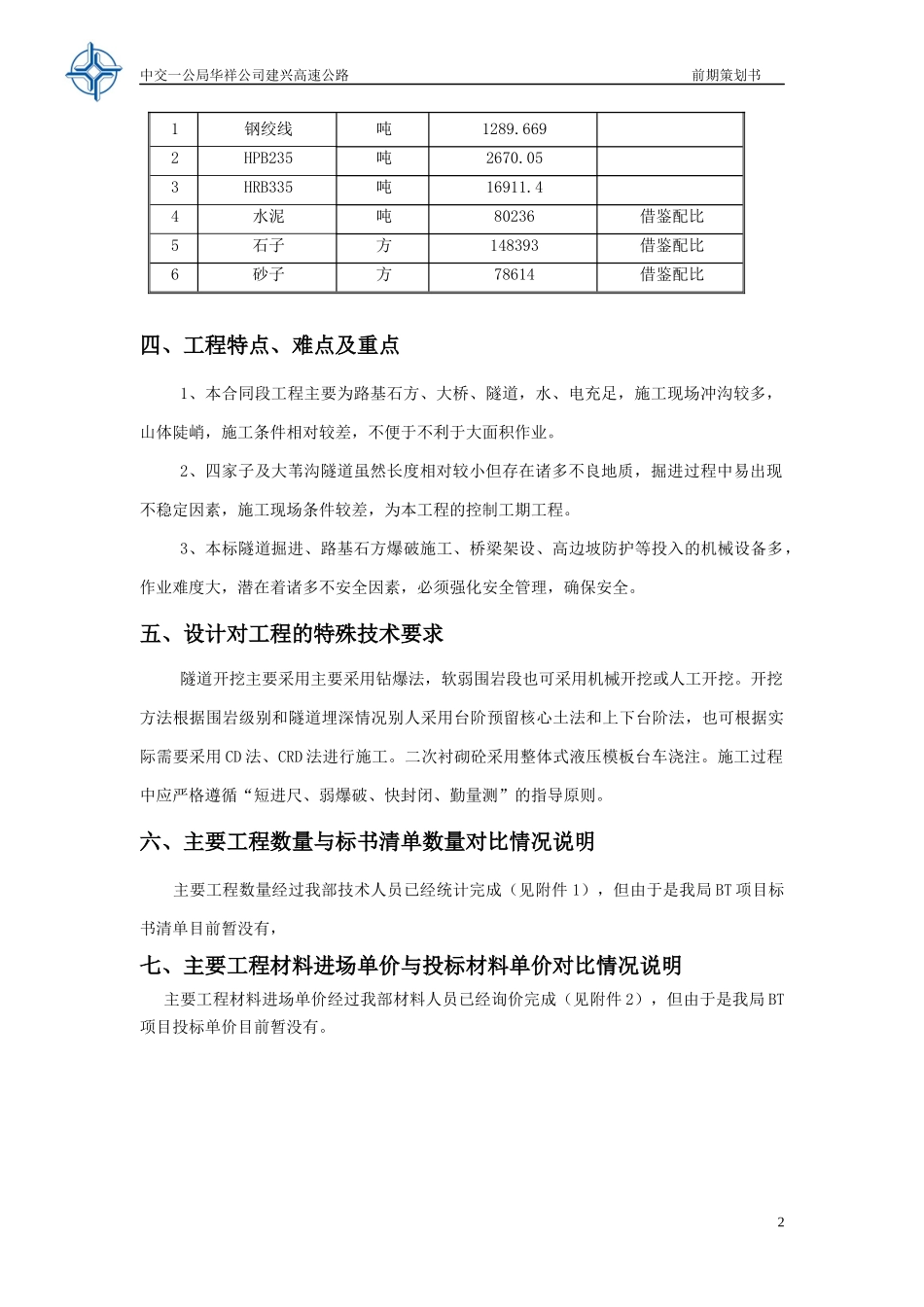

主要材料表序号项目名称单位数量备注1中交一公局华祥公司建兴高速公路前期策划书1钢绞线吨1289
6692HPB235吨2670
053HRB335吨16911
44水泥吨80236借鉴配比5石子方148393借鉴配比6砂子方78614借鉴配比四、工程特点、难点及重点1、本合同段工程主要为路基石方、大桥、隧道,水、电充足,施工现场冲沟较多,山体陡峭,施工条件相对较差,不便于不利于大面积作业
2、四家子及大苇沟隧道虽然长度相对较小但存在诸多不良地质,掘进过程中易出现不稳定因素,施工现场条件较差,为本工程的控制工期工程
3、本标隧道掘进、路基石方爆破施工、桥梁架设、高边坡防护等投入的机械设备多
