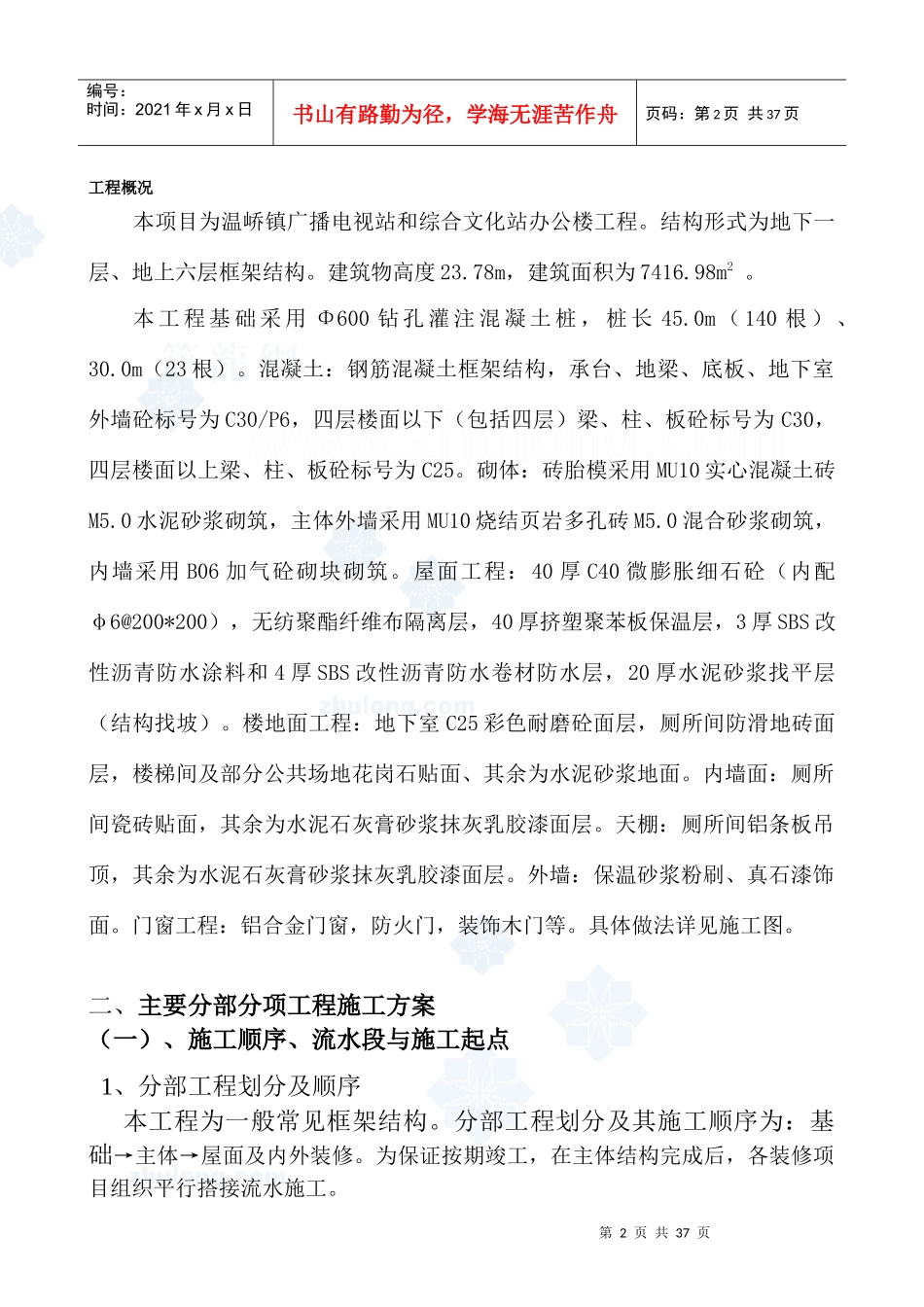

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页温峤镇广播电视站和综合文化站办公楼施工方案承建单位:编制日期:一、第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页工程概况本项目为温峤镇广播电视站和综合文化站办公楼工程
结构形式为地下一层、地上六层框架结构
建筑物高度23
78m,建筑面积为7416
本工程基础采用Φ600钻孔灌注混凝土桩,桩长45
0m(140根)、30
0m(23根)
混凝土:钢筋混凝土框架结构,承台、地梁、底板、地下室外墙砼标号为C30/P6,四层楼面以下(包括四层)梁、柱、板砼标号为C30,四层楼面以上梁、柱、板砼标号为C25
砌体:砖胎模采用MU10实心混凝土砖M5
0水泥砂浆砌筑,主体外墙采用MU10烧结页岩多孔砖M5
0混合砂浆砌筑,内墙采用B06加气砼砌块砌筑
屋面工程:40厚C40微膨胀细石砼(内配φ6@200*200),无纺聚酯纤维布隔离层,40厚挤塑聚苯板保温层,3厚SBS改性沥青防水涂料和4厚SBS改性沥青防水卷材防水层,20厚水泥砂浆找平层(结构找坡)
楼地面工程:地下室C25彩色耐磨砼面层,厕所间防滑地砖面层,楼梯间及部分公共场地花岗石贴面、其余为水泥砂浆地面
内墙面:厕所间瓷砖贴面,其余为水泥石灰膏砂浆抹灰乳胶漆面层
天棚:厕所间铝条板吊顶,其余为水泥石灰膏砂浆抹灰乳胶漆面层
外墙:保温砂浆粉刷、真石漆饰面
门窗工程:铝合金门窗,防火门,装饰木门等
具体做法详见施工图

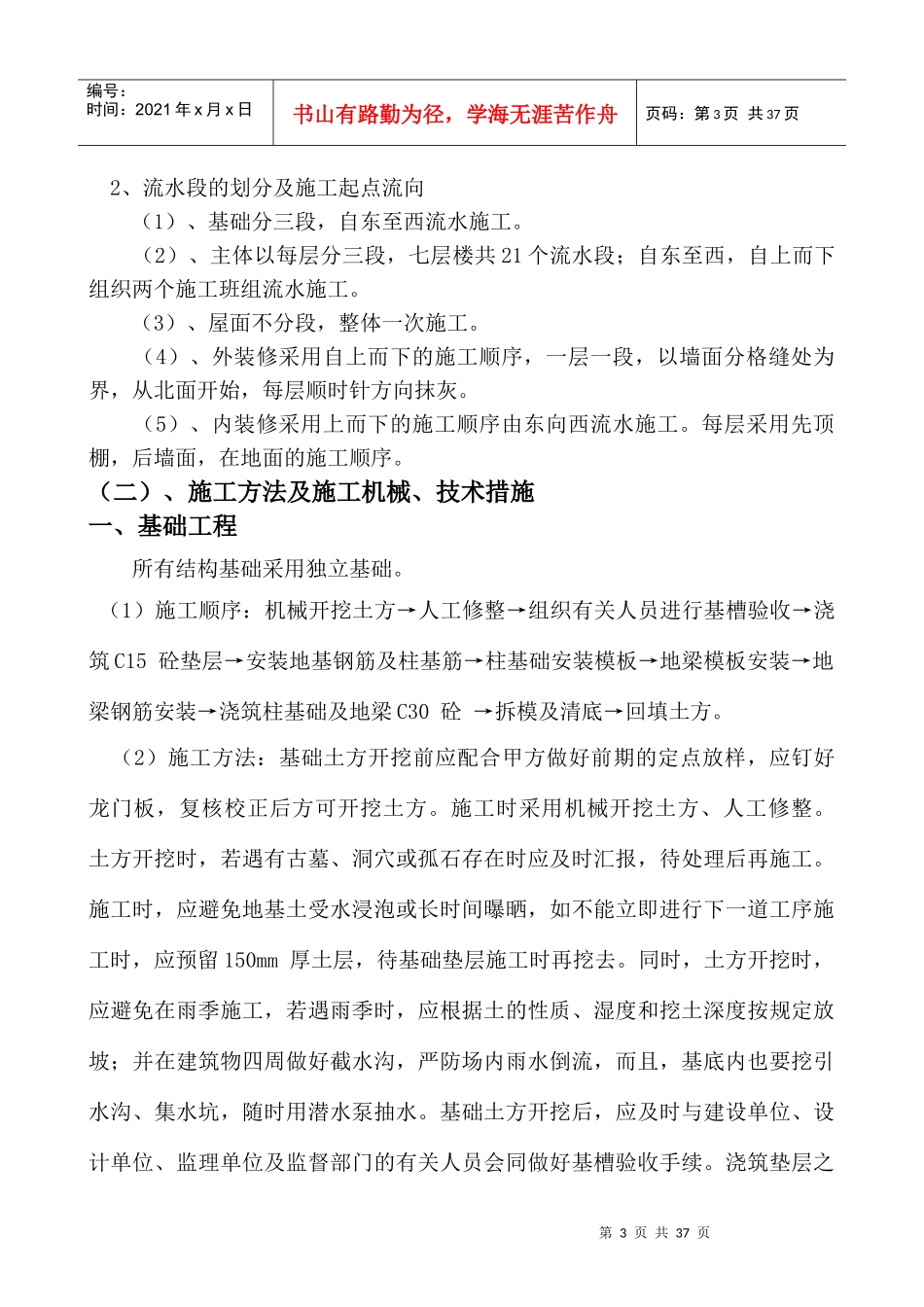

二、主要分部分项工程施工方案(一)、施工顺序、流水段与施工起点1、分部工程划分及顺序本工程为一般常见框架结构
分部工程划分及其施工顺序为:基础→主体→屋面及内外装修
为保证按期竣工,在主体结构完成后,各装修项目组织平行搭接流水施工
第3页共37页第2页
