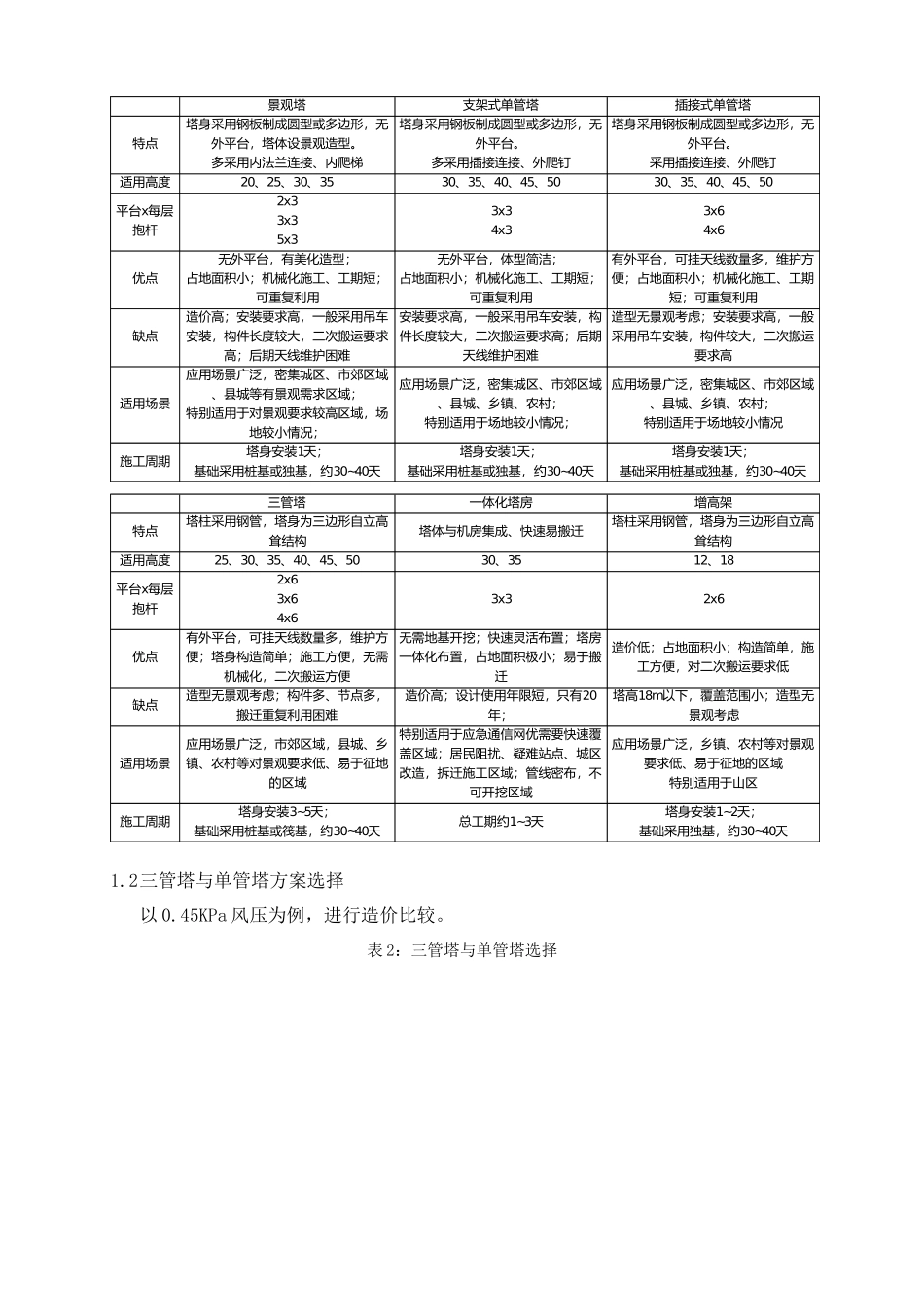

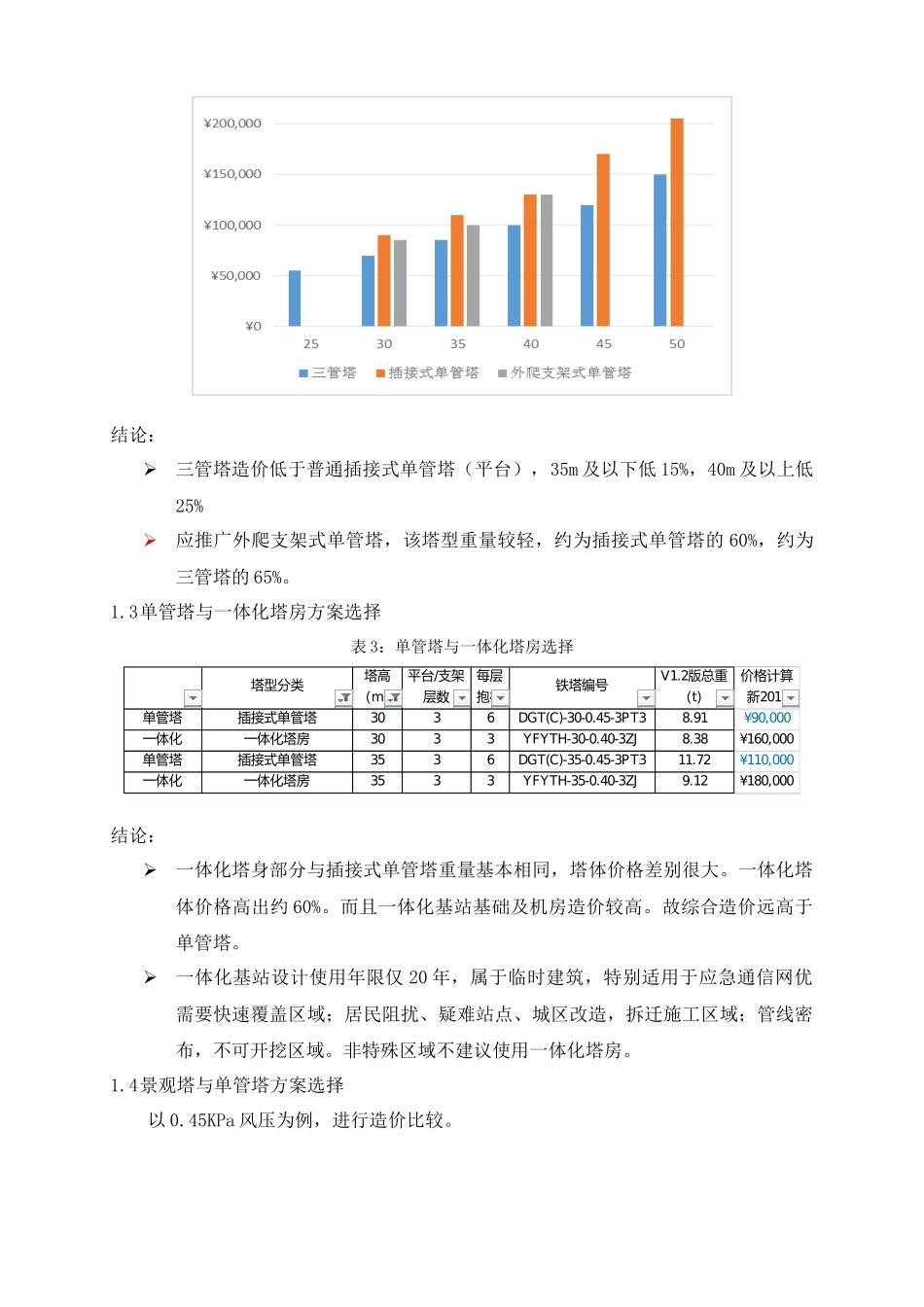

中国铁塔股份有限公司陕西省分公司基站建设成本管控实施细则为实现设计方案精细化,从而更好地控制建设成本。省公司建维部组织编写了《陕西铁塔基站建设成本管控实施细则》,从铁塔、塔基、机房、动力配套四个方面进行了详细描述。一、塔桅专业根据2016年7月初省公司建维部“控制基站建设成本会议”精神,按照安全适用、经济合理、技术先进的原则,对本省工程建设中各类塔型,进行技术分析。达到进一步优化基站建设投资利用率的目的。塔桅分地面站塔桅及屋面站塔桅两大类,结合各类塔桅特点、建设成本、适用场景、施工周期等方面进行分析;同时针对单管塔连接方式的选择、高强钢材在通信塔的应用等问题做专题分析。编制依据为集团《通信铁塔标准图集(V1.2)》、《塔房一体化标准图集(V1.0)》及陕西省《中标价格汇总表——铁塔》全省平均单价。1.地面塔桅部分1.1地面塔桅特点综述地面塔桅主要分景观塔、单管塔、三管塔、一体化塔房、落地自立式增高架等塔型,各塔型特点如下表:表1:地面塔桅塔型特点1.2三管塔与单管塔方案选择以0.45KPa风压为例,进行造价比较。表2:三管塔与单管塔选择景观塔支架式单管塔插接式单管塔特点塔身采用钢板制成圆型或多边形,无外平台,塔体设景观造型。多采用内法兰连接、内爬梯塔身采用钢板制成圆型或多边形,无外平台。多采用插接连接、外爬钉塔身采用钢板制成圆型或多边形,无外平台。采用插接连接、外爬钉适用高度20253035、、、3035404550、、、、3035404550、、、、x平台每层抱杆2x33x35x33x34x33x64x6优点无外平台,有美化造型;占地面积小;机械化施工、工期短;可重复利用无外平台,体型简洁;占地面积小;机械化施工、工期短;可重复利用有外平台,可挂天线数量多,维护方便;占地面积小;机械化施工、工期短;可重复利用缺点造价高;安装要求高,一般采用吊车安装,构件长度较大,二次搬运要求高;后期天线维护困难安装要求高,一般采用吊车安装,构件长度较大,二次搬运要求高;后期天线维护困难造型无景观考虑;安装要求高,一般采用吊车安装,构件较大,二次搬运要求高适用场景应用场景广泛,密集城区、市郊区域、县城等有景观需求区域;特别适用于对景观要求较高区域,场地较小情况;应用场景广泛,密集城区、市郊区域、县城、乡镇、农村;特别适用于场地较小情况;应用场景广泛,密集城区、市郊区域、县城、乡镇、农村;特别适用于场地较小情况施工周期1塔身安装天;30~40基础采用桩基或独基,约天1塔身安装天;30~40基础采用桩基或独基,约天1塔身安装天;30~40基础采用桩基或独基,约天三管塔一体化塔房增高架特点塔柱采用钢管,塔身为三边形自立高耸结构塔体与机房集成、快速易搬迁塔柱采用钢管,塔身为三边形自立高耸结构适用高度253035404550、、、、、3035、1218、x平台每层抱杆2x63x64x63x32x6优点有外平台,可挂天线数量多,维护方便;塔身构造简单;施工方便,无需机械化,二次搬运方便无需地基开挖;快速灵活布置;塔房一体化布置,占地面积极小;易于搬迁造价低;占地面积小;构造简单,施工方便,对二次搬运要求低缺点造型无景观考虑;构件多、节点多,搬迁重复利用困难20造价高;设计使用年限短,只有年;18m塔高以下,覆盖范围小;造型无景观考虑适用场景应用场景广泛,市郊区域,县城、乡镇、农村等对景观要求低、易于征地的区域特别适用于应急通信网优需要快速覆盖区域;居民阻扰、疑难站点、城区改造,拆迁施工区域;管线密布,不可开挖区域应用场景广泛,乡镇、农村等对景观要求低、易于征地的区域特别适用于山区施工周期3~5塔身安装天;30~40基础采用桩基或筏基,约天1~3总工期约天1~2塔身安装天;30~40基础采用独基,约天结论:三管塔造价低于普通插接式单管塔(平台),35m及以下低15%,40m及以上低25%应推广外爬支架式单管塔,该塔型重量较轻,约为插接式单管塔的60%,约为三管塔的65%。1.3单管塔与一体化塔房方案选择表3:单管塔与一体化塔房选择结论:一体化塔身部分与插接式单管塔重量基本相同,塔体价格差别很大。一体化塔体价格高出约60%。而且一体化基站基础及机房造价较高。故综合造价远高于...
