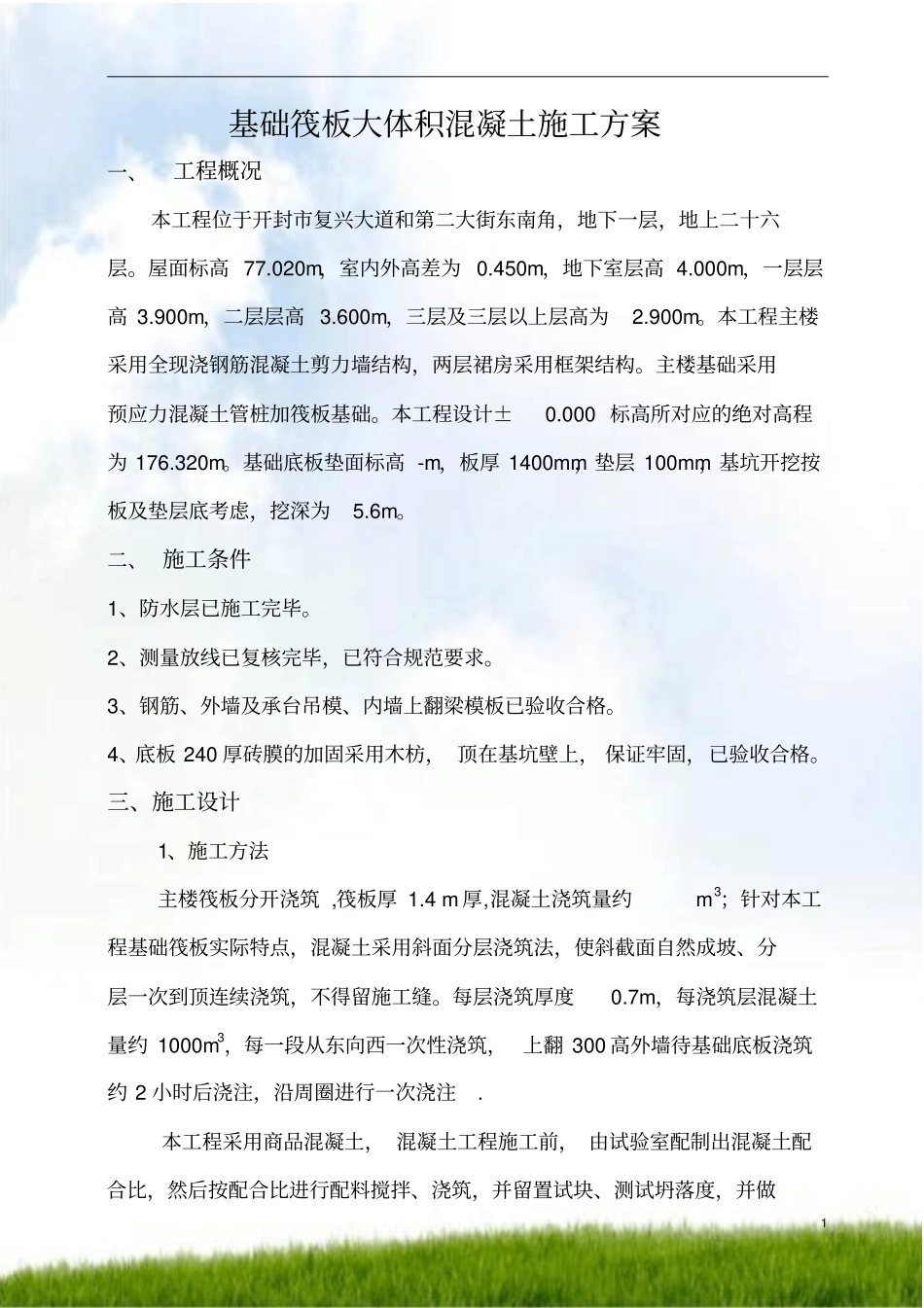

1基础筏板大体积混凝土施工方案一、工程概况本工程位于开封市复兴大道和第二大街东南角,地下一层,地上二十六层
屋面标高77
020m,室内外高差为0
450m,地下室层高4
000m,一层层高3
900m,二层层高3
600m,三层及三层以上层高为2
本工程主楼采用全现浇钢筋混凝土剪力墙结构,两层裙房采用框架结构
主楼基础采用预应力混凝土管桩加筏板基础
本工程设计±0
000标高所对应的绝对高程为176
基础底板垫面标高-m,板厚1400mm,垫层100mm,基坑开挖按板及垫层底考虑,挖深为5
二、施工条件1、防水层已施工完毕
2、测量放线已复核完毕,已符合规范要求
3、钢筋、外墙及承台吊模、内墙上翻梁模板已验收合格
4、底板240厚砖膜的加固采用木枋,顶在基坑壁上,保证牢固,已验收合格
三、施工设计1、施工方法主楼筏板分开浇筑,筏板厚1
4m厚,混凝土浇筑量约m3;针对本工程基础筏板实际特点,混凝土采用斜面分层浇筑法,使斜截面自然成坡、分层一次到顶连续浇筑,不得留施工缝
每层浇筑厚度0
7m,每浇筑层混凝土量约1000m3,每一段从东向西一次性浇筑,上翻300高外墙待基础底板浇筑约2小时后浇注,沿周圈进行一次浇注

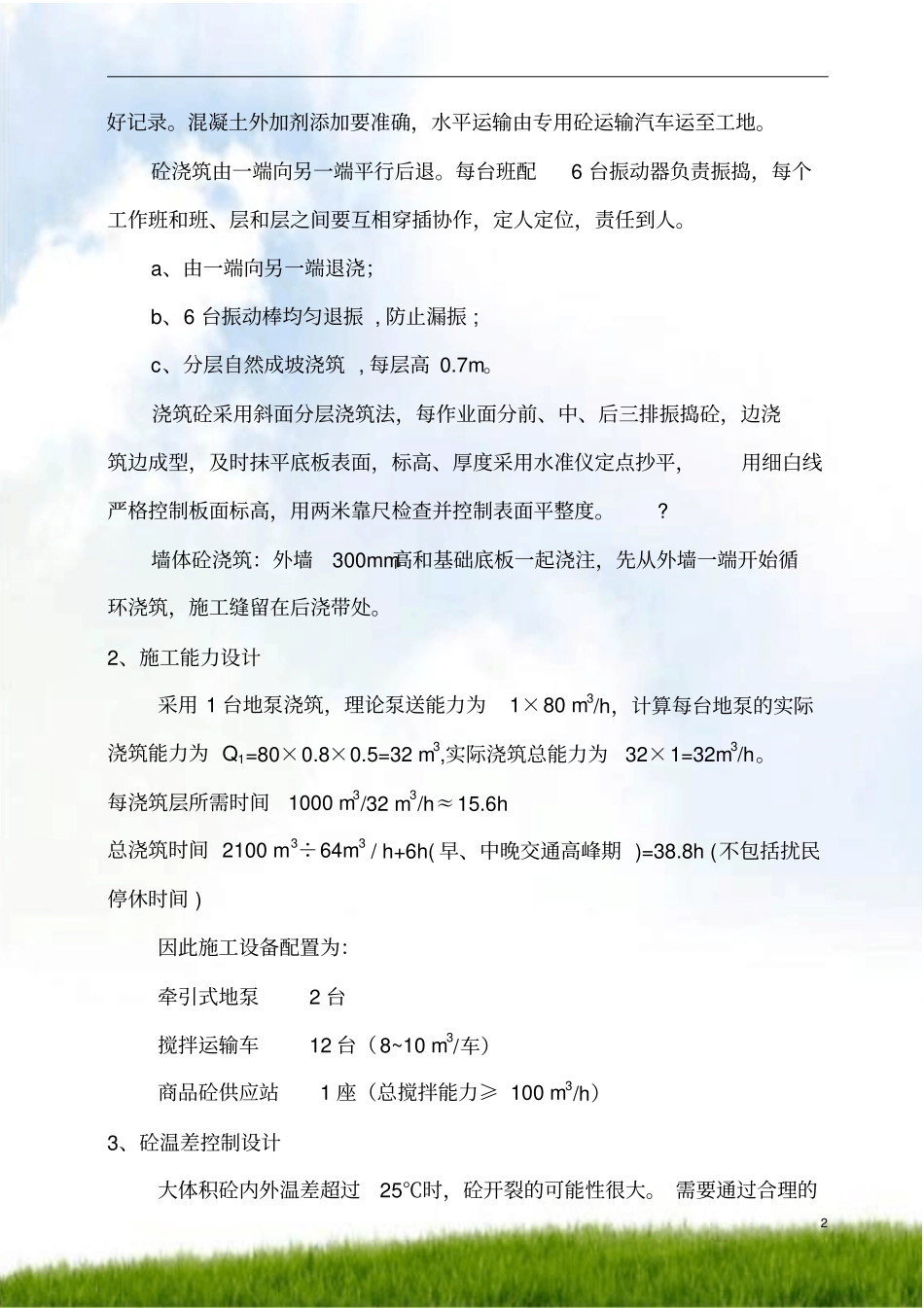

本工程采用商品混凝土,混凝土工程施工前,由试验室配制出混凝土配合比,然后按配合比进行配料搅拌、浇筑,并留置试块、测试坍落度,并做2好记录
混凝土外加剂添加要准确,水平运输由专用砼运输汽车运至工地
砼浇筑由一端向另一端平行后退
每台班配6台振动器负责振捣,每个工作班和班、层和层之间要互相穿插协作,定人定位,责任到人
a、由一端向另一端退浇;b、6台振动棒均匀退振,防止漏振;c、分层自然成坡浇筑,每层高0
浇筑砼采用斜面分层浇筑法,每作业面分前、中、后三排振捣砼,边浇筑边成型,及时抹平底板表面,标高、厚度采用水准仪定点抄平,用细白线严格
