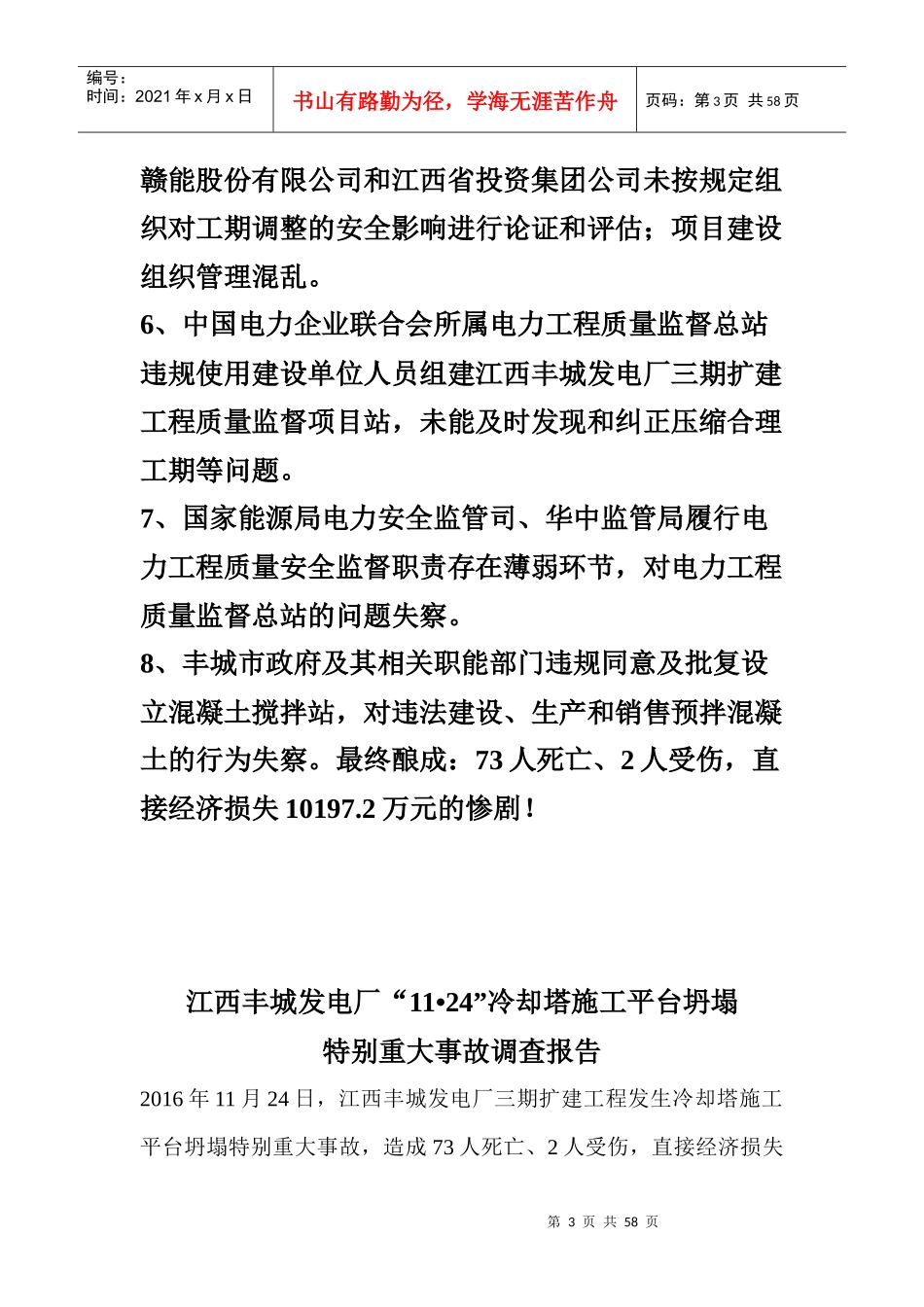

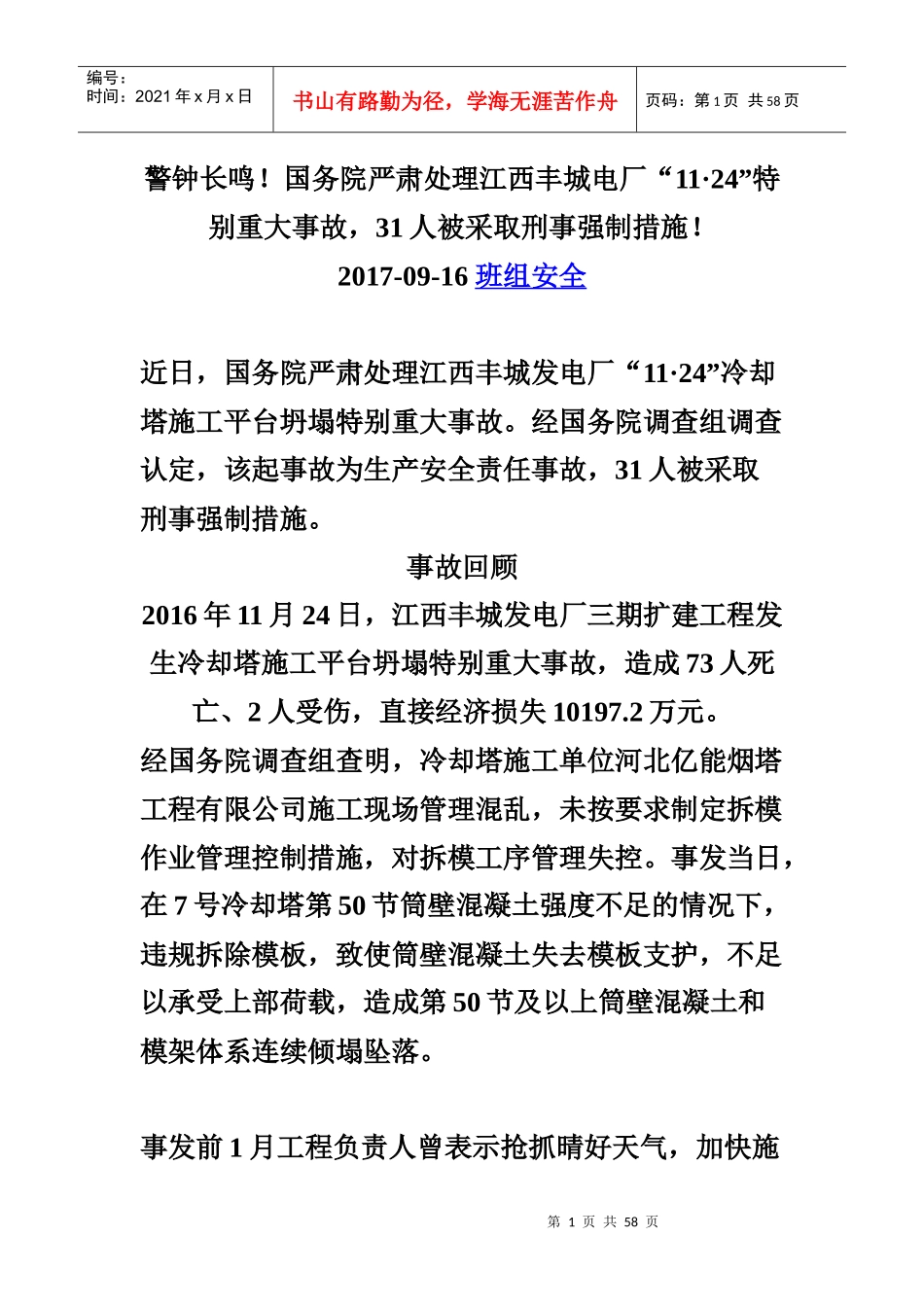

国务院严肃处理江西丰城电厂“11·24”特别重大事故,31人被采取刑事强制措施
2017-09-16班组安全近日,国务院严肃处理江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故
经国务院调查组调查认定,该起事故为生产安全责任事故,31人被采取刑事强制措施
事故回顾2016年11月24日,江西丰城发电厂三期扩建工程发生冷却塔施工平台坍塌特别重大事故,造成73人死亡、2人受伤,直接经济损失10197
经国务院调查组查明,冷却塔施工单位河北亿能烟塔工程有限公司施工现场管理混乱,未按要求制定拆模作业管理控制措施,对拆模工序管理失控
事发当日,在7号冷却塔第50节筒壁混凝土强度不足的情况下,违规拆除模板,致使筒壁混凝土失去模板支护,不足以承受上部荷载,造成第50节及以上筒壁混凝土和模架体系连续倾塌坠落

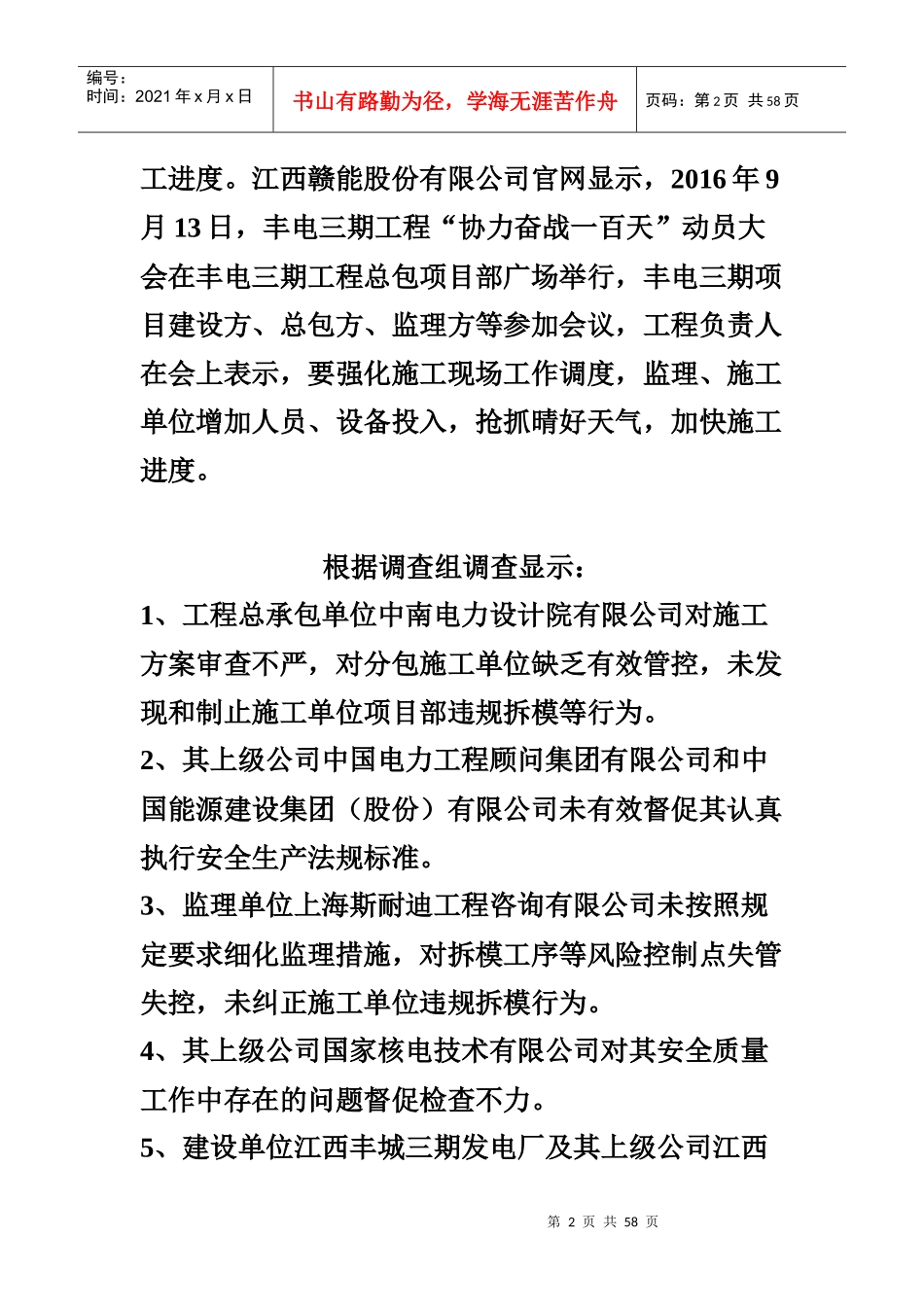

事发前1月工程负责人曾表示抢抓晴好天气,加快施第2页共58页第1页共58页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共58页工进度
江西赣能股份有限公司官网显示,2016年9月13日,丰电三期工程“协力奋战一百天”动员大会在丰电三期工程总包项目部广场举行,丰电三期项目建设方、总包方、监理方等参加会议,工程负责人在会上表示,要强化施工现场工作调度,监理、施工单位增加人员、设备投入,抢抓晴好天气,加快施工进度
根据调查组调查显示:1、工程总承包单位中南电力设计院有限公司对施工方案审查不严,对分包施工单位缺乏有效管控,未发现和制止施工单位项目部违规拆模等行为
2、其上级公司中国电力工程顾问集团有限公司和中国能源建设集团(股份)有限公司未有效督促其认真执行安全生产法规标准
3、监理单位上海斯耐迪工程咨询有限公司未按照规定要求细化监理措施,对拆模
