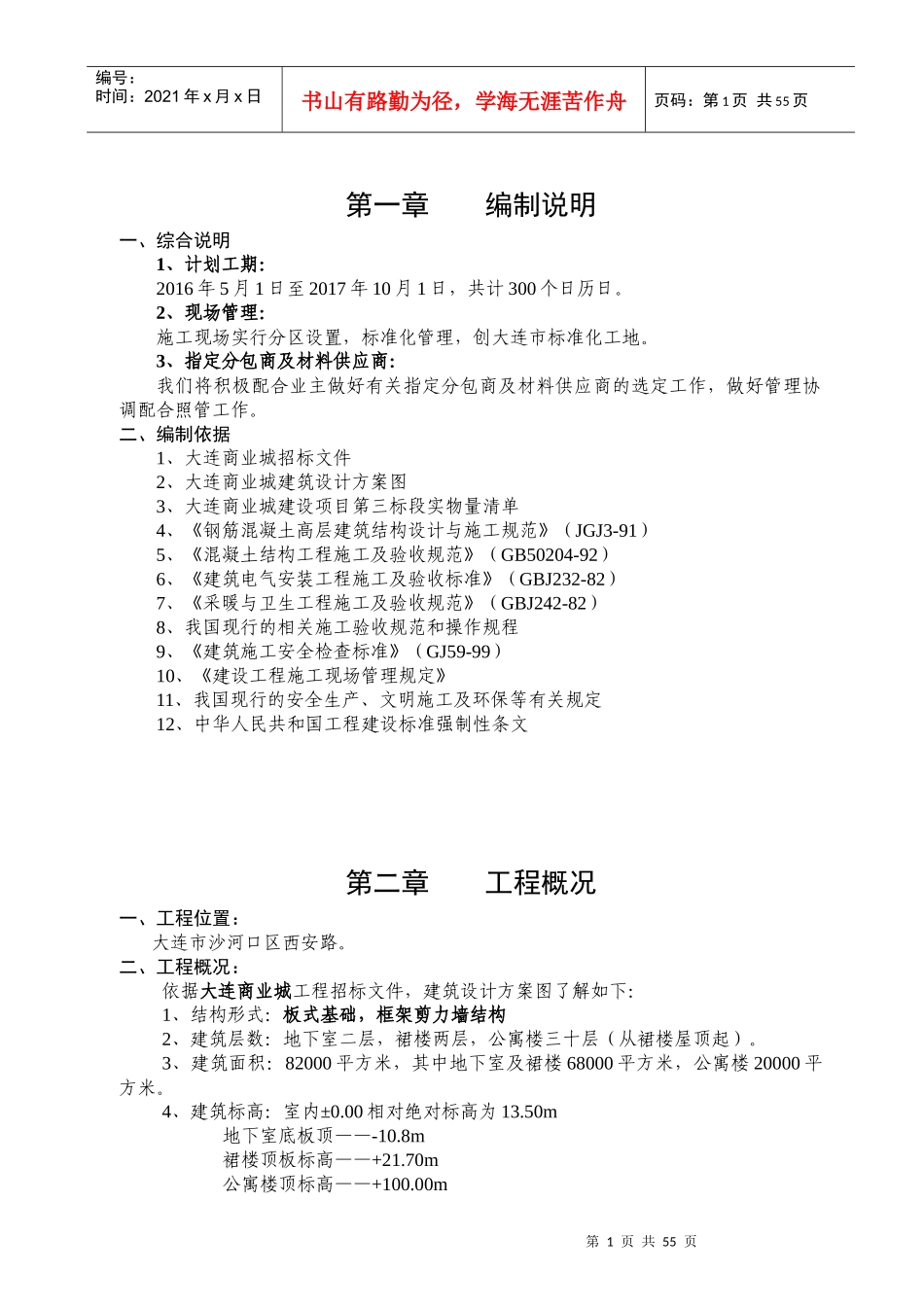

第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共55页第一章编制说明一、综合说明1、计划工期:2016年5月1日至2017年10月1日,共计300个日历日
2、现场管理:施工现场实行分区设置,标准化管理,创大连市标准化工地
3、指定分包商及材料供应商:我们将积极配合业主做好有关指定分包商及材料供应商的选定工作,做好管理协调配合照管工作
二、编制依据1、大连商业城招标文件2、大连商业城建筑设计方案图3、大连商业城建设项目第三标段实物量清单4、《钢筋混凝土高层建筑结构设计与施工规范》(JGJ3-91)5、《混凝土结构工程施工及验收规范》(GB50204-92)6、《建筑电气安装工程施工及验收标准》(GBJ232-82)7、《采暖与卫生工程施工及验收规范》(GBJ242-82)8、我国现行的相关施工验收规范和操作规程9、《建筑施工安全检查标准》(GJ59-99)10、《建设工程施工现场管理规定》11、我国现行的安全生产、文明施工及环保等有关规定12、中华人民共和国工程建设标准强制性条文第二章工程概况一、工程位置:大连市沙河口区西安路
二、工程概况:依据大连商业城工程招标文件,建筑设计方案图了解如下:1、结构形式:板式基础,框架剪力墙结构2、建筑层数:地下室二层,裙楼两层,公寓楼三十层(从裙楼屋顶起)
3、建筑面积:82000平方米,其中地下室及裙楼68000平方米,公寓楼20000平方米
4、建筑标高:室内±0
00相对绝对标高为13
50m地下室底板顶——-10
8m裙楼顶板标高——+21
70m公寓楼顶标高——+100

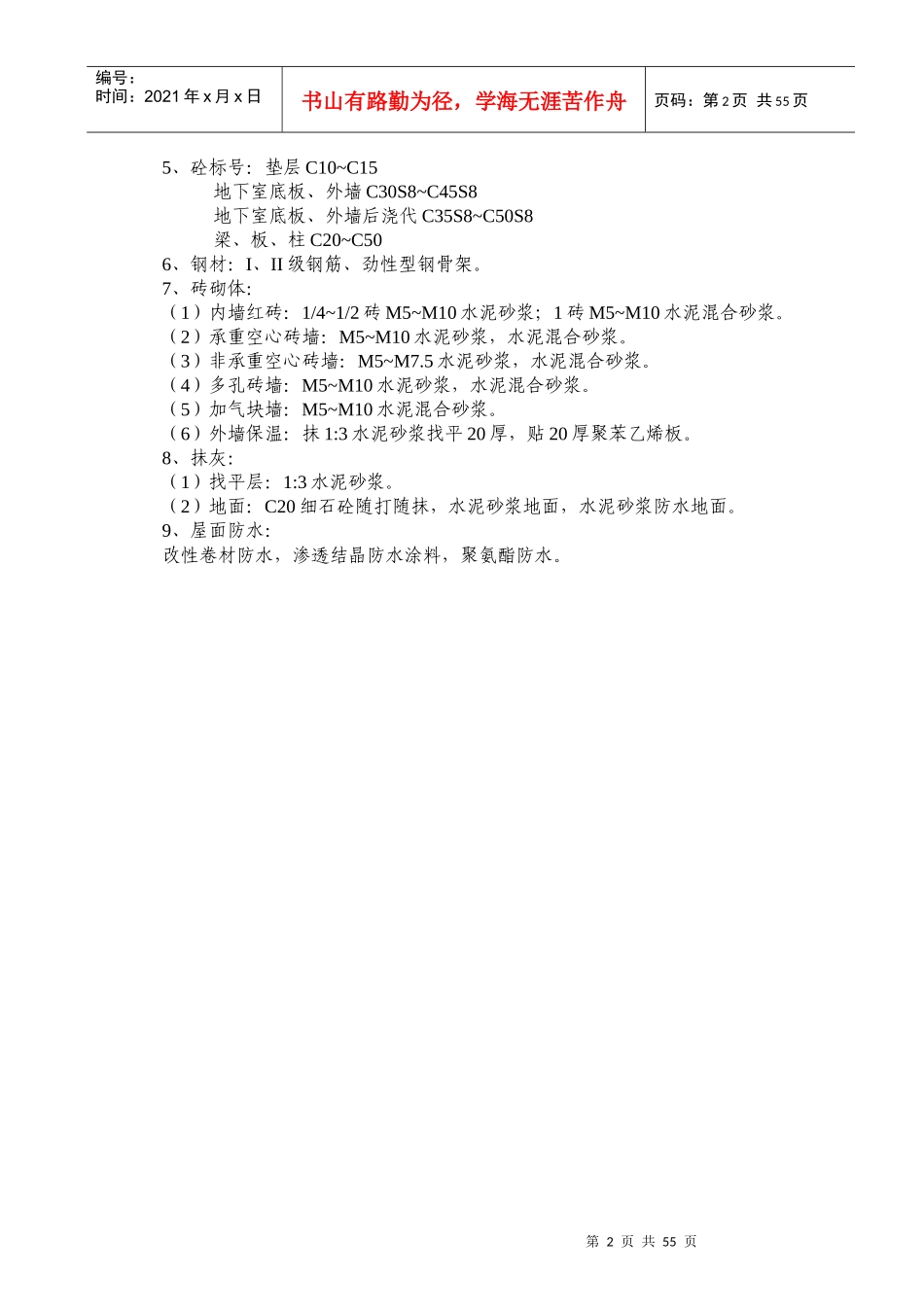

00m第2页共55页第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共55页5、砼标号:垫层C10~C15地下室底板、外墙C30S8~C45S8地下室底板、外墙后浇代C35S8~C5
