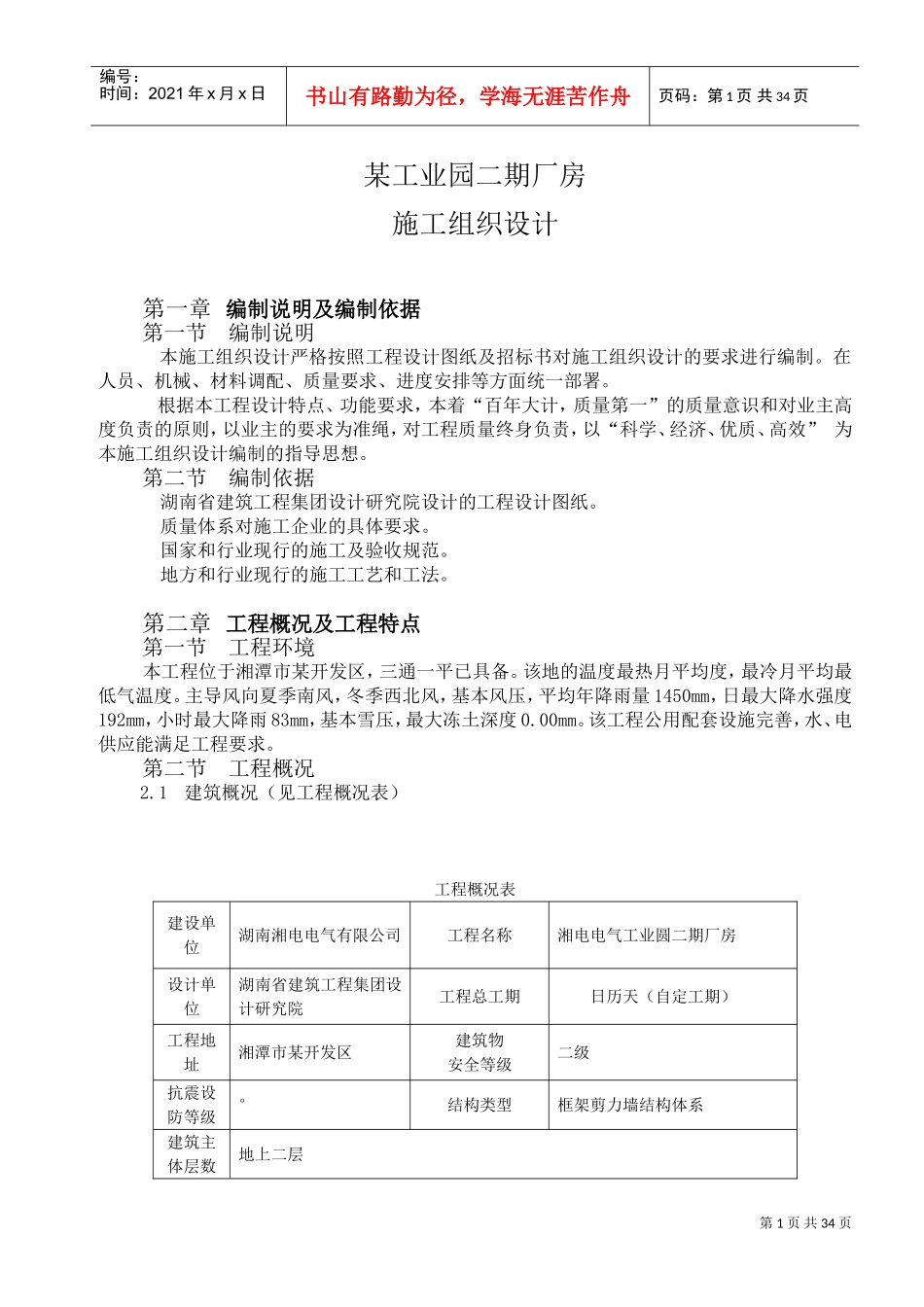

第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共34页某工业园二期厂房施工组织设计第一章编制说明及编制依据第一节编制说明本施工组织设计严格按照工程设计图纸及招标书对施工组织设计的要求进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署。根据本工程设计特点、功能要求,本着“百年大计,质量第一”的质量意识和对业主高度负责的原则,以业主的要求为准绳,对工程质量终身负责,以“科学、经济、优质、高效”为本施工组织设计编制的指导思想。第二节编制依据湖南省建筑工程集团设计研究院设计的工程设计图纸。质量体系对施工企业的具体要求。国家和行业现行的施工及验收规范。地方和行业现行的施工工艺和工法。第二章工程概况及工程特点第一节工程环境本工程位于湘潭市某开发区,三通一平已具备。该地的温度最热月平均度,最冷月平均最低气温度。主导风向夏季南风,冬季西北风,基本风压,平均年降雨量1450mm,日最大降水强度192mm,小时最大降雨83mm,基本雪压,最大冻土深度0.00mm。该工程公用配套设施完善,水、电供应能满足工程要求。第二节工程概况2.1建筑概况(见工程概况表)工程概况表建设单位湖南湘电电气有限公司工程名称湘电电气工业圆二期厂房设计单位湖南省建筑工程集团设计研究院工程总工期日历天(自定工期)工程地址湘潭市某开发区建筑物安全等级二级抗震设防等级°结构类型框架剪力墙结构体系建筑主体层数地上二层第2页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共34页建设规模总建筑面积m2(据设计图所示)地基持力层为强风化泥质粉砂岩基础夯压成型灌注桩墙体外墙:厚度240mm,采用烧结空心砖,混合砂浆砌结。内墙:厚度200mm,采用砼空心砌块,混合砂浆砌结。柱矩形框架柱梁、板现浇钢筋混凝土梁、板,板厚100mm,120mm。屋面防水材料为高聚物改性沥青卷材防水屋面;装饰装修内墙混合砂浆墙面;釉面砖墙面;顶棚钢筋混凝土板嵌缝批灰外墙涂料外墙面(面层改防水墙漆);面砖外墙面(面层改为仿蘑菇石面砖)。楼地面水泥砂浆楼面;陶瓷地砖卫生间间楼面。踢脚为水泥砂浆踢脚。细石混凝土防潮地面;陶瓷地砖地面。门窗栏杆扶手门甲级防火门、木门窗、栏杆、扶手铝合金门窗;不锈钢楼梯栏杆、扶手;不锈钢护窗栏杆。结构概况本工程基础采用夯压成型灌注桩,桩径为400mm,桩端夯扩头直径700mm,桩长-17m,桩实长由现场打桩贯入度控制,以桩锤重吨,落距1.2m,最后三十锤计每十锤为一阵,每阵的贯入度不得大于25mm,持力层为强风化泥质粉砂岩。本工程结构采用现浇钢筋砼框架剪力墙结构。砼强度等级如下表:标高层号砼等级备注梁板柱基础柱、粱~第三节工程特点土建部分工程特点:第3页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共34页3.1.1该工程总建筑面积1184.60m2,需分段合理组织,科学优化。3.1.2质量要求高,施工测量非常关键。3.1.3该工程的各专业、工种间的协调配合工作一定要事先有安排、过程有监督,事后有检查,始终有记录,具备责任可追溯性。第三章工程管理目标第一节质量目标质量目标:确保优良。第二节工程进度目标确定本工程的工期从年月日到年月日,总工期为天。第三节安全生产目标杜绝死亡及重伤事故,轻伤率<‰,无重大机械设备事故;无火灾事故;无重大违法案件。第四节文明施工目标文明施工,让建设方满意,争创标准化文明工地。第四章施工部署第一节施工准备技术准备在工程开工前,组织现场施工人员熟悉、审查图纸,领会设计意图,明确工程内容,着重应注意以下几个方面:1.1.1组织施工人员认真熟悉施工技术文件,检查土建和其它专业施工图纸有无矛盾,并考虑好施工时交叉衔接方法,并通过熟悉图纸明确工程项目,确定与单位工程施工有关的准备工作项目。1.1.2结合工程特点和施工工艺,作好特殊施工方法和特定技术措施的准备。1.1.3作好图纸会审准备工作,进行图纸预审。对图纸存在的问题以及工程有关的问题以书面的形式提前呈报业主或监理,便于图纸正式会审。1.1.4组织有关人员进一步熟悉规范、规程、标准及图纸...
