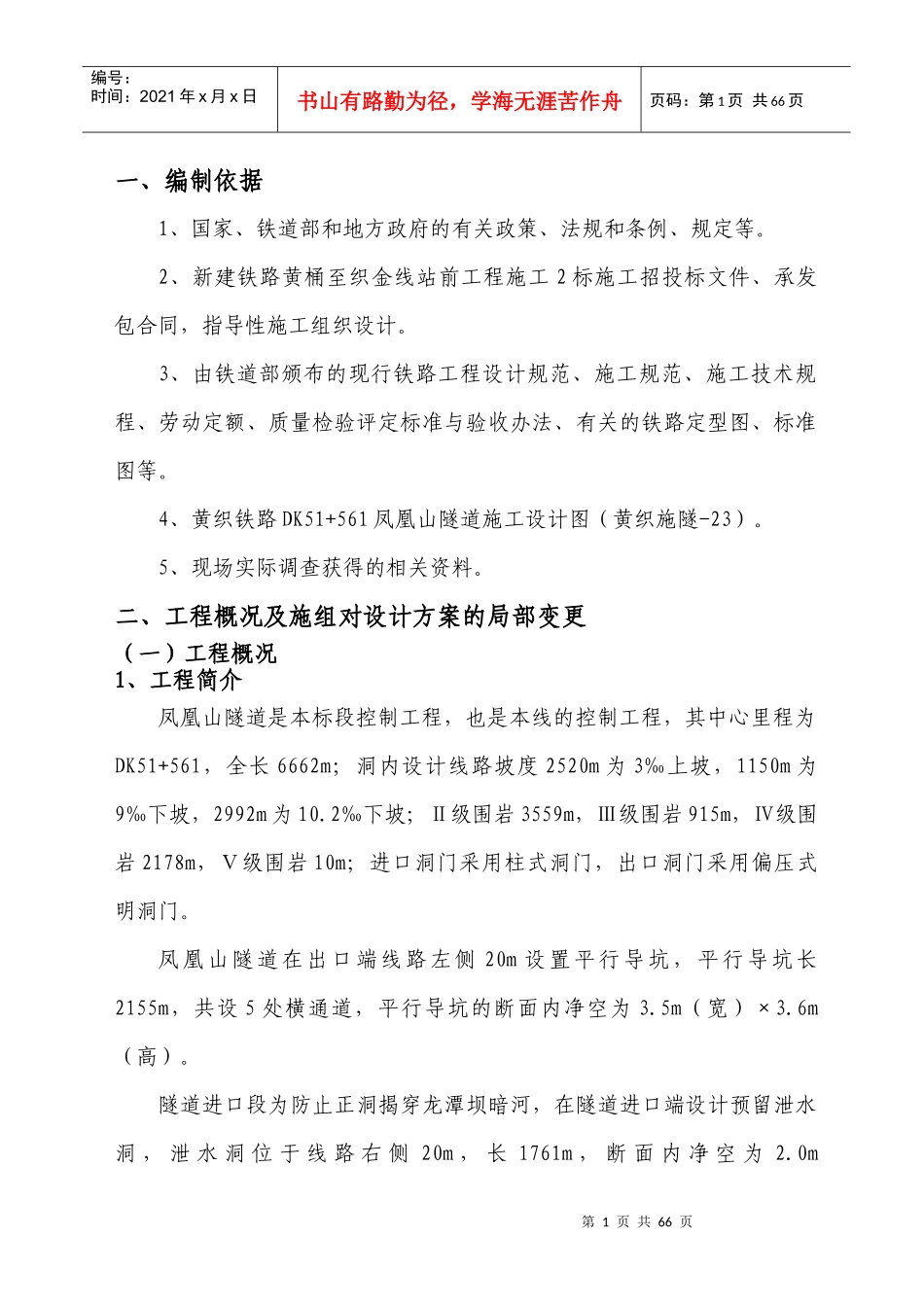

第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共66页一、编制依据1、国家、铁道部和地方政府的有关政策、法规和条例、规定等
2、新建铁路黄桶至织金线站前工程施工2标施工招投标文件、承发包合同,指导性施工组织设计
3、由铁道部颁布的现行铁路工程设计规范、施工规范、施工技术规程、劳动定额、质量检验评定标准与验收办法、有关的铁路定型图、标准图等
4、黄织铁路DK51+561凤凰山隧道施工设计图(黄织施隧-23)
5、现场实际调查获得的相关资料

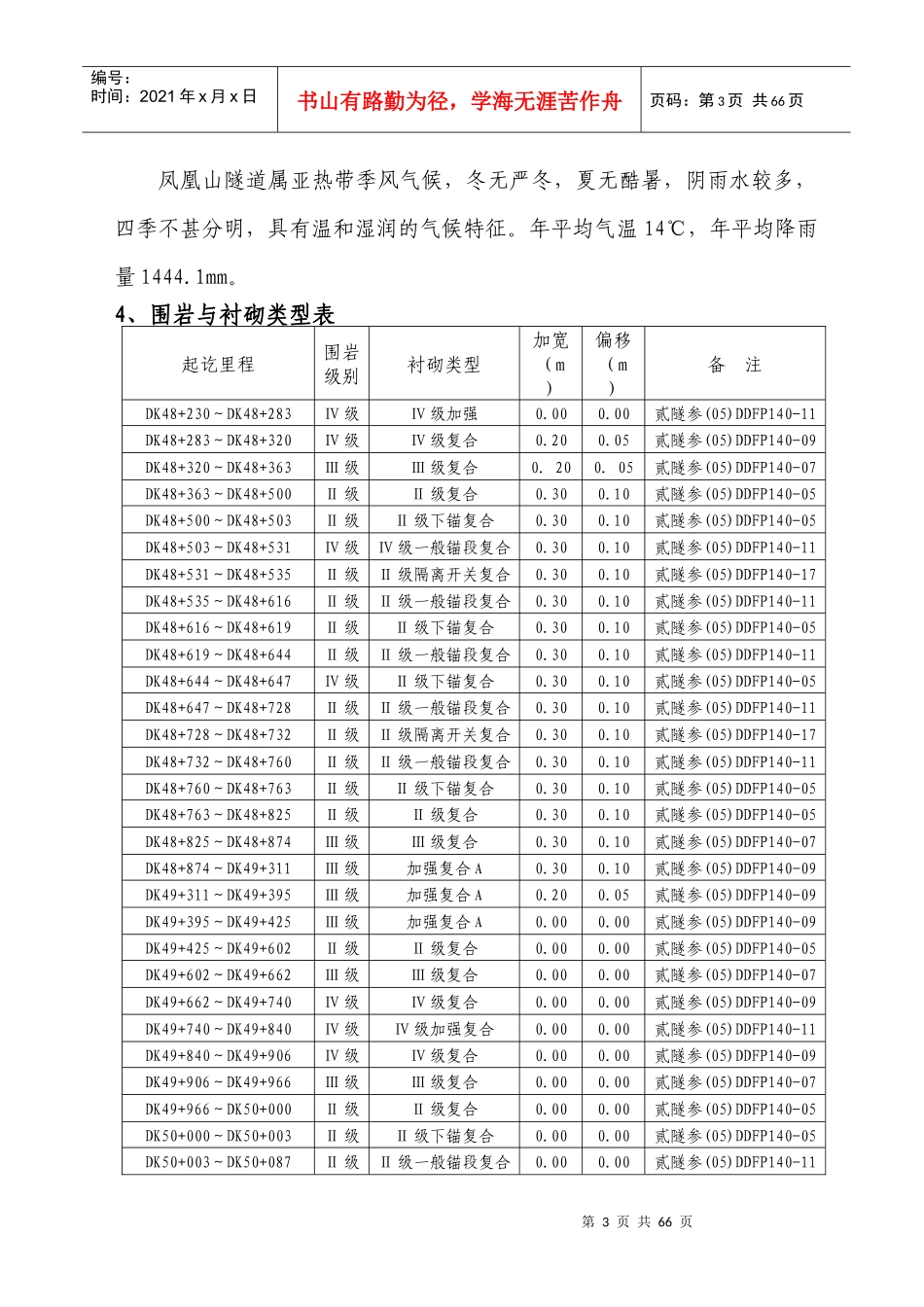

二、工程概况及施组对设计方案的局部变更(一)工程概况1、工程简介凤凰山隧道是本标段控制工程,也是本线的控制工程,其中心里程为DK51+561,全长6662m;洞内设计线路坡度2520m为3‰上坡,1150m为9‰下坡,2992m为10
2‰下坡;Ⅱ级围岩3559m,Ⅲ级围岩915m,Ⅳ级围岩2178m,Ⅴ级围岩10m;进口洞门采用柱式洞门,出口洞门采用偏压式明洞门
凤凰山隧道在出口端线路左侧20m设置平行导坑,平行导坑长2155m,共设5处横通道,平行导坑的断面内净空为3
5m(宽)×3
隧道进口段为防止正洞揭穿龙潭坝暗河,在隧道进口端设计预留泄水洞,泄水洞位于线路右侧20m,长1761m,断面内净空为2

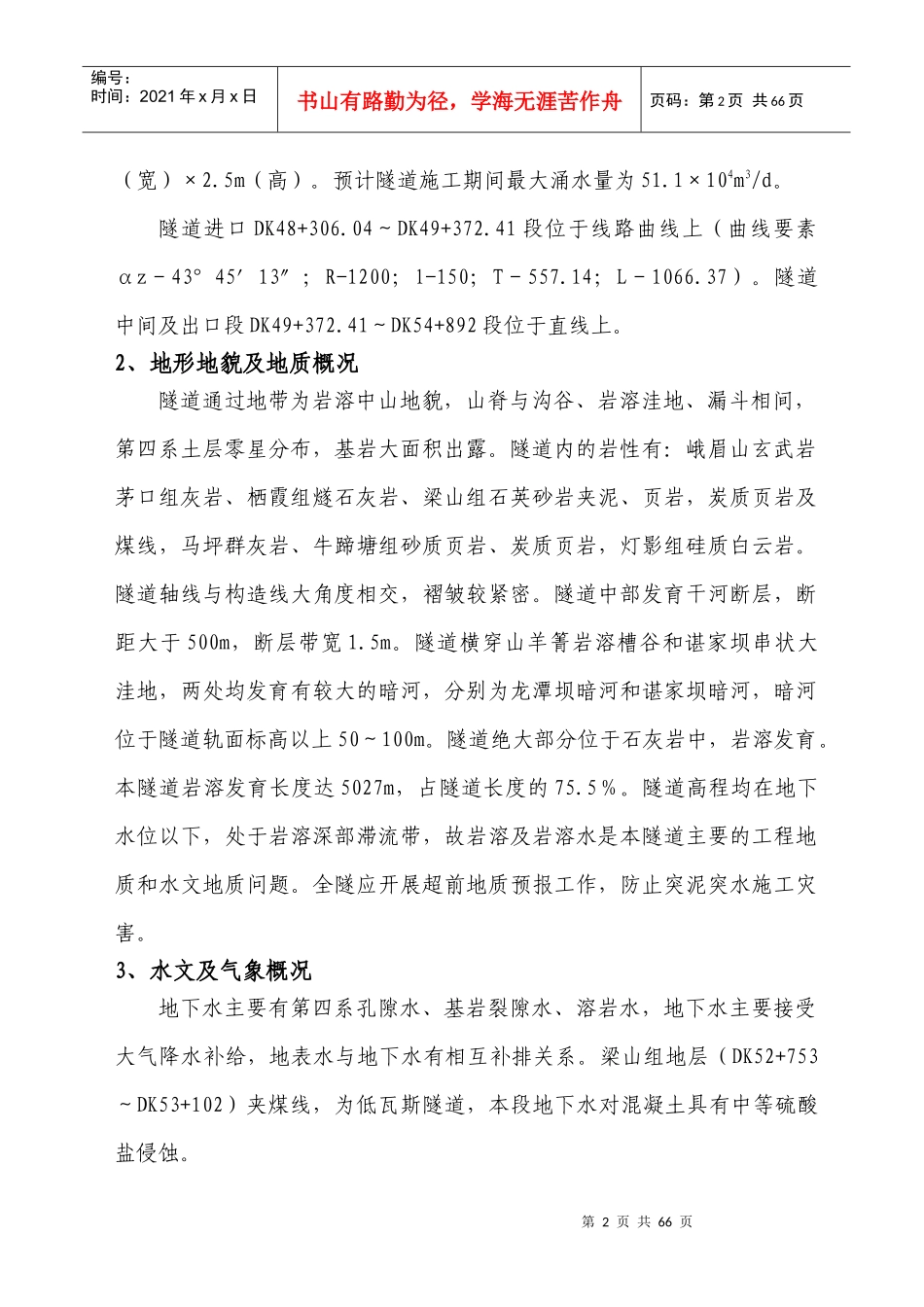

0m第2页共66页第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共66页(宽)×2
预计隧道施工期间最大涌水量为51
1×104m3/d
隧道进口DK48+306
04~DK49+372
41段位于线路曲线上(曲线要素αz-43°45′13″;R-1200;l-150;T-557
14;L-1066
隧道中间及出口段DK49+372
41~DK54+892段位于直线上
2、地形地貌及地质概况隧道通过地带为岩溶中山地貌,山脊与沟谷
