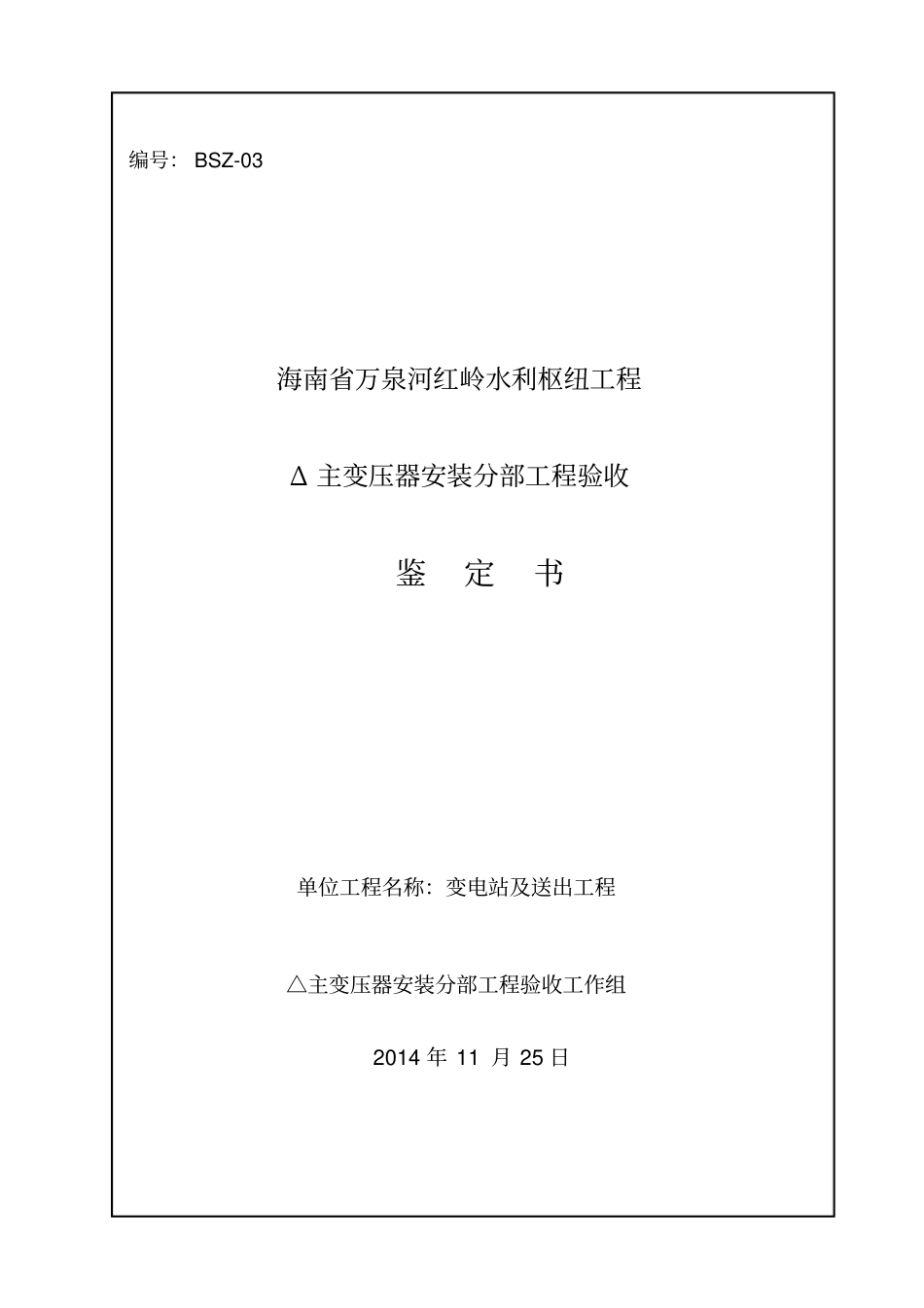

编号:BSZ-03海南省万泉河红岭水利枢纽工程Δ主变压器安装分部工程验收鉴定书单位工程名称:变电站及送出工程△主变压器安装分部工程验收工作组2014年11月25日前言验收依据:《水利水电施工质量检验与评定规程》(SL176-2007)《水利水电建设工程验收规程》(SL223-2008)

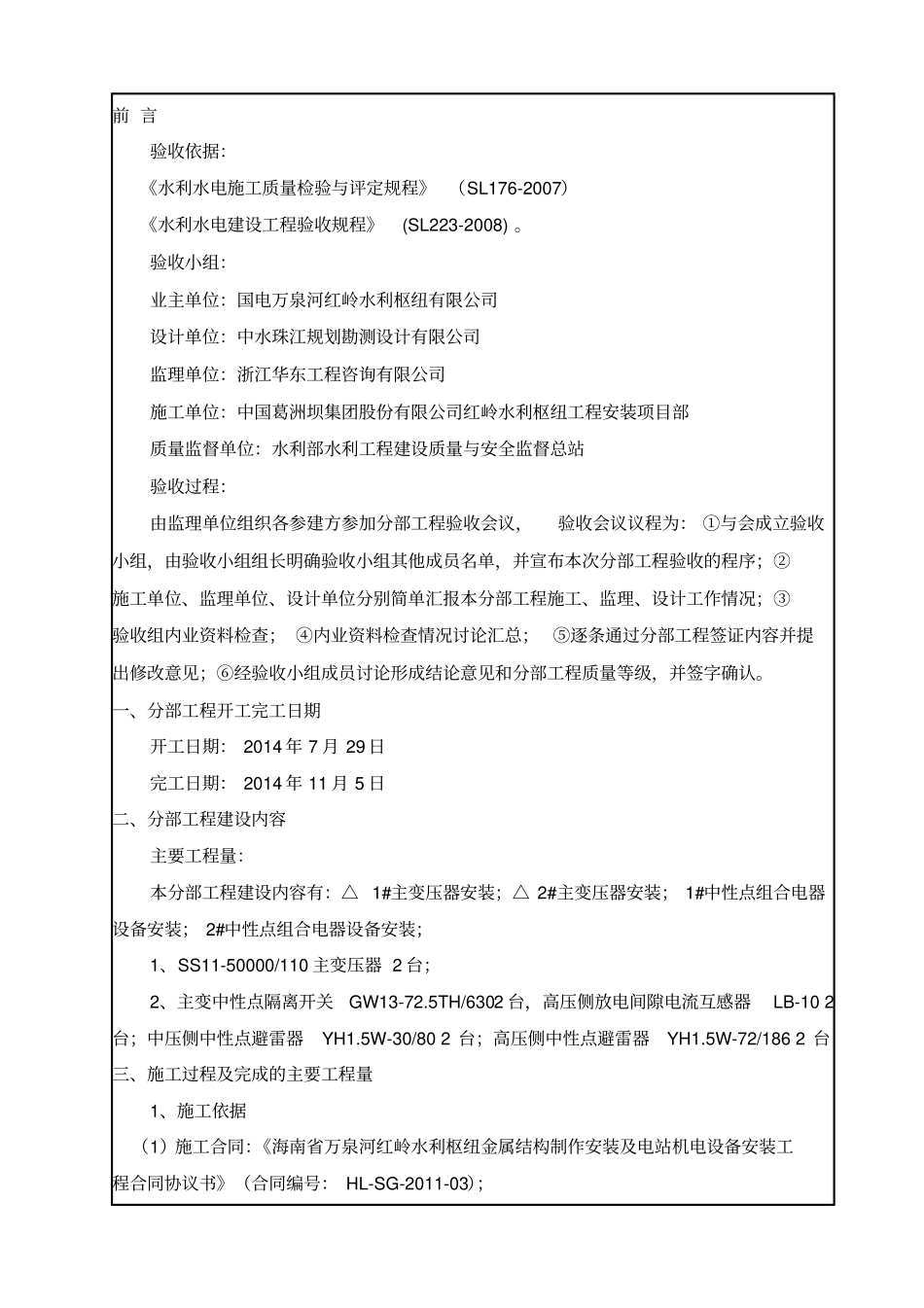

验收小组:业主单位:国电万泉河红岭水利枢纽有限公司设计单位:中水珠江规划勘测设计有限公司监理单位:浙江华东工程咨询有限公司施工单位:中国葛洲坝集团股份有限公司红岭水利枢纽工程安装项目部质量监督单位:水利部水利工程建设质量与安全监督总站验收过程:由监理单位组织各参建方参加分部工程验收会议,验收会议议程为:①与会成立验收小组,由验收小组组长明确验收小组其他成员名单,并宣布本次分部工程验收的程序;②施工单位、监理单位、设计单位分别简单汇报本分部工程施工、监理、设计工作情况;③验收组内业资料检查;④内业资料检查情况讨论汇总;⑤逐条通过分部工程签证内容并提出修改意见;⑥经验收小组成员讨论形成结论意见和分部工程质量等级,并签字确认
一、分部工程开工完工日期开工日期:2014年7月29日完工日期:2014年11月5日二、分部工程建设内容主要工程量:本分部工程建设内容有:△1#主变压器安装;△2#主变压器安装;1#中性点组合电器设备安装;2#中性点组合电器设备安装;1、SS11-50000/110主变压器2台;2、主变中性点隔离开关GW13-72
5TH/6302台,高压侧放电间隙电流互感器LB-102台;中压侧中性点避雷器YH1

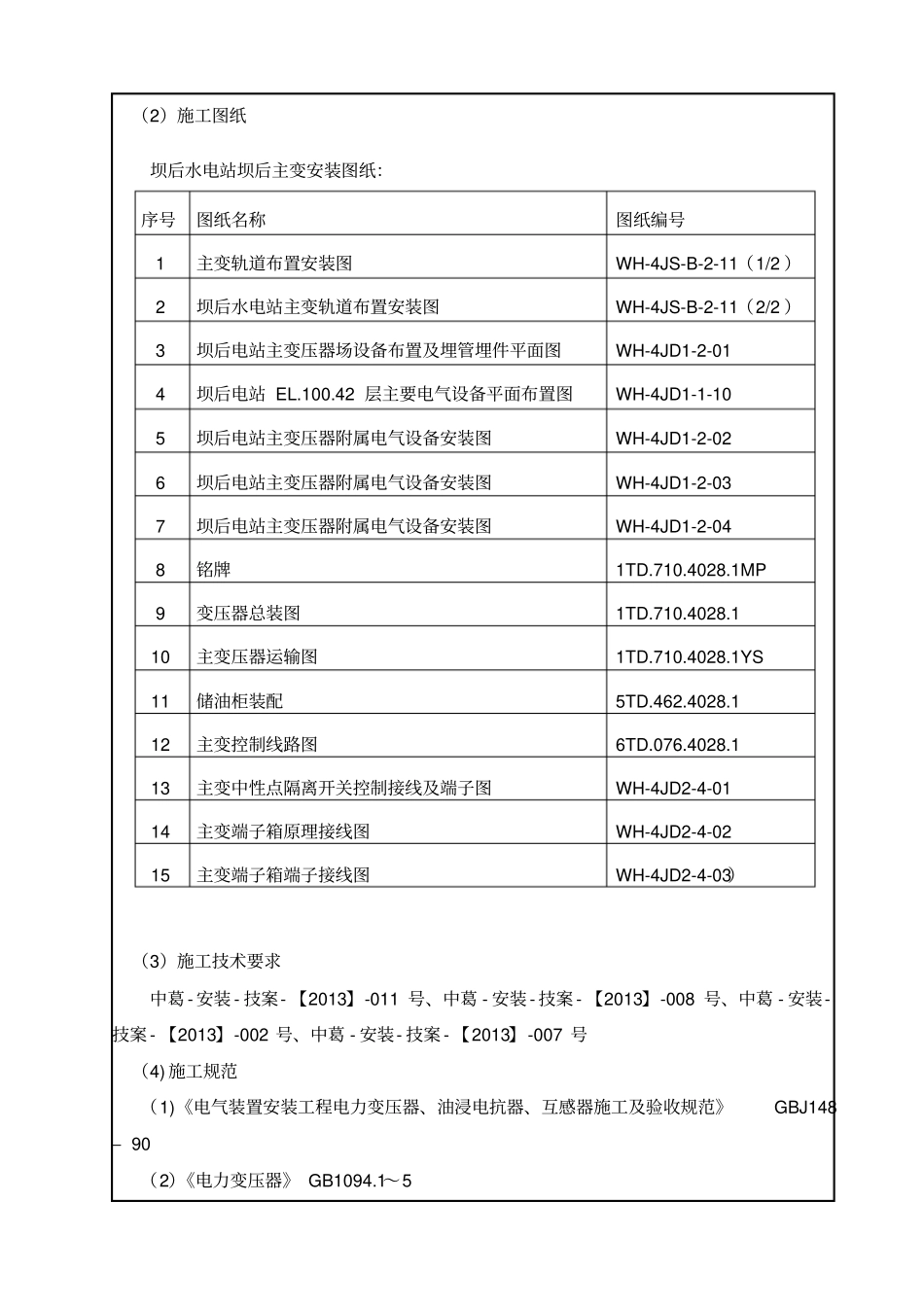

5W-30/802台;高压侧中性点避雷器YH1
5W-72/1862台三、施工过程及完成的主要工程量1、施工依据(1)施工合同:《海南省万泉河红岭水利枢纽金属结构制作安装及电站机电设备安装工程合同协议书》(合同编号:HL-SG-2011-03);(2)施工图纸坝后水电站坝后主变安
