第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页宋新庄煤矿井筒过流沙层施工工作总结宋新庄煤矿自2010年7月8日井筒开始施工至今,主、副、风井相继穿越多层流沙及稀泥层,在沙层及稀泥层施工过程中,根据不同地质条件,采取了多种施工方法和支护方式,并不断积累经验改变施工工艺,到目前为止,三条井筒过流沙层和稀泥层后的巷道状况良好,基本保证了设计巷道规格和要求

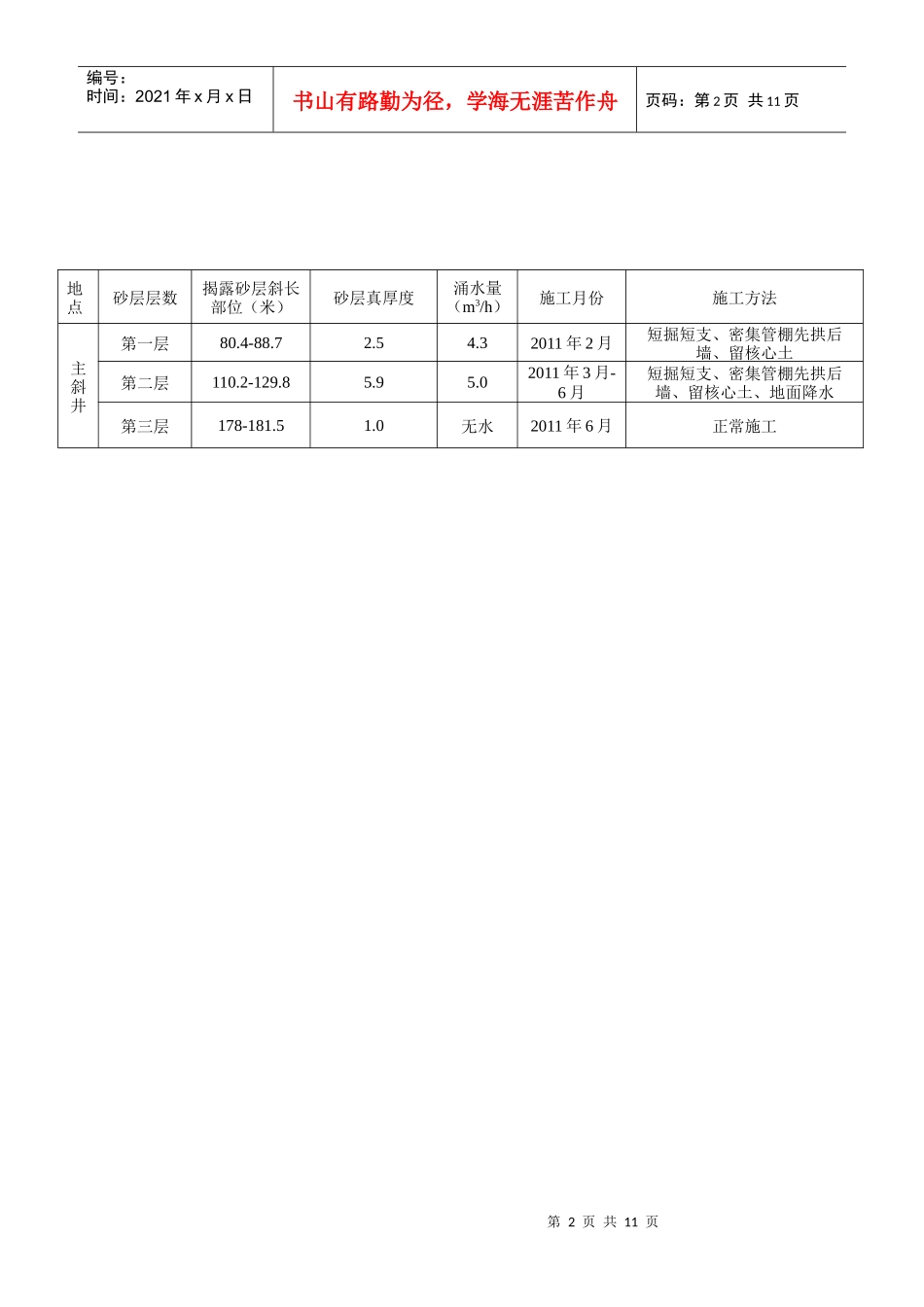

各井筒实见流沙层情况见下表:第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页地点砂层层数揭露砂层斜长部位(米)砂层真厚度涌水量(m3/h)施工月份施工方法主斜井第一层80
32011年2月短掘短支、密集管棚先拱后墙、留核心土第二层110
02011年3月-6月短掘短支、密集管棚先拱后墙、留核心土、地面降水第三层178-181
0无水2011年6月正常施工第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页下面把三条井筒过流沙层和稀泥层施工过程做以下介绍
一、回风斜井:回风斜井自2010年7月8日我方开始施工,之前为宁夏发电集团施工了120米

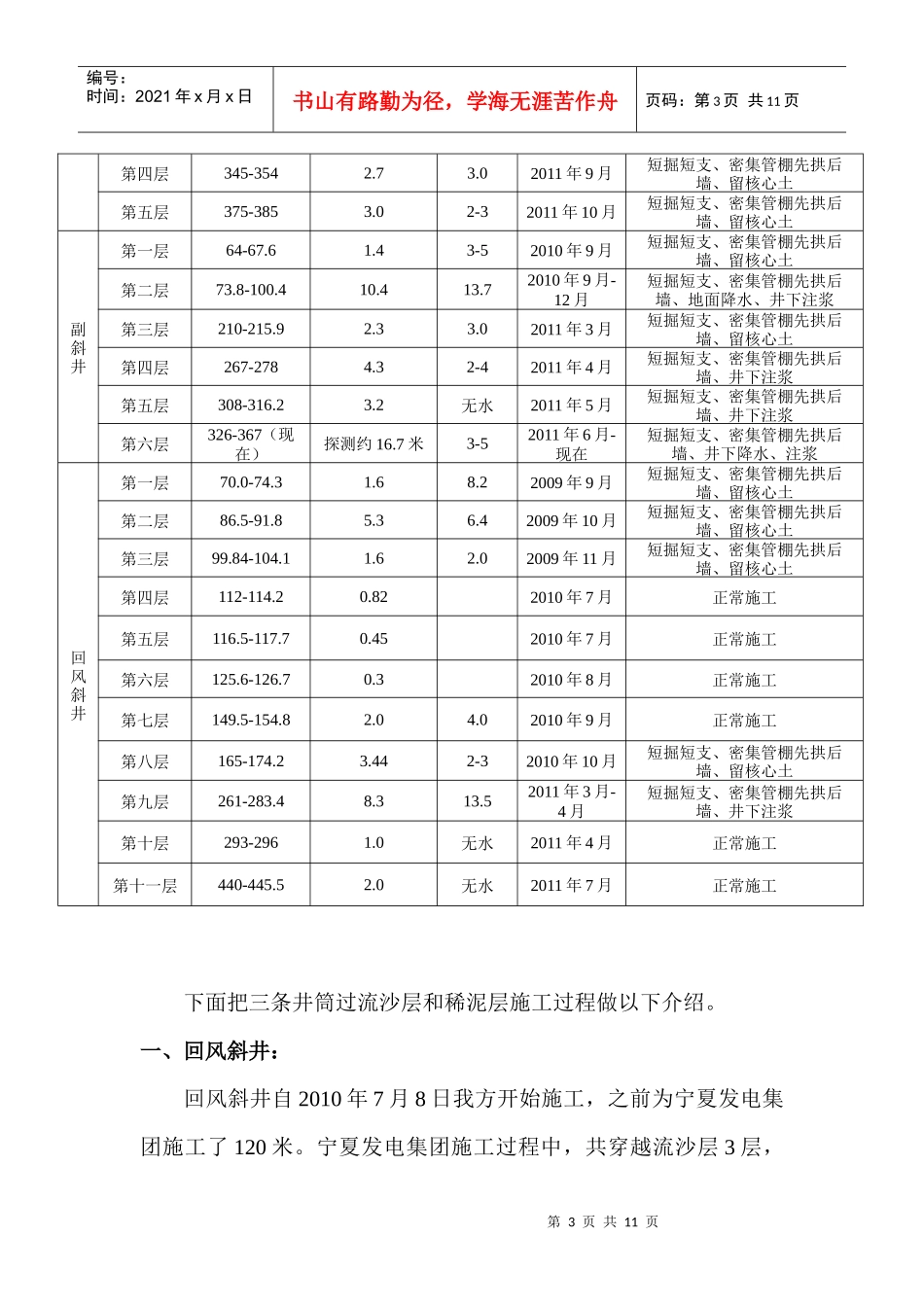

宁夏发电集团施工过程中,共穿越流沙层3层,第四层345-3542
02011年9月短掘短支、密集管棚先拱后墙、留核心土第五层375-3853
02-32011年10月短掘短支、密集管棚先拱后墙、留核心土副斜井第一层64-67
43-52010年9月短掘短支、密集管棚先拱后墙、留核心土第二层73
72010年9月-12月短掘短支、密集管棚先拱后墙、地面降水、井下注浆第三层210-215
02011年3月短掘短支、密集管棚先拱后墙、
