第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共60页XXXXX泳池景观项目专项施工方案第2页共60页第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共60页施工地址:编制单位:编制日期:2017年7月6日施工顺序是施工步骤上存在的客观规律,本工程为土建景观综合工程,宜采用平行流水立体交叉作业,分专业、分系统进行安装
基本要求是:上道工序的完成要为下道工序创造施工条件,下道工序的施工要能够保证上道工序的成品完整不受损坏,以减少不必要的返工浪费,确保工程质量

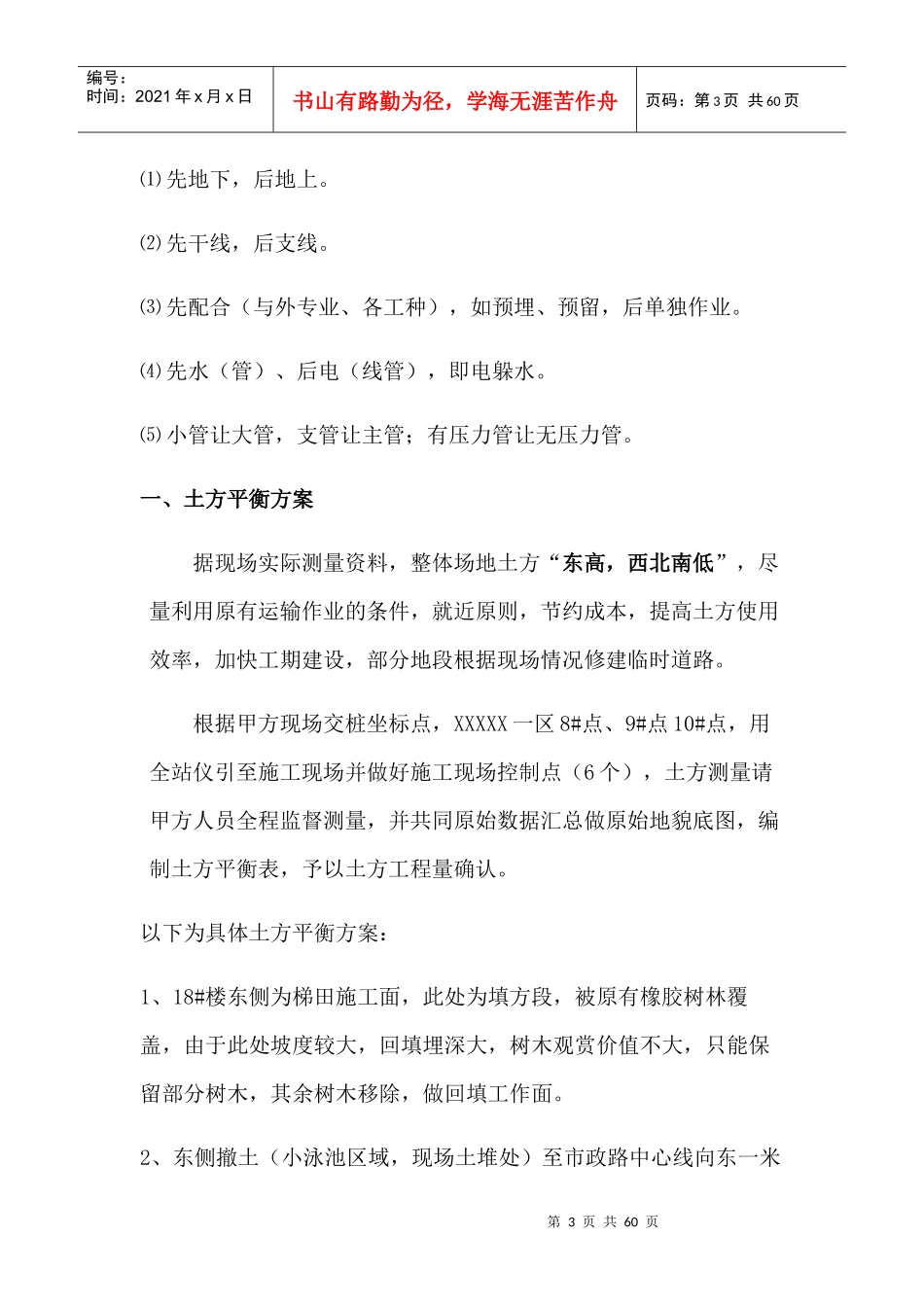

根据本工程的具体情况,确定施工顺序原则如下:第3页共60页第2页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共60页⑴先地下,后地上
⑵先干线,后支线
⑶先配合(与外专业、各工种),如预埋、预留,后单独作业
⑷先水(管)、后电(线管),即电躲水
⑸小管让大管,支管让主管;有压力管让无压力管
一、土方平衡方案据现场实际测量资料,整体场地土方“东高,西北南低”,尽量利用原有运输作业的条件,就近原则,节约成本,提高土方使用效率,加快工期建设,部分地段根据现场情况修建临时道路
根据甲方现场交桩坐标点,XXXXX一区8#点、9#点10#点,用全站仪引至施工现场并做好施工现场控制点(6个),土方测量请甲方人员全程监督测量,并共同原始数据汇总做原始地貌底图,编制土方平衡表,予以土方工程量确认
以下为具体土方平衡方案:1、18#楼东侧为梯田施工面,此处为填方段,被原有橡胶树林覆盖,由于此处坡度较大,回填埋深大,树木观赏价值不大,只能保留部分树木,其余树木移除,做回填工作面
2、东侧撤土(小泳池区域,现场土堆处)至市政路中心线向东一米第4页共60页第3页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:
