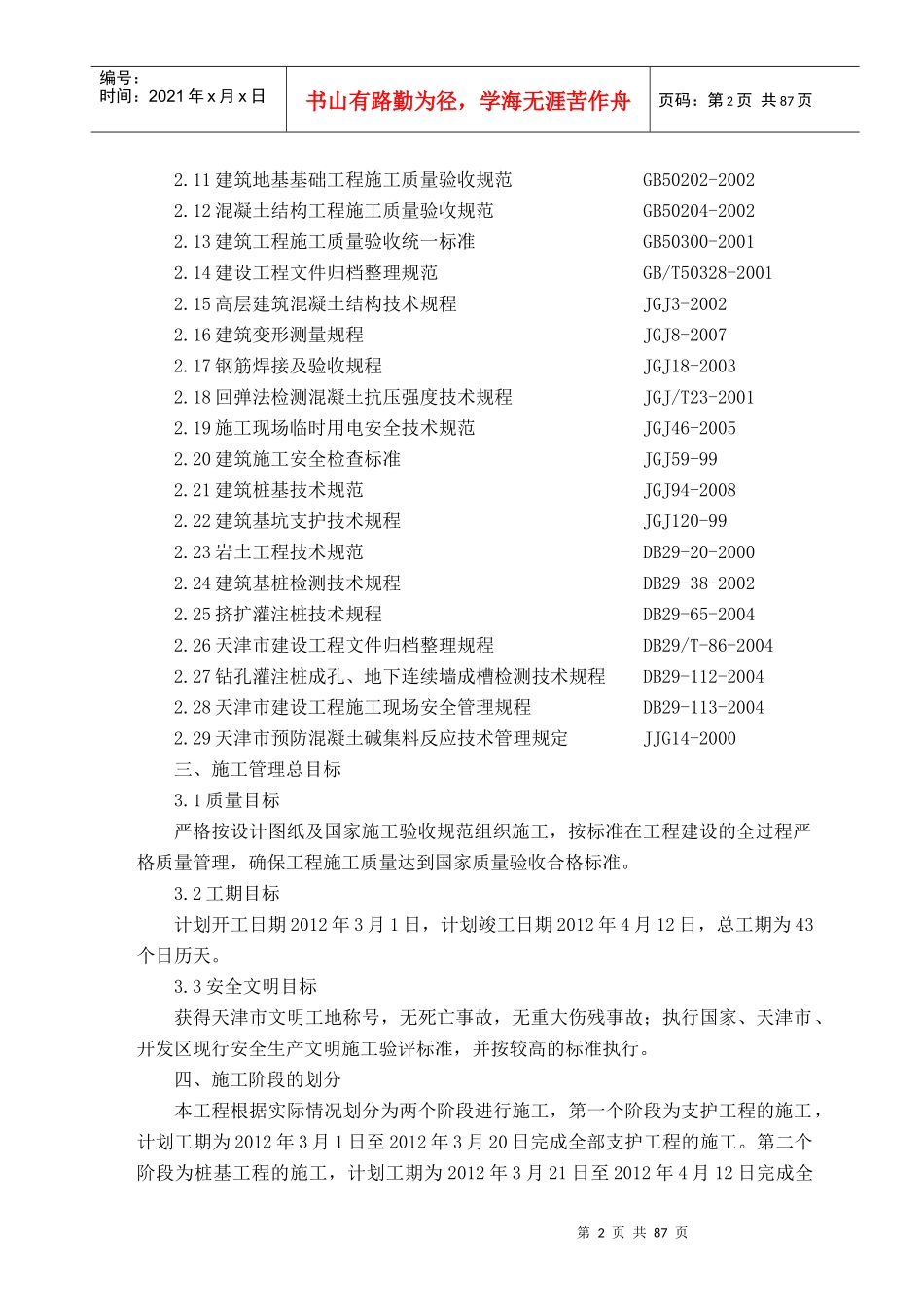

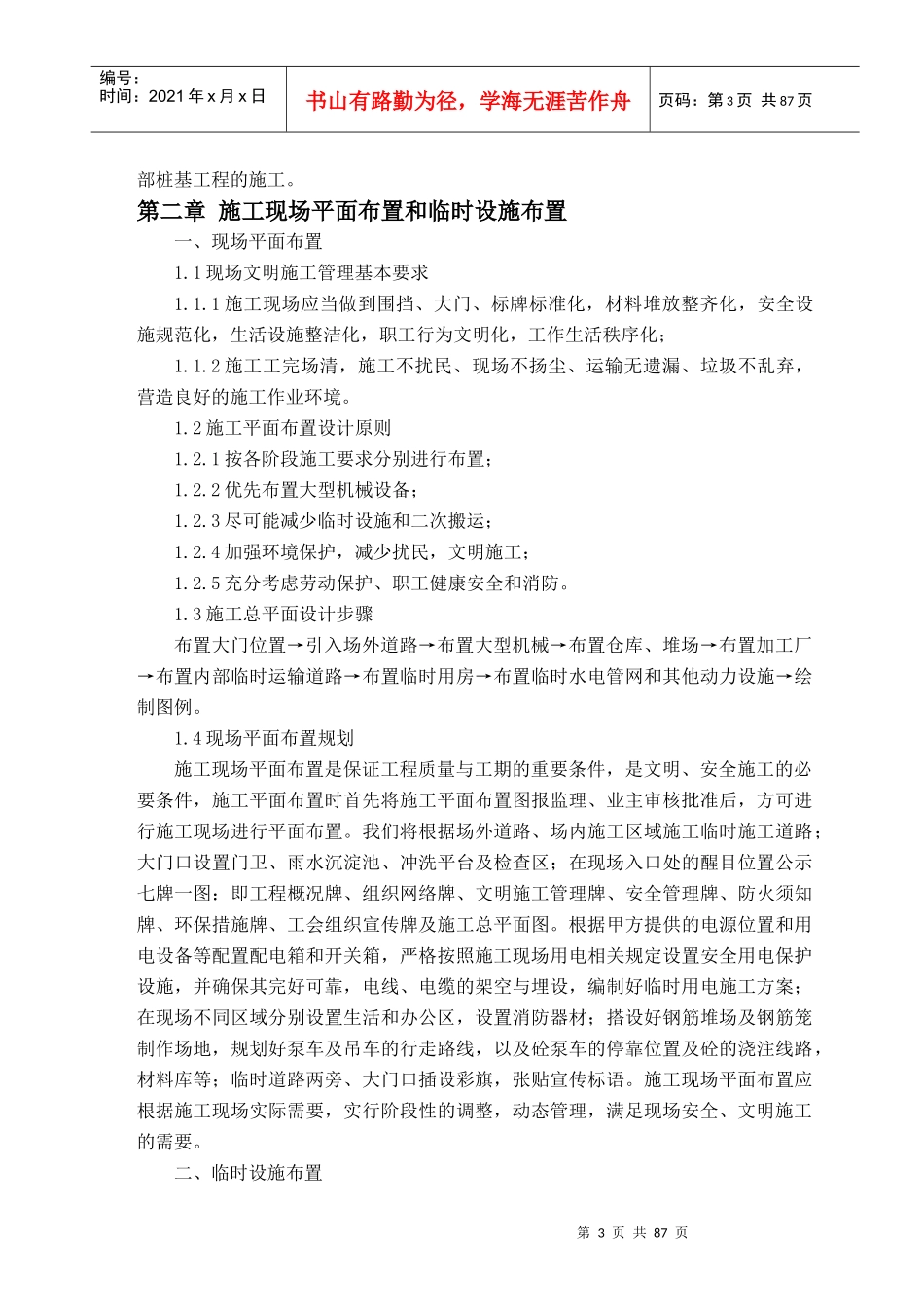

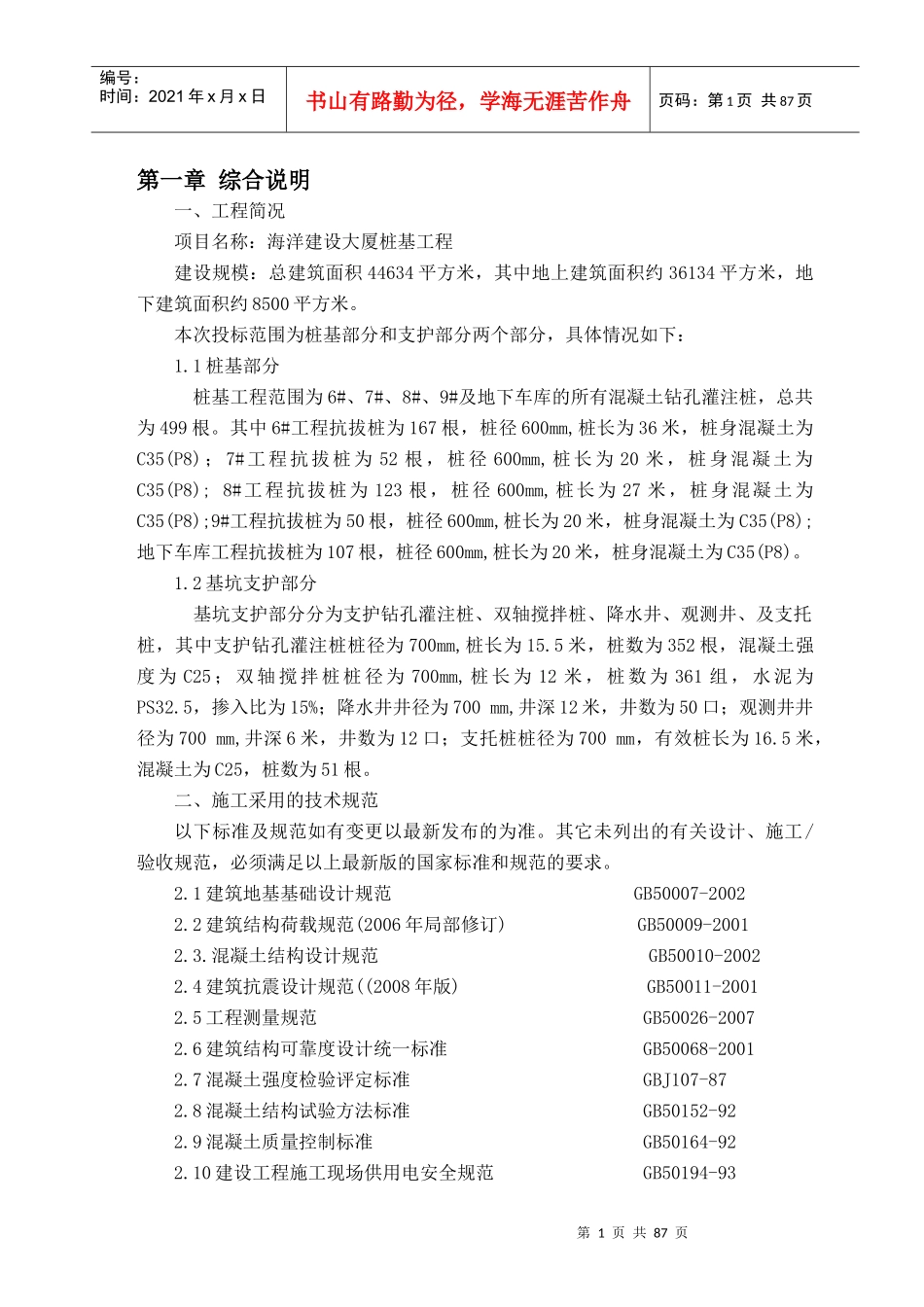

第1页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共87页第一章综合说明一、工程简况项目名称:海洋建设大厦桩基工程建设规模:总建筑面积44634平方米,其中地上建筑面积约36134平方米,地下建筑面积约8500平方米。本次投标范围为桩基部分和支护部分两个部分,具体情况如下:1.1桩基部分桩基工程范围为6#、7#、8#、9#及地下车库的所有混凝土钻孔灌注桩,总共为499根。其中6#工程抗拔桩为167根,桩径600mm,桩长为36米,桩身混凝土为C35(P8);7#工程抗拔桩为52根,桩径600mm,桩长为20米,桩身混凝土为C35(P8);8#工程抗拔桩为123根,桩径600mm,桩长为27米,桩身混凝土为C35(P8);9#工程抗拔桩为50根,桩径600mm,桩长为20米,桩身混凝土为C35(P8);地下车库工程抗拔桩为107根,桩径600mm,桩长为20米,桩身混凝土为C35(P8)。1.2基坑支护部分基坑支护部分分为支护钻孔灌注桩、双轴搅拌桩、降水井、观测井、及支托桩,其中支护钻孔灌注桩桩径为700mm,桩长为15.5米,桩数为352根,混凝土强度为C25;双轴搅拌桩桩径为700mm,桩长为12米,桩数为361组,水泥为PS32.5,掺入比为15%;降水井井径为700mm,井深12米,井数为50口;观测井井径为700mm,井深6米,井数为12口;支托桩桩径为700mm,有效桩长为16.5米,混凝土为C25,桩数为51根。二、施工采用的技术规范以下标准及规范如有变更以最新发布的为准。其它未列出的有关设计、施工/验收规范,必须满足以上最新版的国家标准和规范的要求。2.1建筑地基基础设计规范GB50007-20022.2建筑结构荷载规范(2006年局部修订)GB50009-20012.3.混凝土结构设计规范GB50010-20022.4建筑抗震设计规范((2008年版)GB50011-20012.5工程测量规范GB50026-20072.6建筑结构可靠度设计统一标准GB50068-20012.7混凝土强度检验评定标准GBJ107-872.8混凝土结构试验方法标准GB50152-922.9混凝土质量控制标准GB50164-922.10建设工程施工现场供用电安全规范GB50194-93第2页共87页第1页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共87页2.11建筑地基基础工程施工质量验收规范GB50202-20022.12混凝土结构工程施工质量验收规范GB50204-20022.13建筑工程施工质量验收统一标准GB50300-20012.14建设工程文件归档整理规范GB/T50328-20012.15高层建筑混凝土结构技术规程JGJ3-20022.16建筑变形测量规程JGJ8-20072.17钢筋焊接及验收规程JGJ18-20032.18回弹法检测混凝土抗压强度技术规程JGJ/T23-20012.19施工现场临时用电安全技术规范JGJ46-20052.20建筑施工安全检查标准JGJ59-992.21建筑桩基技术规范JGJ94-20082.22建筑基坑支护技术规程JGJ120-992.23岩土工程技术规范DB29-20-20002.24建筑基桩检测技术规程DB29-38-20022.25挤扩灌注桩技术规程DB29-65-20042.26天津市建设工程文件归档整理规程DB29/T-86-20042.27钻孔灌注桩成孔、地下连续墙成槽检测技术规程DB29-112-20042.28天津市建设工程施工现场安全管理规程DB29-113-20042.29天津市预防混凝土碱集料反应技术管理规定JJG14-2000三、施工管理总目标3.1质量目标严格按设计图纸及国家施工验收规范组织施工,按标准在工程建设的全过程严格质量管理,确保工程施工质量达到国家质量验收合格标准。3.2工期目标计划开工日期2012年3月1日,计划竣工日期2012年4月12日,总工期为43个日历天。3.3安全文明目标获得天津市文明工地称号,无死亡事故,无重大伤残事故;执行国家、天津市、开发区现行安全生产文明施工验评标准,并按较高的标准执行。四、施工阶段的划分本工程根据实际情况划分为两个阶段进行施工,第一个阶段为支护工程的施工,计划工期为2012年3月1日至2012年3月20日完成全部支护工程的施工。第二个阶段为桩基工程的施工,计划工期为2012年3月21日至2012年4月12日完成全第3页共87页第2页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共87页部桩基工程的施工。第二章施工现场平面布置和临时设施布置一、现场平面布置1.1现场文明施工管理基本要求1.1.1施工现场应当做到围挡、大门、标牌标准化,材料堆放整齐化,安全设施规范化,生活设施整洁化,...
