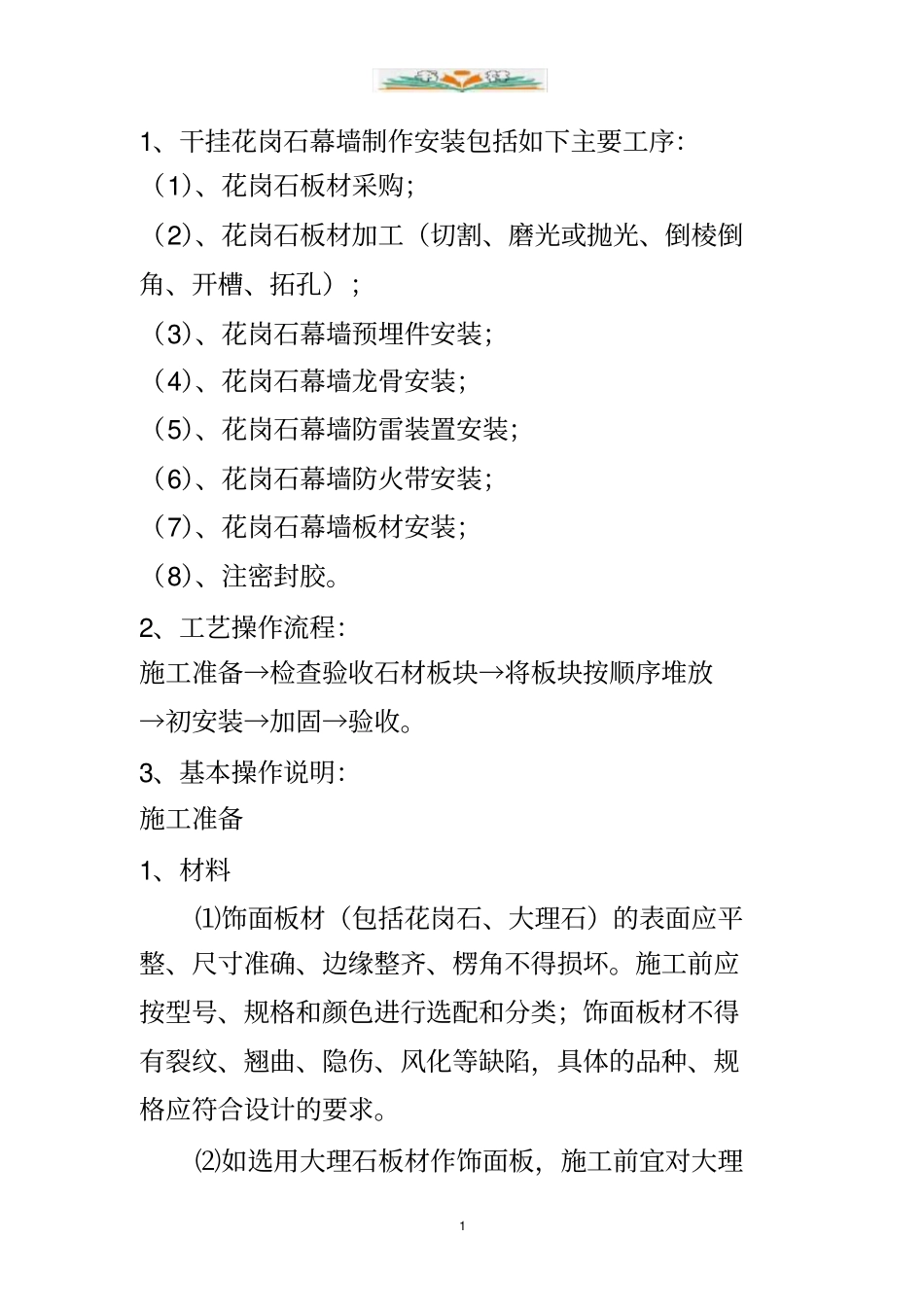

11、干挂花岗石幕墙制作安装包括如下主要工序:(1)、花岗石板材采购;(2)、花岗石板材加工(切割、磨光或抛光、倒棱倒角、开槽、拓孔);(3)、花岗石幕墙预埋件安装;(4)、花岗石幕墙龙骨安装;(5)、花岗石幕墙防雷装置安装;(6)、花岗石幕墙防火带安装;(7)、花岗石幕墙板材安装;(8)、注密封胶
2、工艺操作流程:施工准备→检查验收石材板块→将板块按顺序堆放→初安装→加固→验收
3、基本操作说明:施工准备1、材料⑴饰面板材(包括花岗石、大理石)的表面应平整、尺寸准确、边缘整齐、楞角不得损坏
施工前应按型号、规格和颜色进行选配和分类;饰面板材不得有裂纹、翘曲、隐伤、风化等缺陷,具体的品种、规格应符合设计的要求

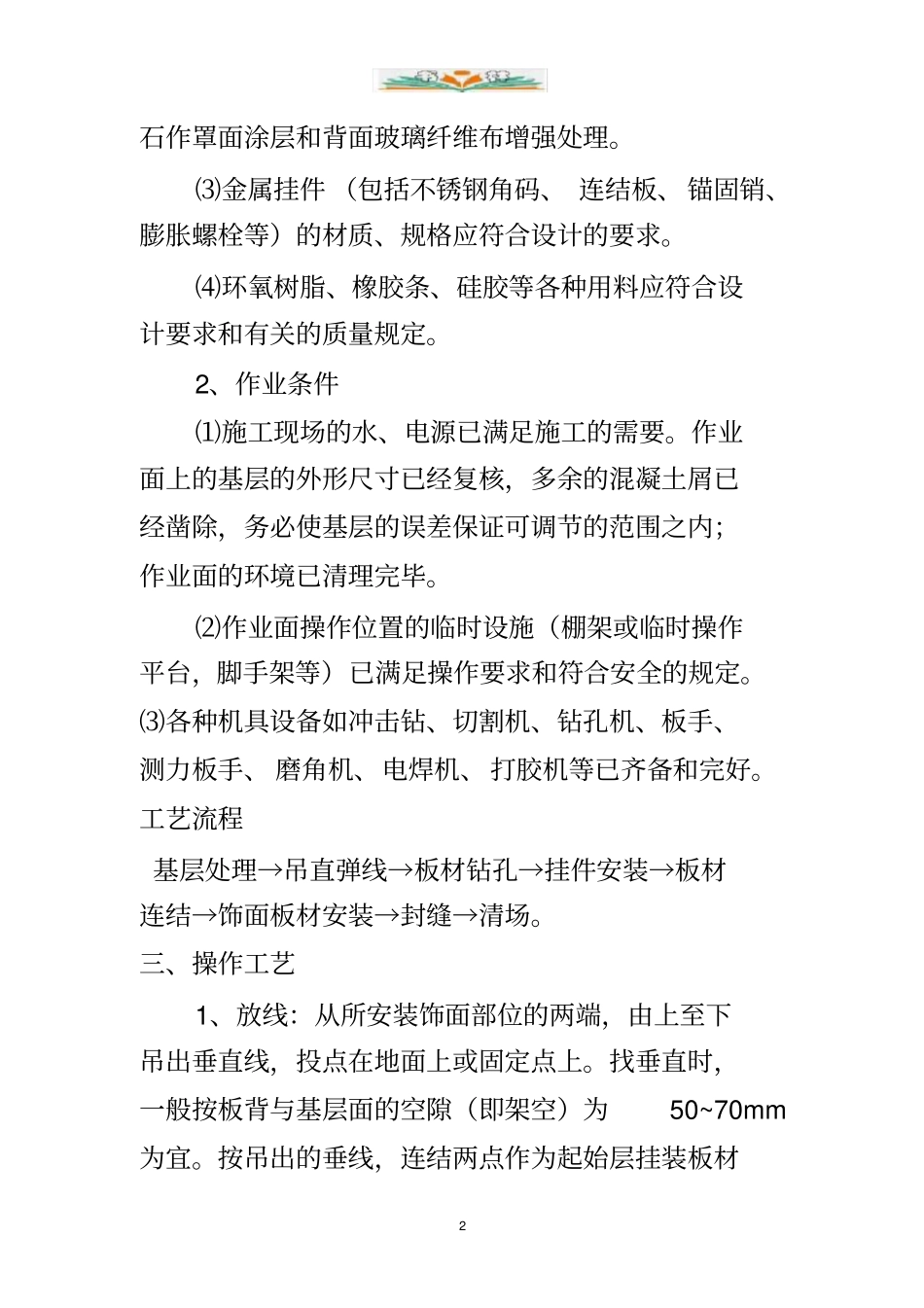

⑵如选用大理石板材作饰面板,施工前宜对大理2石作罩面涂层和背面玻璃纤维布增强处理
⑶金属挂件(包括不锈钢角码、连结板、锚固销、膨胀螺栓等)的材质、规格应符合设计的要求
⑷环氧树脂、橡胶条、硅胶等各种用料应符合设计要求和有关的质量规定
2、作业条件⑴施工现场的水、电源已满足施工的需要
作业面上的基层的外形尺寸已经复核,多余的混凝土屑已经凿除,务必使基层的误差保证可调节的范围之内;作业面的环境已清理完毕
⑵作业面操作位置的临时设施(棚架或临时操作平台,脚手架等)已满足操作要求和符合安全的规定
⑶各种机具设备如冲击钻、切割机、钻孔机、板手、测力板手、磨角机、电焊机、打胶机等已齐备和完好
工艺流程基层处理→吊直弹线→板材钻孔→挂件安装→板材连结→饰面板材安装→封缝→清场

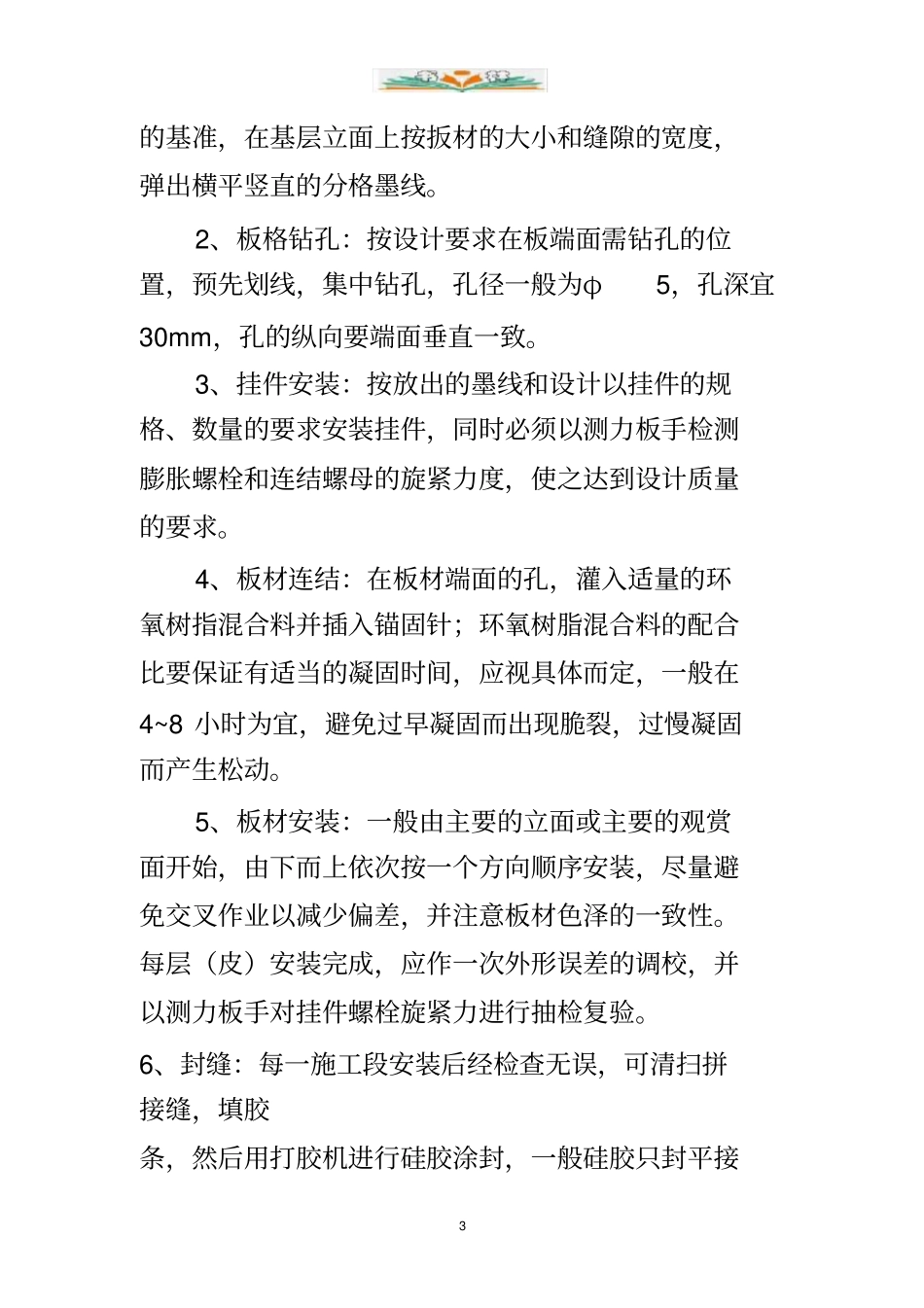

三、操作工艺1、放线:从所安装饰面部位的两端,由上至下吊出垂直线,投点在地面上或固定点上
找垂直时,一般按板背与基层面的空隙(即架空)为50~70mm为宜
按吊出的垂线,连结两点作为起始层挂装板材3的基准,在基层立面上按扳材的大小和缝隙的宽度,弹出横平竖直的分格墨线
2、板格钻孔:按设计要求在板端面需钻孔的
