基础工程施工方案一
概况(1)本工程基础采用人工挖孔桩,基础承台梁的方式,总计桩数271根,桩径800-1400,嵌岩深度1600
置于完整的基岩中,设计要求桩端基岩天然单轴抗压强度标准值≥6
(2)基础砼强度等级:桩C、基础粱为C,砼保护层厚度连系3025粱35㎜、挡墙25mm、桩身50mm、筏板40mm
对墙在基顶~建筑地坪标高段、临土(岩)侧,应将墙外边另加10mm砼保护层,主筋位置不变
(3)桩周非岩石情况下,采用C15砼浇筑护壁(如是岩石,可取消护壁)
(4)桩、连系粱采取原槽浇注砼
连系梁地槽底部用C10砼作找平垫层(100㎜)
(5)桩、连系梁钢筋采用Ⅰ、Ⅱ级钢筋

施工准备㈠、技术准备:认真学习相关规定、规范、标准,认真熟悉设计施工图纸,理解并掌握设计意图,组织土建、水电等专业配套的技术交底,由建设单位、监理单位、设计单位、施工单位共同研究并确定施工案和完善配套设计,做出技术交底纪要,按设计图,有关规范、规程及交底纪要编制详尽的、切实可行的施工组织设计,以便于施工过程中有施工方案可依、有施工方案可循;用施工组织设计的精神、监督、督促、指.导施工;按设计图纸、有关规程、规范、交底纪要、施工组织设计组织施工
施工技术准备工作计划序准备工作项目责任单位完成时间号提供施工图及地质资料开工前建设单位1组织图会审及设计交底2建设单位开工前规划办定位放线提供水准点建设单位开工前36编制组织设计质量计划开工前施工单位技术负责人对工人班组进行图纸、技术、质量、安全、工期施工前7交底施工员日内完成5施工临时水电管线安装8施工单位开工前施工单位9现场临时设施搭设或租用
㈡施工现场准备:⑴平整场地,铺设场内临时道路,开挖雨水排水沟,砌筑污水沉淀池,接通排水管道,砌筑施工围墙

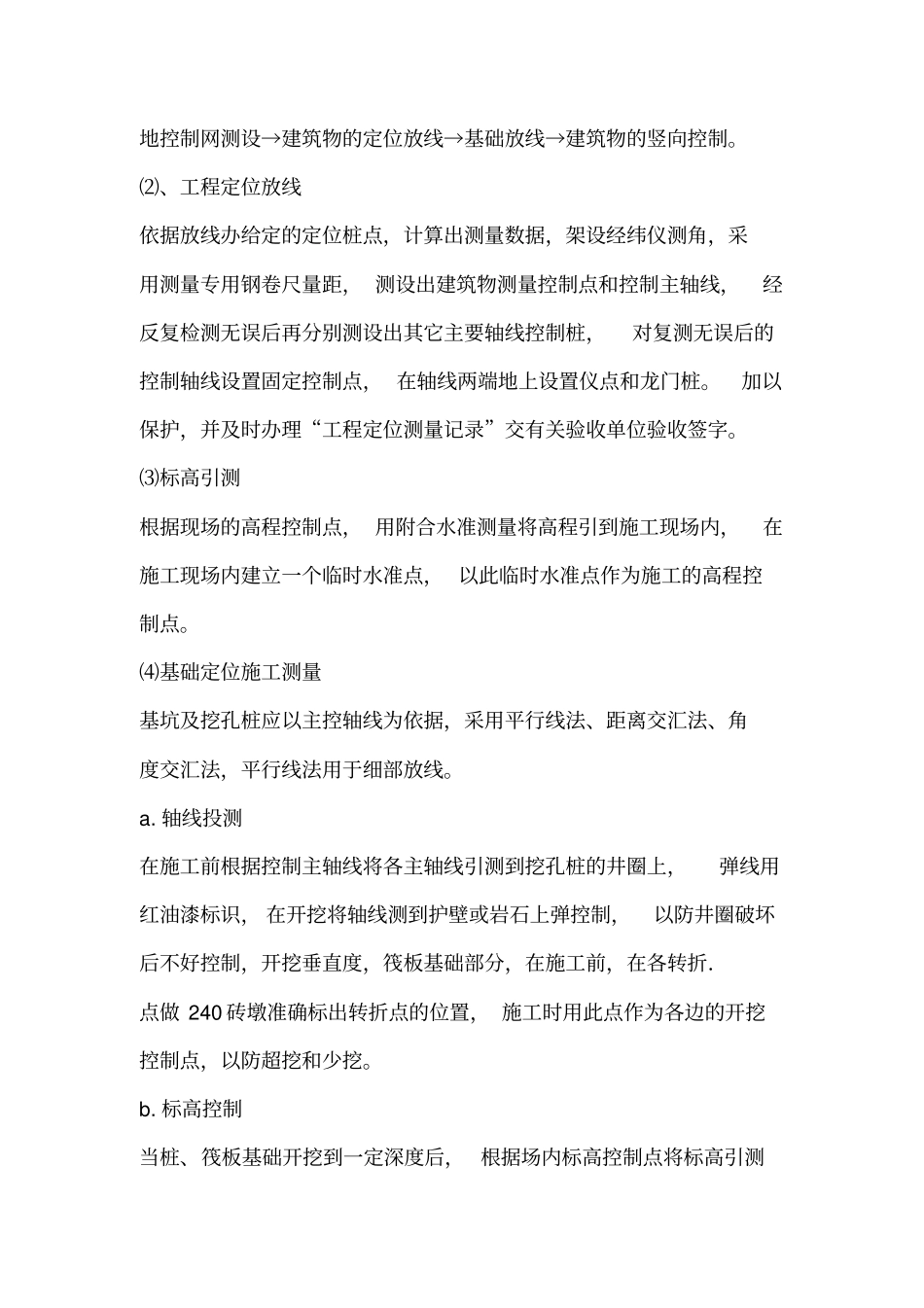

搭设或租用生活、办公、生产、仓储、配电等临时设施,设⑵置浇砼的砂、石料堆放场地,安装电话等通讯指
