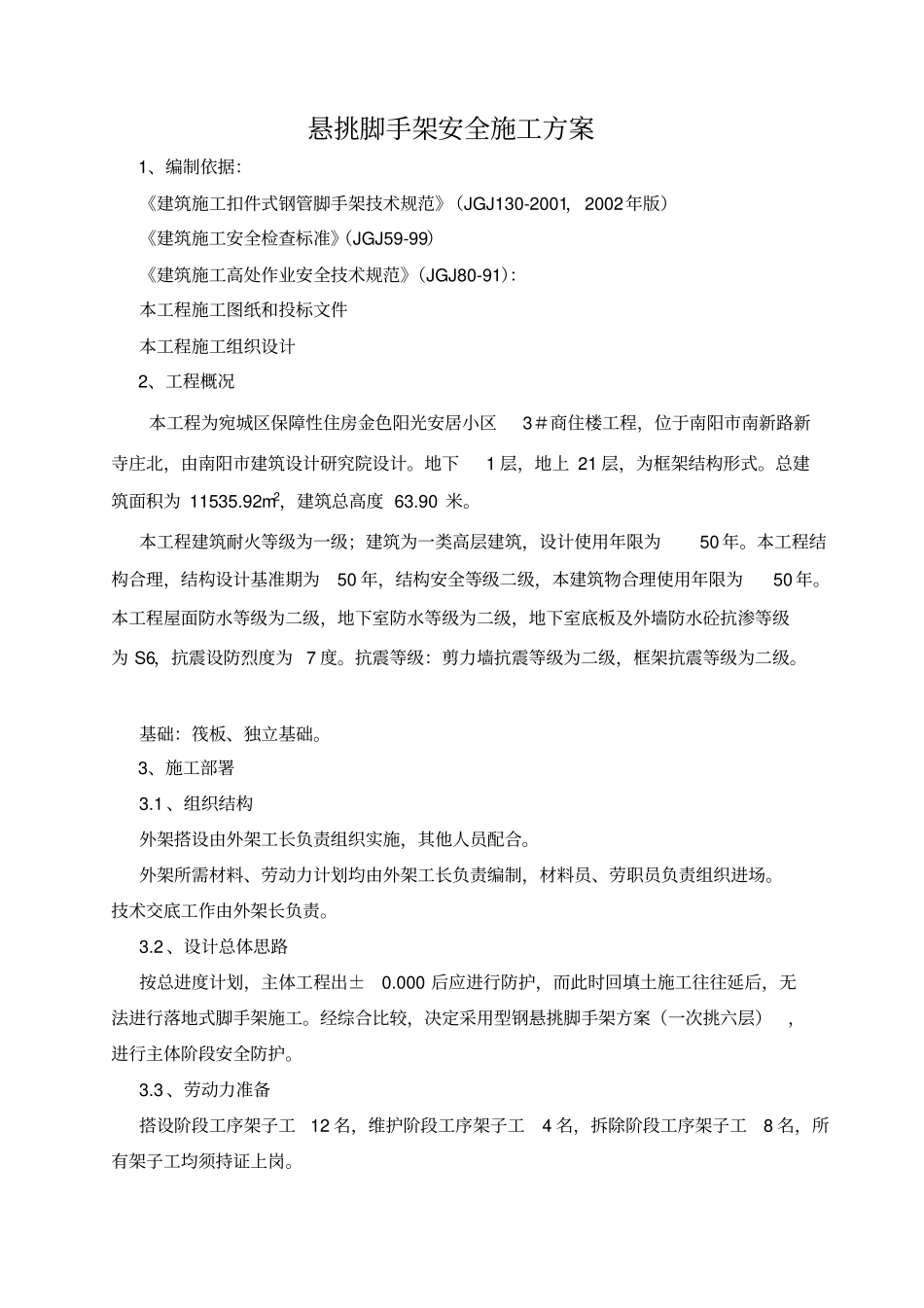

悬挑脚手架安全施工方案1、编制依据:《建筑施工扣件式钢管脚手架技术规范》(JGJ130-2001,2002年版)《建筑施工安全检查标准》(JGJ59-99)《建筑施工高处作业安全技术规范》(JGJ80-91):本工程施工图纸和投标文件本工程施工组织设计2、工程概况本工程为宛城区保障性住房金色阳光安居小区3#商住楼工程,位于南阳市南新路新寺庄北,由南阳市建筑设计研究院设计。地下1层,地上21层,为框架结构形式。总建筑面积为11535.92m2,建筑总高度63.90米。本工程建筑耐火等级为一级;建筑为一类高层建筑,设计使用年限为50年。本工程结构合理,结构设计基准期为50年,结构安全等级二级,本建筑物合理使用年限为50年。本工程屋面防水等级为二级,地下室防水等级为二级,地下室底板及外墙防水砼抗渗等级为S6,抗震设防烈度为7度。抗震等级:剪力墙抗震等级为二级,框架抗震等级为二级。基础:筏板、独立基础。3、施工部署3.1、组织结构外架搭设由外架工长负责组织实施,其他人员配合。外架所需材料、劳动力计划均由外架工长负责编制,材料员、劳职员负责组织进场。技术交底工作由外架长负责。3.2、设计总体思路按总进度计划,主体工程出±0.000后应进行防护,而此时回填土施工往往延后,无法进行落地式脚手架施工。经综合比较,决定采用型钢悬挑脚手架方案(一次挑六层),进行主体阶段安全防护。3.3、劳动力准备搭设阶段工序架子工12名,维护阶段工序架子工4名,拆除阶段工序架子工8名,所有架子工均须持证上岗。项目部应配备如下检查工具(可借用,但应符合要求)主要材料计划如下:材料视工程进度分阶段组织施工。搭设阶段安排2名测量放线工配合。3.4、材料准备本工程外架、卸料平台所用的钢管、扣件均由公司提供。竹串据脚手板和其它材料由项目部自行采购。3.5、机具准备搭、拆架子所需机具主要有架子扳手、吊线,由架子工自备。名称及规格用途总需用量备注6m长管纵向水平杆1350根租赁6m长管立杆900根租赁6m长管剪刀撑300根租赁6m长管调整接头位置350根租赁1.5m长管横向水平杆1350根租赁2.5m长管连墙件25根租赁1.5m长管连墙件柱箍80根租赁2000㎜×200㎜×50㎜垫木基础垫板120块根采购直角扣件7500个租赁旋转扣件1200个租赁对接扣件1500个租赁2500㎜×250㎜竹串脚手板800块采购6m×18m安全网80张采购扎篾架子工自备名称数量用途扭力扳手1把检查扣件拧紧力度游标卡尺1把检查焊接钢管外径和壁厚、外表面锈蝕深度塞尺1把检查钢管两端面切斜偏差钢卷尺1把检查钢管弯曲程度和搭设中的距离或长度注:《建筑施工扣件式钢管脚手架》(JGJ130-2001,2002年版)中提及的钢板尺用钢卷尺代用。3.6、技术准备施工前有哪个按要求向架子工做好技术交底。人员变动后应重新交底。4、脚手架构造要求4.1、总的设计要求立杆纵距1.5m,横距1.05m(可平铺四块竹串脚手扳,每块竹串脚手板宽250mm),步距1.80m(安全网规格为6m×1.8m,拉紧),脚手板限高取24m,从第二层开始悬挑,从两次悬挑外排脚手架内侧射全封闭密目安全网。4.2、型钢与钢丝绳型钢采用16b槽钢,水平放置,悬挑长度为1.5米,端部采用钢筋环锚固,锚固程度2.0米,形纲挑端采用6×19钢丝绳向上斜拉(与地面夹角60度)。4.3、纵向水平杆纵向水平杆要求设置在立杆内侧,长度不宜小于三跨。接长宜使用对接。对接扣件应交错布置,两根相邻纵向水平杆的接头不宜设置同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500㎜,各接头中心之最近主街点的距离不宜大于纵距的1/3。接长如采用搭接,搭接长度不应小于1m,应等间距设置3个旋扣件固定。4.4、横向水平杆作业层非主接点处的横向水平杆,宜根据支撑脚手板的需要等间距设置,最大间距不应大于纵局的1/2。横向水平杆两端均应采用直角扣件固定在纵向水平杆上。横向水平杆靠墙外伸出长度不小于300㎜,以满足铺一块脚手板的要求。4.5、脚手板作业层脚手板应铺满、铺稳。脚手板应设置在三根横向水平杆上。脚手板的铺设宜对接平铺,也可搭接铺设,搭接时接头必须支在横向水平杆上。水平尺1把检查水平杆高差角尺1把检查剪刀撑与地面的倾斜作业层端部脚手板探头长度取150㎜,板长两...
