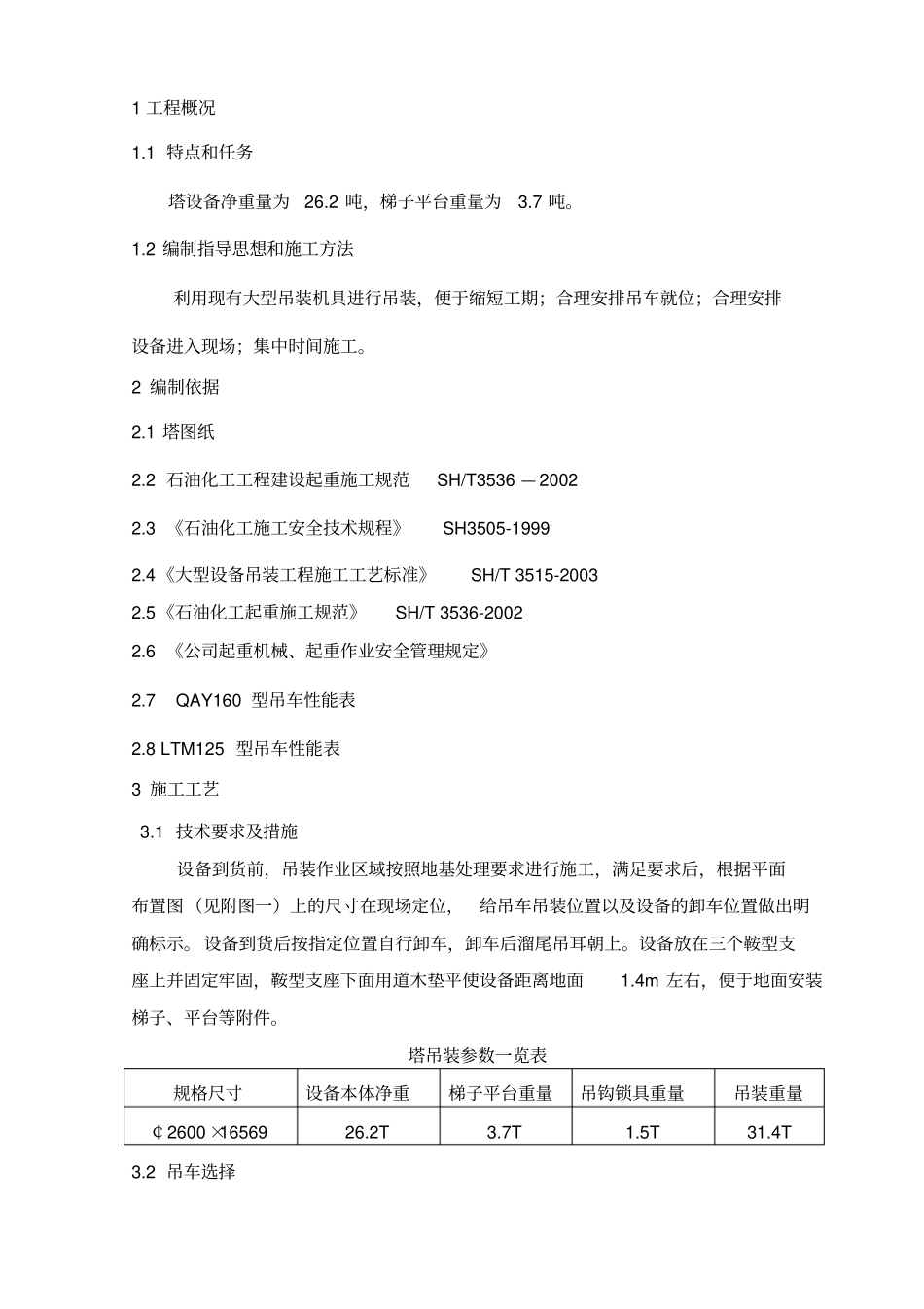

塔设备吊装方案编制:审批:会签:1工程概况1
1特点和任务塔设备净重量为26
2吨,梯子平台重量为3
2编制指导思想和施工方法利用现有大型吊装机具进行吊装,便于缩短工期;合理安排吊车就位;合理安排设备进入现场;集中时间施工
2编制依据2
2石油化工工程建设起重施工规范SH/T3536—20022
3《石油化工施工安全技术规程》SH3505-19992
4《大型设备吊装工程施工工艺标准》SH/T3515-20032
5《石油化工起重施工规范》SH/T3536-20022
6《公司起重机械、起重作业安全管理规定》2
7QAY160型吊车性能表2
8LTM125型吊车性能表3施工工艺3
1技术要求及措施设备到货前,吊装作业区域按照地基处理要求进行施工,满足要求后,根据平面布置图(见附图一)上的尺寸在现场定位,给吊车吊装位置以及设备的卸车位置做出明确标示
设备到货后按指定位置自行卸车,卸车后溜尾吊耳朝上
设备放在三个鞍型支座上并固定牢固,鞍型支座下面用道木垫平使设备距离地面1
4m左右,便于地面安装梯子、平台等附件
塔吊装参数一览表规格尺寸设备本体净重梯子平台重量吊钩锁具重量吊装重量¢2600×1656926
2吊车选择根据现场的实际情况结合我公司以往大型设备吊装经验,吊装主吊吊车选用一台160t汽车吊,抬尾吊车选用一台50t吊车
吊装技术参数:选择主臂杆长度26
41m,选配100t吊钩;吊车支腿区域8×8
7m,吊车每个支腿处铺设一块1200×1200×30mm钢板
吊装过程中最大工作半径10m
4吊装运输用工机具及用料一览表序号名称规格单位数量备注1吊车160T辆150T辆12钢丝绳¢32根33卸扣s-bx55个2s-bx35个4s-bx17个10s-bx6
5个104麻绳Φ20米305钢板1200×1200×30块46
