惠东县S356线多祝至平山段改建工程一标段桥梁工程施工技术交底安徽建工集团有限公司惠东县S356线多祝至平山段改建工程一标段项目管理办公室目录桥梁工程施工技术···················31、钢筋·························32、模板、支架······················103、混凝土及钢筋混凝土工程················184、施工测量·······················385、钻孔灌注桩基础····················396、墩台施工·······················457、空心板的预制·····················468、后张法预应力T梁···················499、梁板安装······················5810、桥面系施工·····················5811、桥梁加固施工(碳纤维加固、粘贴刚板)········59桥梁工程施工技术1、钢筋1
1一般要求1
1钢筋混凝土中的钢筋和预应力混凝土中非预应力钢筋必须符合现行《钢筋混凝土用热轧光圆钢筋》(GB13013)、《钢筋混凝土用热轧带肋钢筋》(GB1499)、《冷轧带肋钢筋》(GB13788)、《低碳钢热轧圆盘条》(GB/T701)的规定
2钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应设立识别标志
钢筋在运输过程中,应避免锈蚀和污染
钢筋宜堆置在仓库(棚)内,露天堆置时,应垫高50-70cm并加遮盖
钢筋表面上的油渍、漆污和锤击能剥落的浮皮、铁锈应清除干净
带有颗粒状或状的老锈的钢筋不得使用

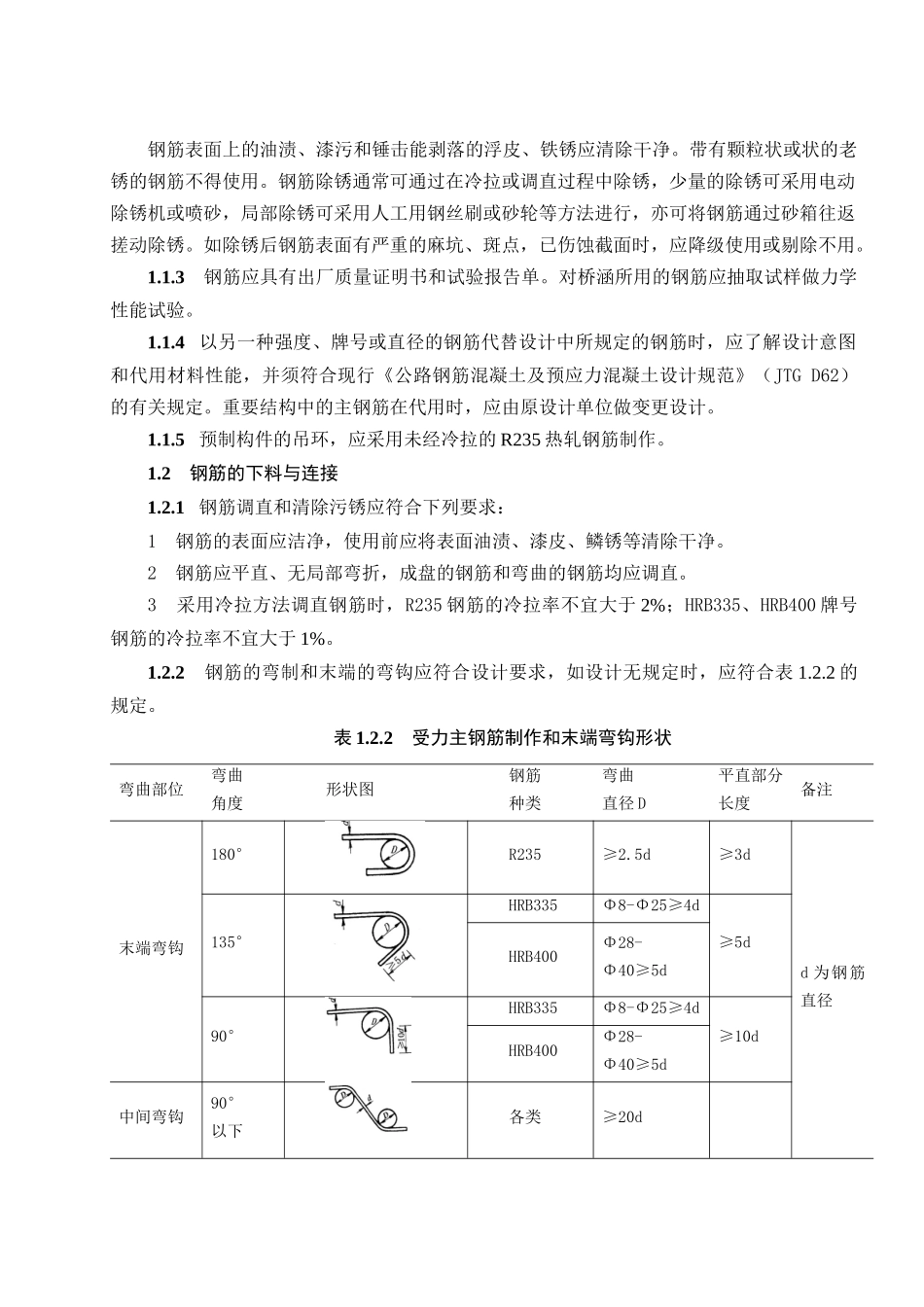

钢筋除锈通常可通过在冷拉或调直过程中除锈,少量的除锈可采用电动除锈机或喷砂,局部除锈可采用人工用钢丝刷或砂轮等方法进行,亦可将钢筋通过砂箱往
