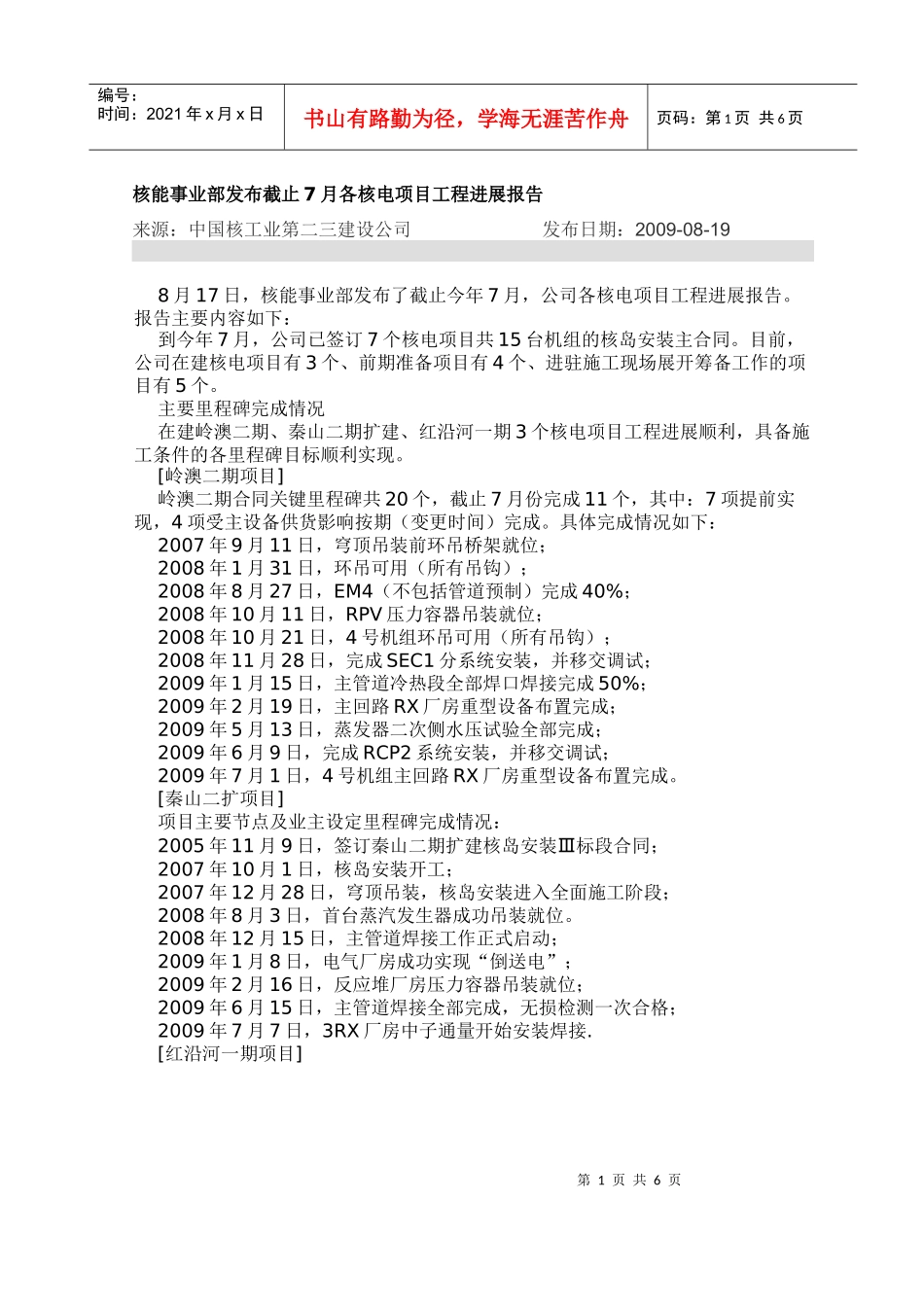

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页核能事业部发布截止7月各核电项目工程进展报告来源:中国核工业第二三建设公司发布日期:2009-08-198月17日,核能事业部发布了截止今年7月,公司各核电项目工程进展报告
报告主要内容如下:到今年7月,公司已签订7个核电项目共15台机组的核岛安装主合同
目前,公司在建核电项目有3个、前期准备项目有4个、进驻施工现场展开筹备工作的项目有5个
主要里程碑完成情况在建岭澳二期、秦山二期扩建、红沿河一期3个核电项目工程进展顺利,具备施工条件的各里程碑目标顺利实现
[岭澳二期项目]岭澳二期合同关键里程碑共20个,截止7月份完成11个,其中:7项提前实现,4项受主设备供货影响按期(变更时间)完成
具体完成情况如下:2007年9月11日,穹顶吊装前环吊桥架就位;2008年1月31日,环吊可用(所有吊钩);2008年8月27日,EM4(不包括管道预制)完成40%;2008年10月11日,RPV压力容器吊装就位;2008年10月21日,4号机组环吊可用(所有吊钩);2008年11月28日,完成SEC1分系统安装,并移交调试;2009年1月15日,主管道冷热段全部焊口焊接完成50%;2009年2月19日,主回路RX厂房重型设备布置完成;2009年5月13日,蒸发器二次侧水压试验全部完成;2009年6月9日,完成RCP2系统安装,并移交调试;2009年7月1日,4号机组主回路RX厂房重型设备布置完成
[秦山二扩项目]项目主要节点及业主设定里程碑完成情况:2005年11月9日,签订秦山二期扩建核岛安装Ⅲ标段合同;2007年10月1日,核岛安装开工;2007年12月28日,穹顶吊装,核岛安装进入全面施工阶段;2008年8月3日,首台蒸汽发生器成功吊装就位
2008年12月15日,主管道焊接工作正式启动;200
