第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页金牛天铁煤焦化有限公司水处理新增预曝气池改造工程施工组织设计方案编制单位:技术负责人:第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页日期:2012

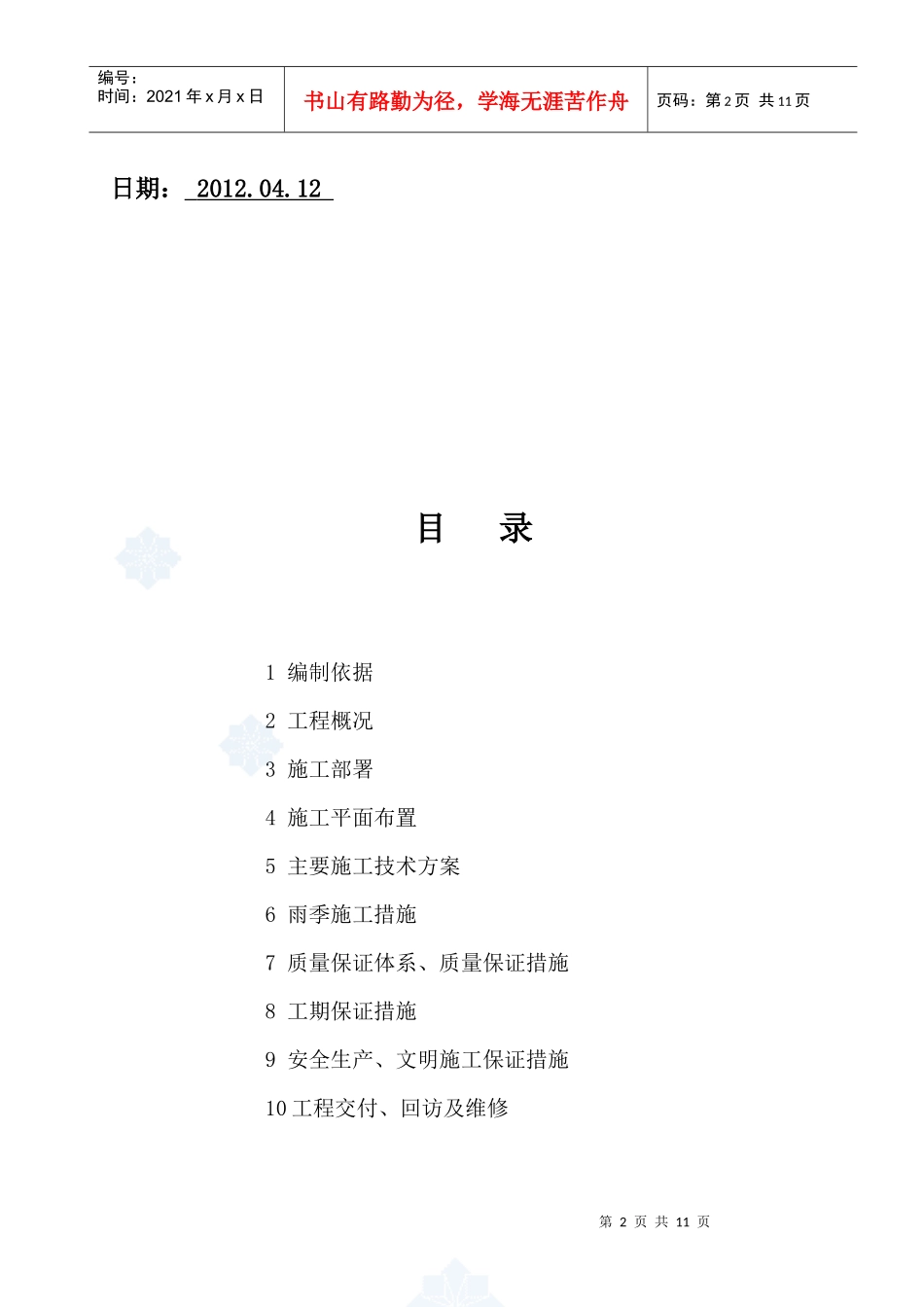

12目录1编制依据2工程概况3施工部署4施工平面布置5主要施工技术方案6雨季施工措施7质量保证体系、质量保证措施8工期保证措施9安全生产、文明施工保证措施10工程交付、回访及维修第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页1
编制说明及编制依据本施工组织设计方案是根据工程招标文件和施工图纸及现行国家有关施工及验收规范、结构规范进行编制的
本方案作为本工程施工时的原则性指导文件,具体施工过程中可因条件变化进行适宜性变更
本方案由工程技术部负责实施,并进行书面的、口头的技术交底
工程概况该预曝气池未金牛天铁煤焦化有限公司水处理系统新增预曝气池改造工程,主水池长为42m,宽为16m,基础为桩基础
本工程以绝对标高672
000作为设计相对标高±0
000,池底垫层底部标高相对标高为-0
本工程抗震设防烈度为6度,基础垫层砼强度等级为C10,厚为100mm,每边宽出基础底边100
池体砼强度等级为C30
水系统:水池阀门开关、均接入中控室控制;水池内设液位计,将水位信号传入中控室,并与潜水泵及进水管的电动阀连锁控制;3
1项目管理目标1)工期目标:本项目根据招标文件要求,全部工程2012
15前完工,工期为120天(日历天)
2)质量目标;工程质量满足设计、规范规定性能、安全和可靠性等方面的要求
各单位工程质量目标为合格
2项目管理机构介绍为确保优质、高速、安全、低耗地完成本
