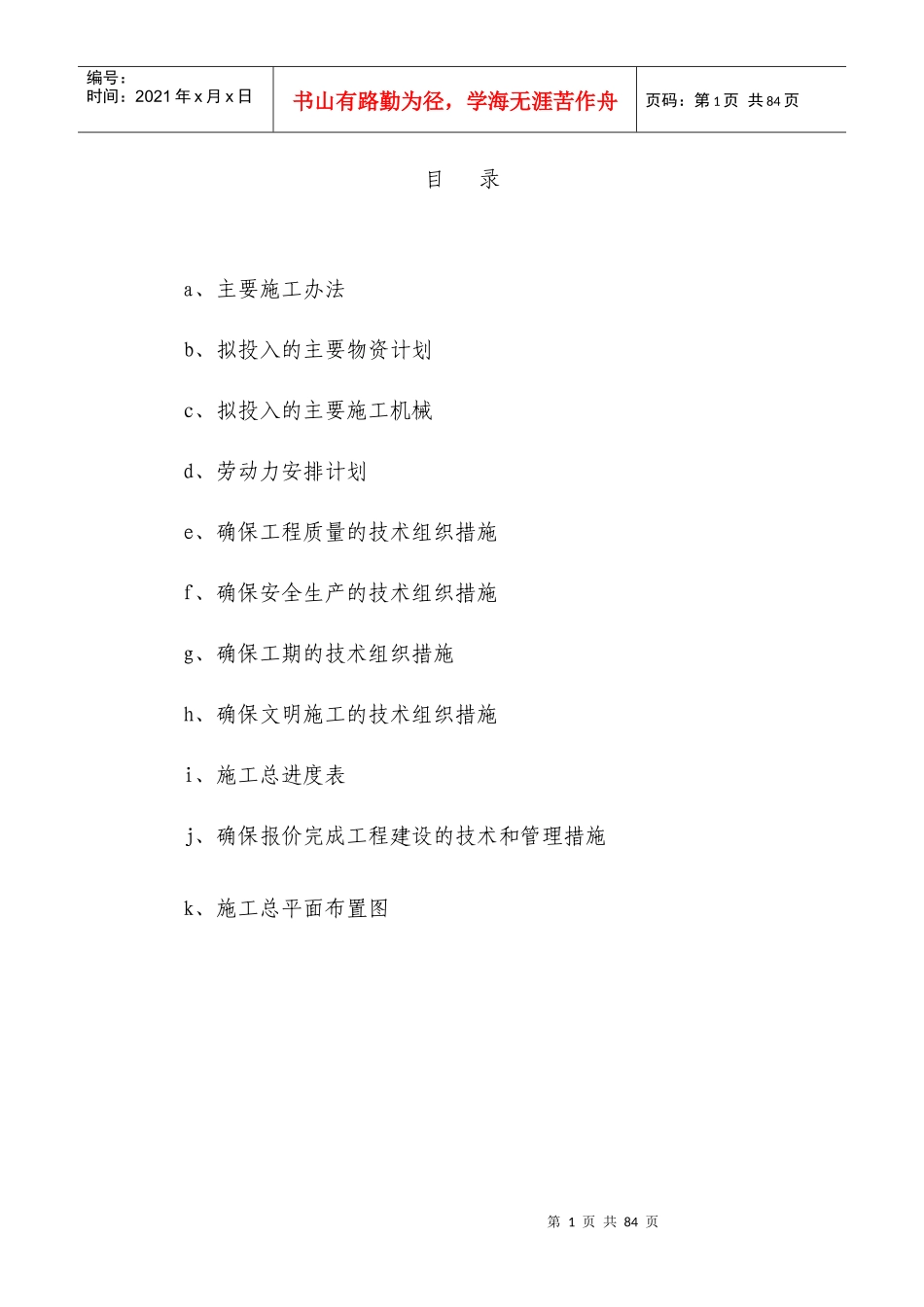

第1页共84页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共84页目录a、主要施工办法b、拟投入的主要物资计划c、拟投入的主要施工机械d、劳动力安排计划e、确保工程质量的技术组织措施f、确保安全生产的技术组织措施g、确保工期的技术组织措施h、确保文明施工的技术组织措施i、施工总进度表j、确保报价完成工程建设的技术和管理措施k、施工总平面布置图第2页共84页第1页共84页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共84页a、主要施工办法1、编制依据1.1、曹村矿污水管网工程施工招标文件1.2、曹村矿污水管网工程施工图设计1.3、《给水排水管道工程施工及验收规范》(GB50268-97)1.4、《埋地硬聚氯乙烯排水管道技术规范》(CES122:2001)1.5、《硬聚氯乙烯PVC-U双壁波纹排水管道工程设计、施工及验收规程》(DBJT34-202-2000)1.6、《双壁波纹管道工程施工、安装手册》1.7、《硬聚氯乙烯PVC-U双壁波纹排水管室外排水管道工程安第3页共84页第2页共84页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共84页装图集》99S2031.8、《市政工程技术资料管理规定》1.9、《给排水构筑物施工及验收规范》(GBJ141-90)1.10、《城市测量规范》(GJJ8-99)1.11、《给排水管道工程施工及验收规范》(GB50268-97)1.12、《市政排水管渠工程质量检验评定标准》〉(JJ3-90)1.13、《地基与基础工程施工及验收规范》1.14、《建筑地基处理技术规范》1.15、《地下防水技术规范》1.16、《地下防水工程施工验收规范》1.17、《混凝土结构工程施工及验收规范》1.18、《砖石工程施工及验收规范》1.19、《建筑安装工程质量检验评定统一标准》其他与本工程有关的现行的工程技术、施工验收标准及规范。以上技术规范标准与新技术规范标准不一致时,以新技术规范标准第4页共84页第3页共84页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共84页为准。2、工程概况2.1工程简介本工程为曹村矿池污水管网工程,施工范围为杨柳小区通向调节池,排水管材采用:UPVC双壁波纹排水管。管道基础为砂垫层基础,污水检查井采用圆形砖砌污水检查井,车行道上的井盖及井座选用重型混凝土井盖φ700及井座φ700,人行道上的井盖及井座采用轻型混凝土井盖φ700及井座φ700。踏步采用球磨铸铁踏步,车行道与人行道井盖及井座施工,要与路面接平。2.2管材、基础及接口采用双壁波纹UPVC排水管,橡胶圈柔性接口,两道橡胶圈,砂垫层基础。对一般的土质地段,基础可铺一层厚度为100mm的中粗砂基础;较差土质:200mm,对软土地基,当地基承载力小于设计要求时,须对地基先进行加固处理再铺设砂砾基础层。顶管施工采用钢筋混凝土企口式水泥砂浆抹带接口。第5页共84页第4页共84页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共84页顶管施工采用钢筋混凝土启口式水泥砂浆抹带接口。采用二级钢筋混凝土管,管道采用钢丝网水泥砂浆抹带接口UPVC橡胶柔性接口两道橡胶圈,砂垫层为中粗砂。沟槽开挖在有条件下采用明开法施工,2.3检查井污水检查井采用砖砌圆形污水检查井,车行道上井盖及井坐选用重型混凝土井盖φ700及井座φ700,人行道上的井盖及井座选用轻型混凝土井盖φ700及井座,踏步采用球墨铸铁踏步。2.4予留管设置有的检查井处留有予留管以便收集街坊污水及用于接口,予留管甩头1m堵塞,管的长度、坡度、位置依据图纸施工。2.5工期计划施工工期150日历天,按照合同约定开工之日起计算。3、施工准备顺序计划及施工流程该工程的兴建要求进度快、质量优。因此,我公司对该工程高度重视,严格要求确保工程质量,在施工中合理组织施工力量。采第6页共84页第5页共84页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共84页用循序渐进,流水作业,机械为主,人工为辅的方法,确保安全,质量第一,最大限度的缩短工期,为此我公司制定了合理的施工方案。3.1、施工前施工人员必须熟悉施工中要用的全部图纸和其它施工文件资料,明确施工工艺、施工方法、技术措施和施工进度。3.2、施工前的现场障碍清除...
