第1页共105页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共105页韩婆垭隧道施工组织设计1预定目标承诺1
1工期目标总工期:计划开工日期为:2004年11月11日,竣工日期:2006年8月10日,工期为21个月
2质量目标确保本全合同段全部分项工程达到交通部《公路工程质量检验评定标准》(JTJ071-98)中的优良等级,单位工程一次质量检验合格率100%,优良率达90%以上,确保投诉处理率100%
3安全目标消灭因违章施工危及公路行车险性及以上事故;杜绝职工因工死亡事故,无职工一次负伤5人以上或一次重伤3人以上事故;重伤率控制在0
6‰以下,轻伤率控制在5‰以内
4环境保护目标杜绝重大环境污染责任事故,确保社会、居民投诉及抱怨事件的处理率100%
2编制说明2
1编制范围本施工组织设计编制范围为:杭州至兰州国家重点干线重庆云阳至万州高速公路J2合同段韩婆垭隧道正洞掘进开挖、支护、衬砌、路面、洞内装饰、洞口工程、附属工程以及临时工程
2编制依据施工合同、投标书、施工图纸,现行施工技术规范、操作规程、安全技术规程(包括技规、安规、行规、维规)、试验规程、检验评定标准、验收规范、企业贯标程序文件、管理办法,项目进场调查报告等
3编制原则遵循“严肃性、标准性、先进性、可行性、连续性、均衡性、节奏性、协调性、经济性”的九性原则
4总体设计思路以“高起点、高标准、高质量、高效益”为总体目标,精心组织、科学规划
做到开工必优,精益求精,铸造精第2页共105页第1页共105页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共105页品工程

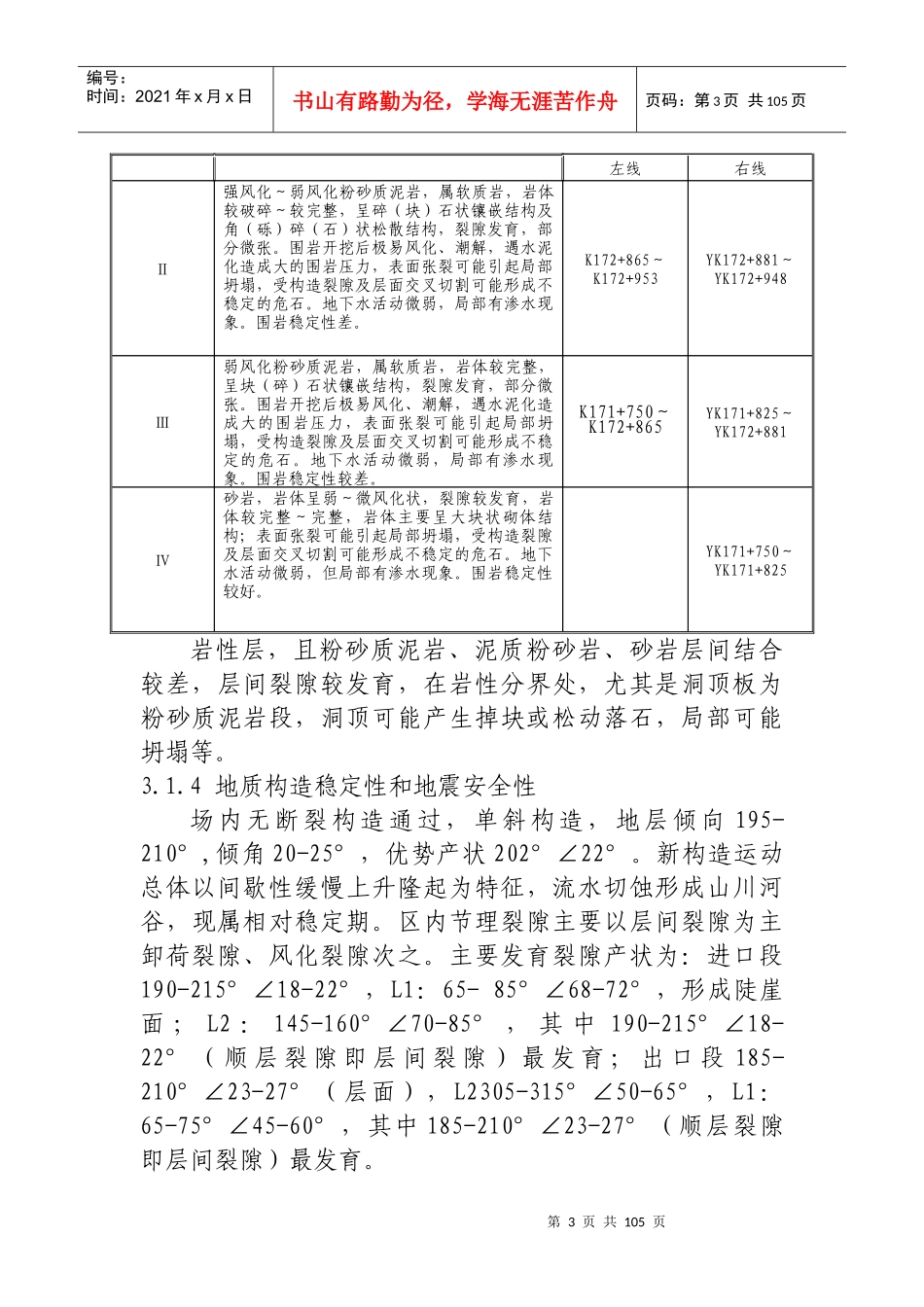

3工程概况3
1工程概况3
1工程概述本合同段起于韩婆垭隧道中部(K171+750),途经庙湾、上柳树湾、狮子岩、掀盘湾、杏子包至长堰塘与K合同段相接(K173+499)
