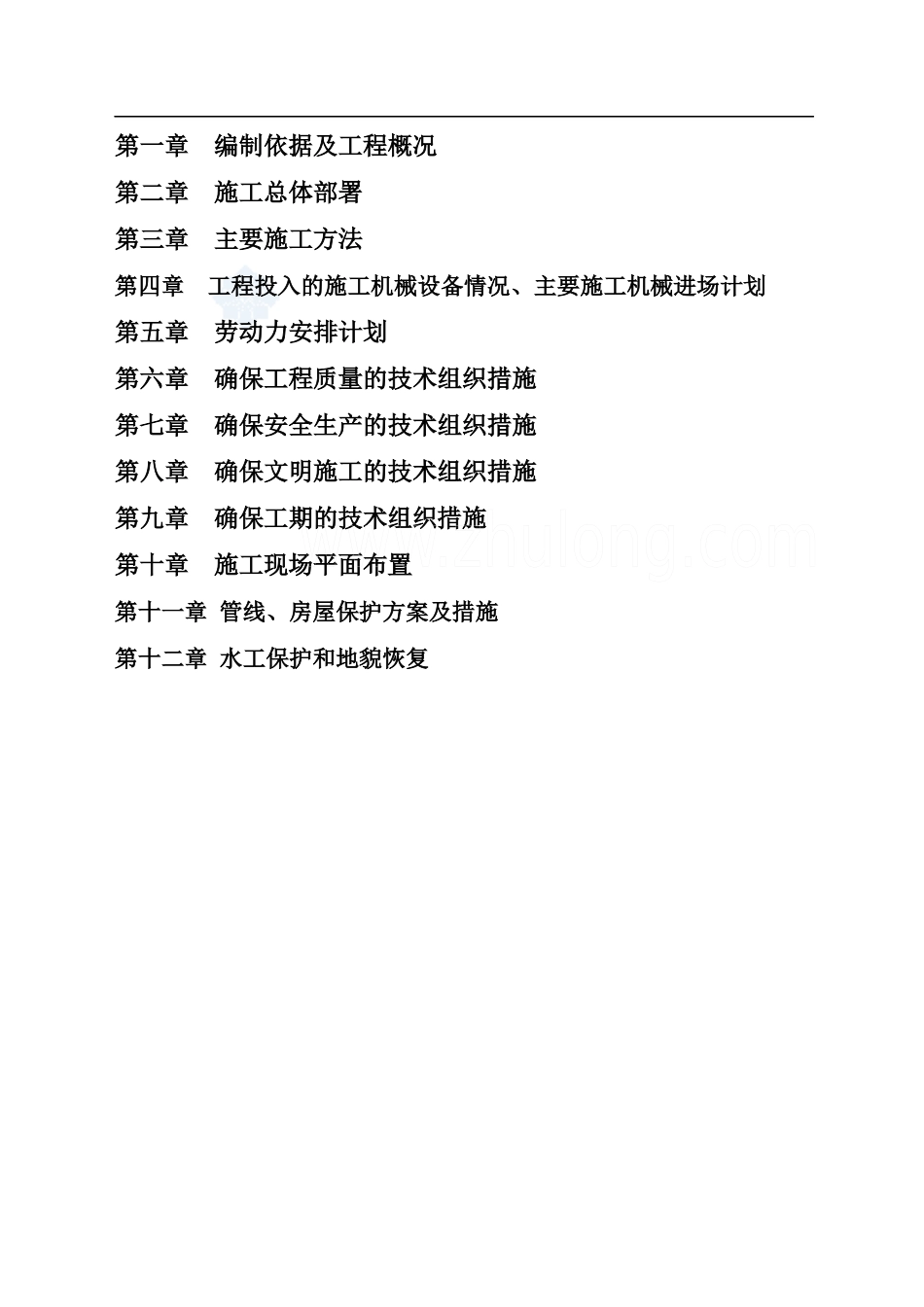

海盐县城乡供水一期工程输水管网某管道工程施工组织设计第一章编制依据及工程概况第二章施工总体部署第三章主要施工方法第四章工程投入的施工机械设备情况、主要施工机械进场计划第五章劳动力安排计划第六章确保工程质量的技术组织措施第七章确保安全生产的技术组织措施第八章确保文明施工的技术组织措施第九章确保工期的技术组织措施第十章施工现场平面布置第十一章管线、房屋保护方案及措施第十二章水工保护和地貌恢复第一章编制依据及工程概况一、编制依据1、本工程招标文件及标前答疑纪要;2、本工程施工图纸(浙江省城乡规划设计研究院);3、《给水排水管道工程施工及验收规范》GB50268-97;4、《工程测量规范》GB50026-93;5、《建筑地基基础工程施工质量验收规范》GB50202-2002;6、《砌体工程施工质量验收规范》GB50203-2002;7、《给水排水构筑物施工及验收规范》GBJ141-90;8、《混凝土结构工程施工质量验收规范》GB50204-2002;9、《建筑工地施工现场供用电安全规范》GB50194-93;10、《施工现场临时用电安全技术规程》JGJ46-2005;11、《工程地质勘察报告》;12、本公司ISO9000质量体系文件;13、本工程现场踏勘情况
二、工程概况海盐县城乡供水一期工程输水管网—某管道工程,起点为XX出水管,终点为XX接管点,总长约为9220米
1、管材:J1-J3,管道长度约为280米,管径为DN1600,采用钢管;J3-J10管道长度约2516米,管道沿海王线西侧铺设,管径DN1400,采用钢管;J10至终点,管道长度约6426米,铺设在海王线以南10米处,管径DN1200,采用PCCP管,其中在于城接管点前管材采用钢管
管桥、倒虹及顶管采用钢管
过海王线采用顶管,过杭浦高速在高速桥下直埋
2、接口:PCCP管采用橡胶圈接口,钢管采用焊接,PCCP管与钢
