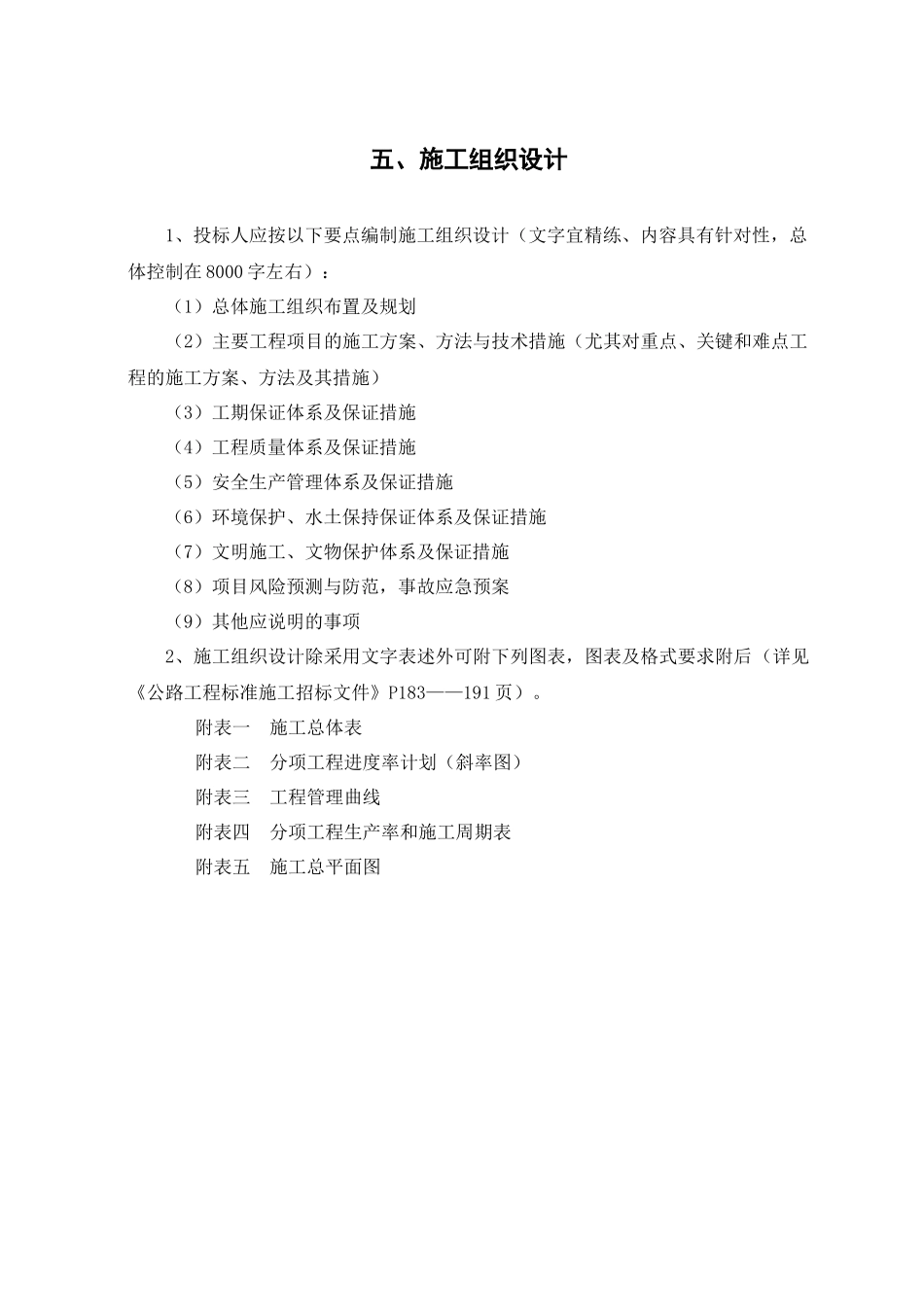

五、施工组织设计1、投标人应按以下要点编制施工组织设计(文字宜精练、内容具有针对性,总体控制在8000字左右):(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)工期保证体系及保证措施(4)工程质量体系及保证措施(5)安全生产管理体系及保证措施(6)环境保护、水土保持保证体系及保证措施(7)文明施工、文物保护体系及保证措施(8)项目风险预测与防范,事故应急预案(9)其他应说明的事项2、施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后(详见《公路工程标准施工招标文件》P183——191页)

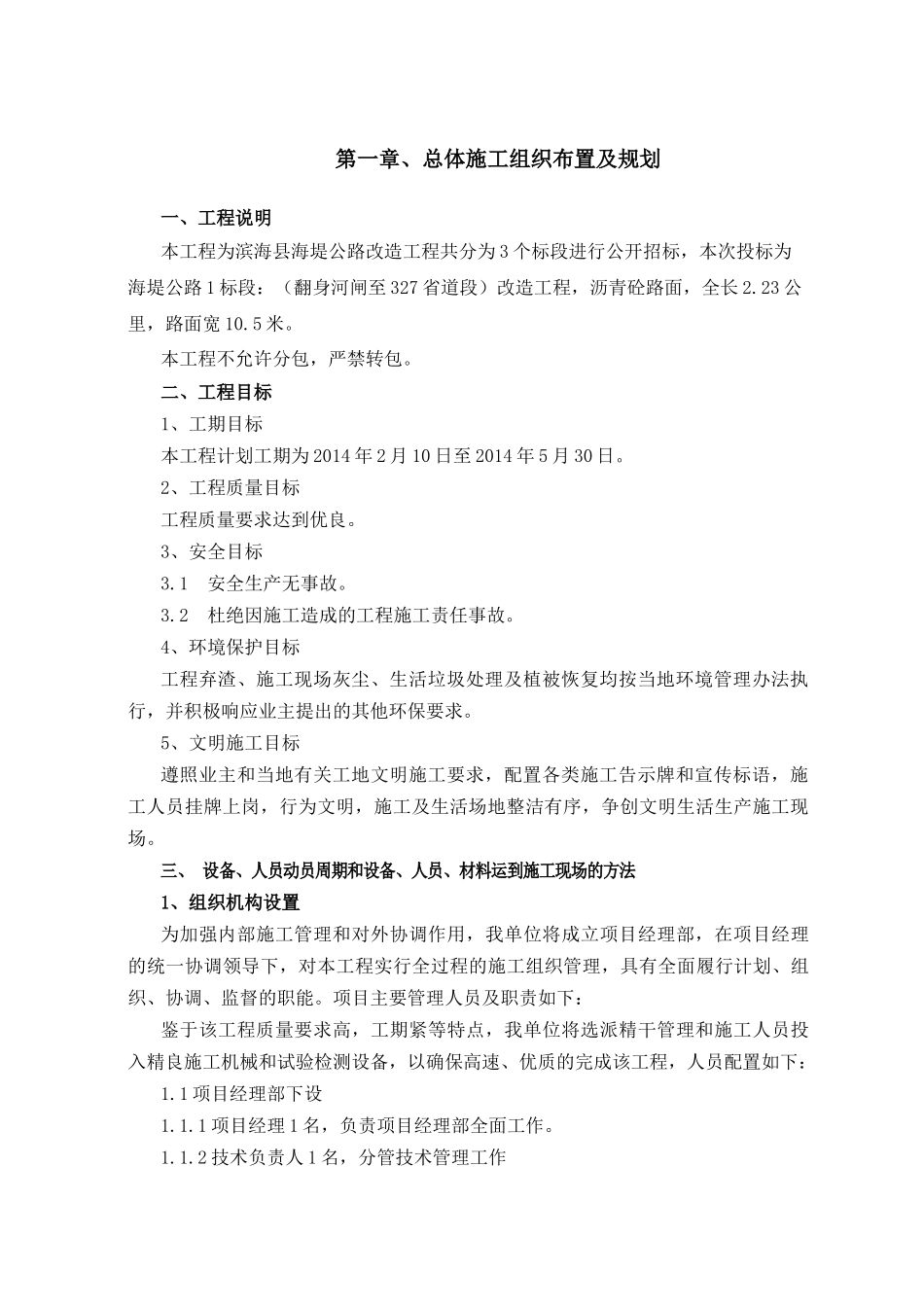

附表一施工总体表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图第一章、总体施工组织布置及规划一、工程说明本工程为滨海县海堤公路改造工程共分为3个标段进行公开招标,本次投标为海堤公路1标段:(翻身河闸至327省道段)改造工程,沥青砼路面,全长2
23公里,路面宽10
本工程不允许分包,严禁转包
二、工程目标1、工期目标本工程计划工期为2014年2月10日至2014年5月30日
2、工程质量目标工程质量要求达到优良
3、安全目标3
1安全生产无事故
2杜绝因施工造成的工程施工责任事故
4、环境保护目标工程弃渣、施工现场灰尘、生活垃圾处理及植被恢复均按当地环境管理办法执行,并积极响应业主提出的其他环保要求
5、文明施工目标遵照业主和当地有关工地文明施工要求,配置各类施工告示牌和宣传标语,施工人员挂牌上岗,行为文明,施工及生活场地整洁有序,争创文明生活生产施工现场

三、设备、人员动员周期和设备、人员、材料运到施工现场的方法1、组织机构设置为加强内部施工管理和对外协调作用,我单位将成立项目经理部,在项目经理的统一协调领导下,对本工程实行全过程
